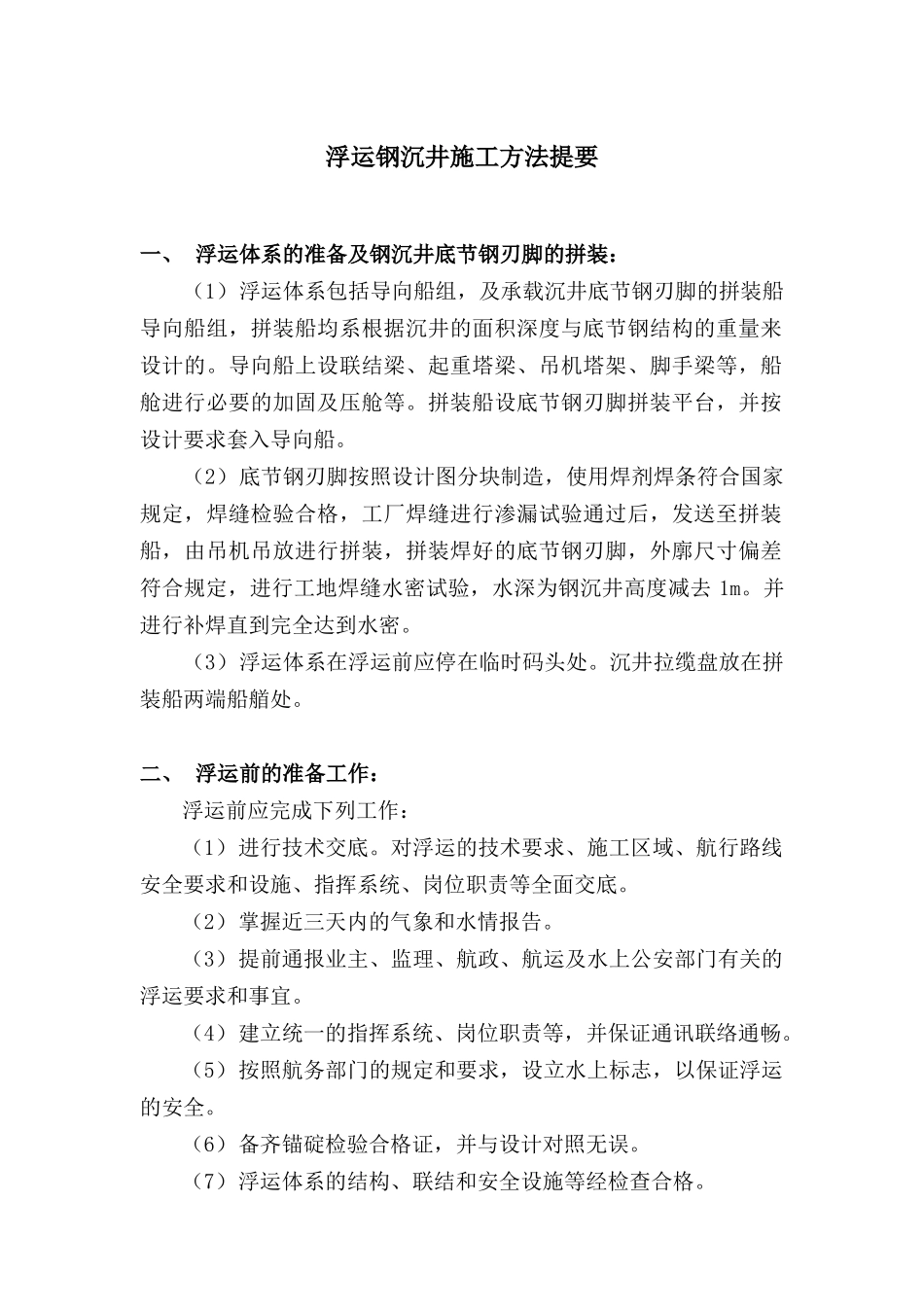

浮运钢沉井施工方法提要一、浮运体系的准备及钢沉井底节钢刃脚的拼装:(1)浮运体系包括导向船组,及承载沉井底节钢刃脚的拼装船导向船组,拼装船均系根据沉井的面积深度与底节钢结构的重量来设计的
导向船上设联结梁、起重塔梁、吊机塔架、脚手梁等,船舱进行必要的加固及压舱等
拼装船设底节钢刃脚拼装平台,并按设计要求套入导向船
(2)底节钢刃脚按照设计图分块制造,使用焊剂焊条符合国家规定,焊缝检验合格,工厂焊缝进行渗漏试验通过后,发送至拼装船,由吊机吊放进行拼装,拼装焊好的底节钢刃脚,外廓尺寸偏差符合规定,进行工地焊缝水密试验,水深为钢沉井高度减去1m
并进行补焊直到完全达到水密
(3)浮运体系在浮运前应停在临时码头处
沉井拉缆盘放在拼装船两端船艏处
二、浮运前的准备工作:浮运前应完成下列工作:(1)进行技术交底
对浮运的技术要求、施工区域、航行路线安全要求和设施、指挥系统、岗位职责等全面交底
(2)掌握近三天内的气象和水情报告
(3)提前通报业主、监理、航政、航运及水上公安部门有关的浮运要求和事宜
(4)建立统一的指挥系统、岗位职责等,并保证通讯联络通畅
(5)按照航务部门的规定和要求,设立水上标志,以保证浮运的安全
(6)备齐锚碇检验合格证,并与设计对照无误
(7)浮运体系的结构、联结和安全设施等经检查合格

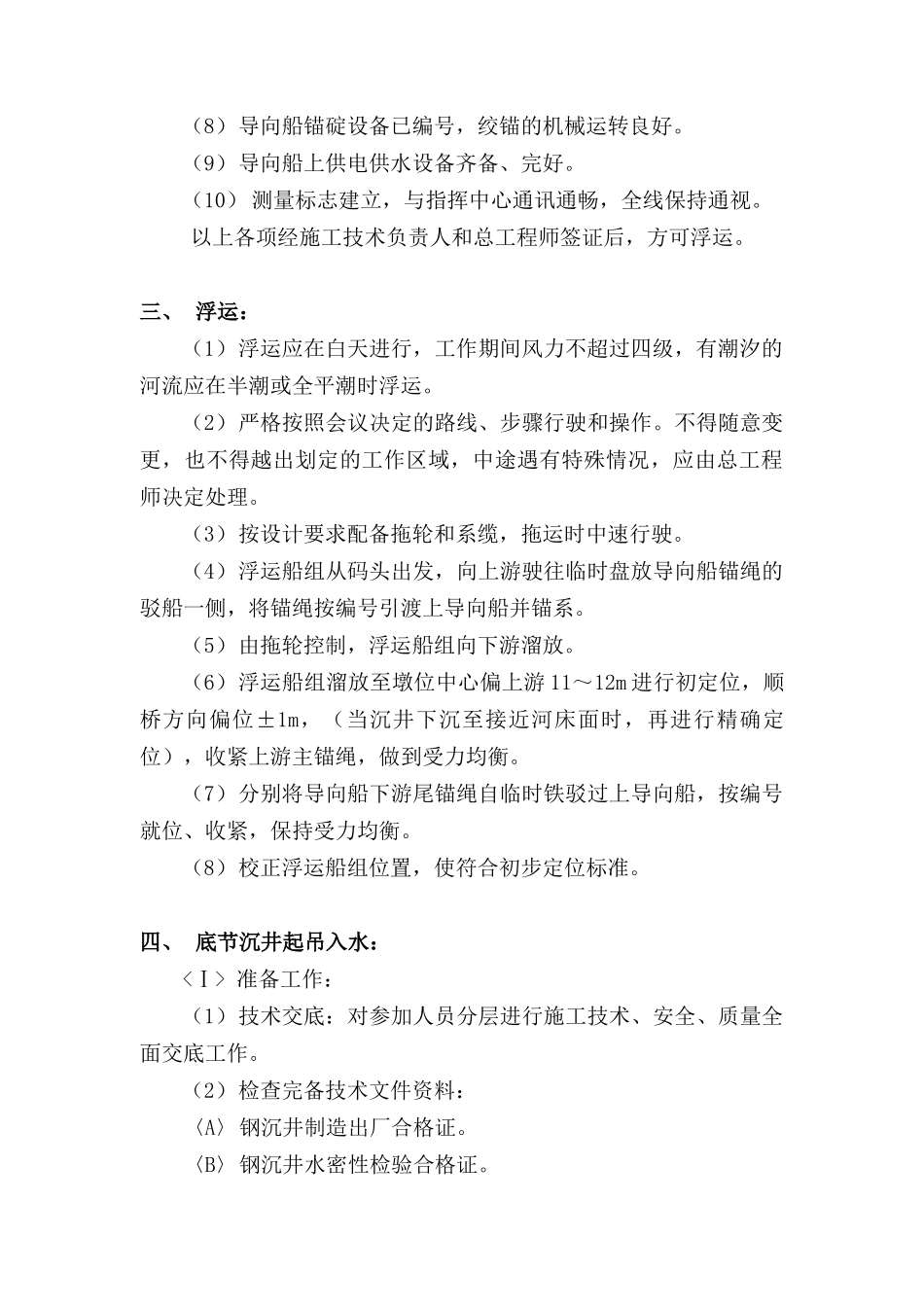

(8)导向船锚碇设备已编号,绞锚的机械运转良好
(9)导向船上供电供水设备齐备、完好
(10)测量标志建立,与指挥中心通讯通畅,全线保持通视
以上各项经施工技术负责人和总工程师签证后,方可浮运
三、浮运:(1)浮运应在白天进行,工作期间风力不超过四级,有潮汐的河流应在半潮或全平潮时浮运
(2)严格按照会议决定的路线、步骤行驶和操作
不得随意变更,也不得越出划定的工作区域,中途遇有特殊情况,应由总工程师决定处理
(3)按设计要求配备拖轮和系缆,拖运时中速行驶
(4)浮运船组从码头出
