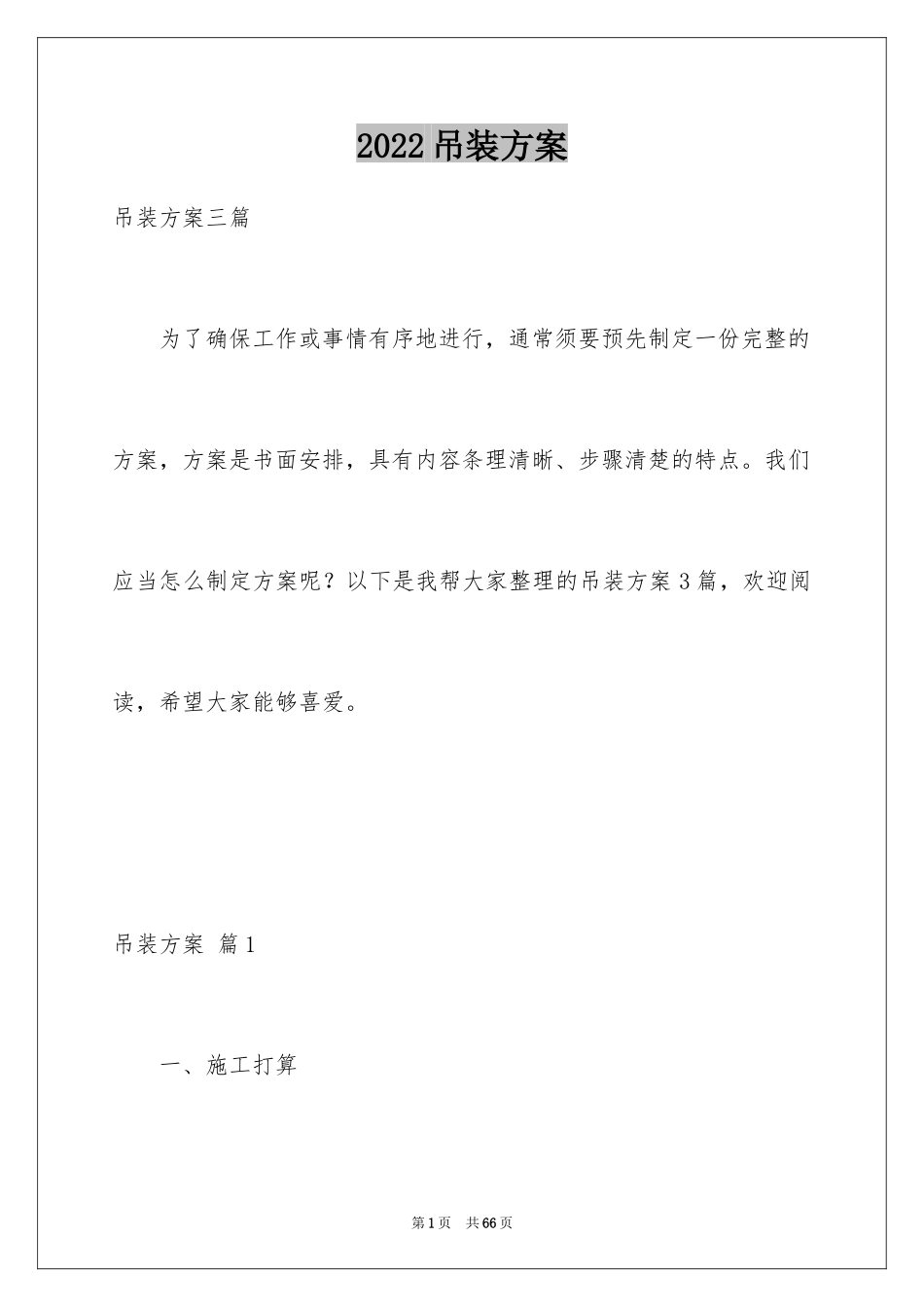

2022吊装方案吊装方案三篇为了确保工作或事情有序地进行,通常须要预先制定一份完整的方案,方案是书面安排,具有内容条理清晰、步骤清楚的特点
我们应当怎么制定方案呢
以下是我帮大家整理的吊装方案3篇,欢迎阅读,希望大家能够喜爱

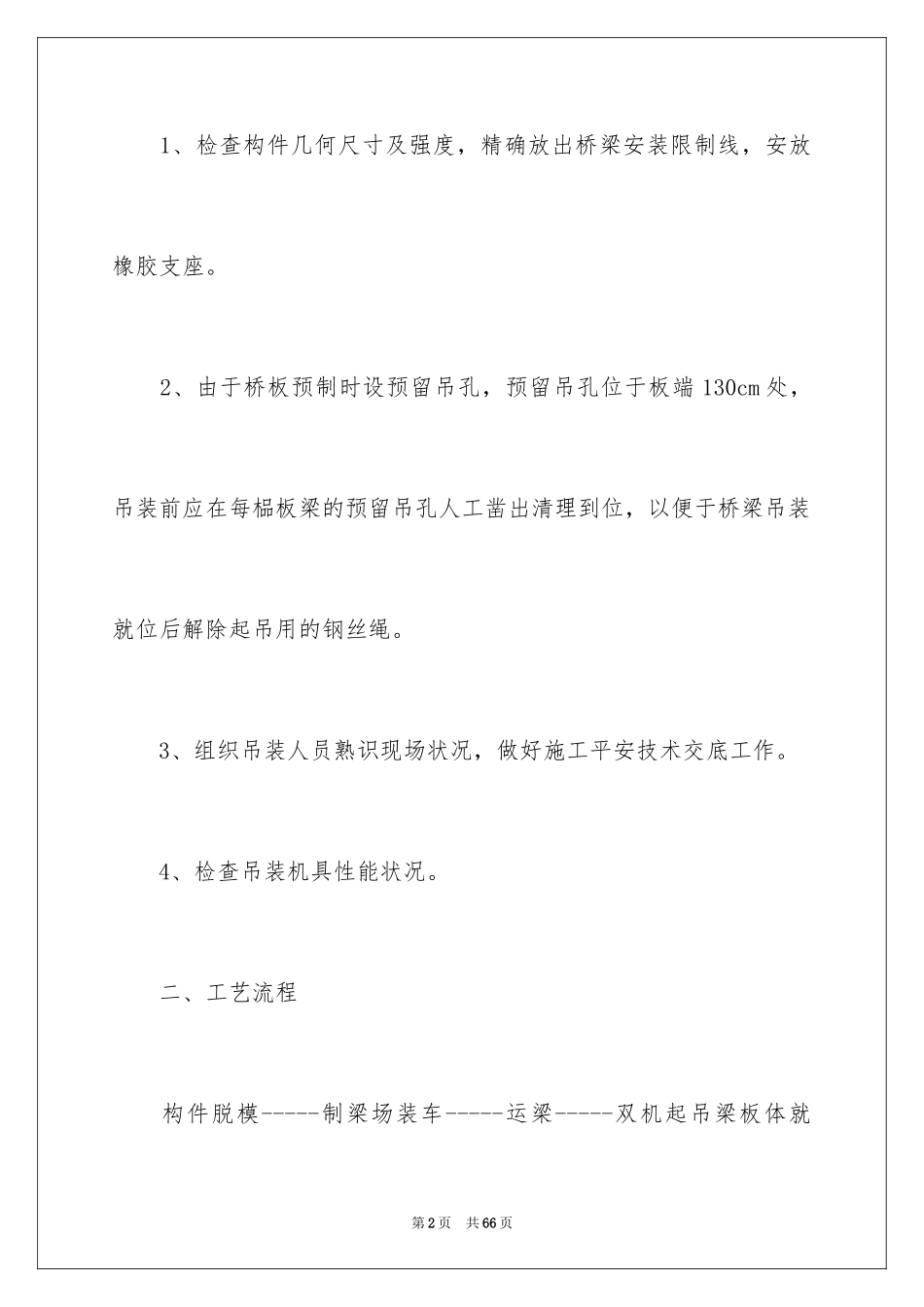

吊装方案篇1一、施工打算第1页共66页1、检查构件几何尺寸及强度,精确放出桥梁安装限制线,安放橡胶支座
2、由于桥板预制时设预留吊孔,预留吊孔位于板端130cm处,吊装前应在每榀板梁的预留吊孔人工凿出清理到位,以便于桥梁吊装就位后解除起吊用的钢丝绳
3、组织吊装人员熟识现场状况,做好施工平安技术交底工作
4、检查吊装机具性能状况
二、工艺流程构件脱模-----制梁场装车-----运梁-----双机起吊梁板体就第2页共66页位----调整、安装到位----检查验收

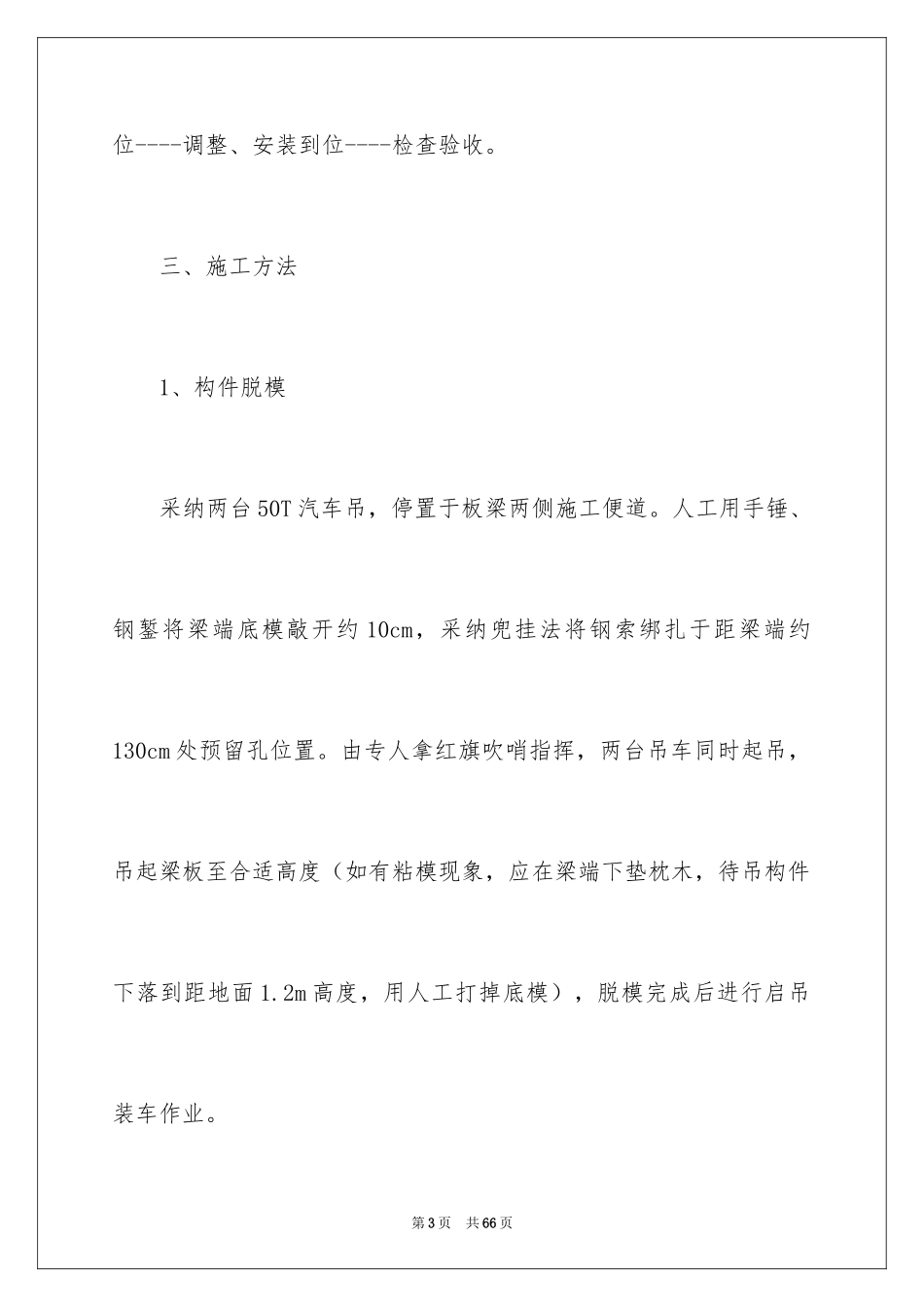

三、施工方法1、构件脱模采纳两台50T汽车吊,停置于板梁两侧施工便道
人工用手锤、钢錾将梁端底模敲开约10cm,采纳兜挂法将钢索绑扎于距梁端约130cm处预留孔位置
由专人拿红旗吹哨指挥,两台吊车同时起吊,吊起梁板至合适高度(如有粘模现象,应在梁端下垫枕木,待吊构件下落到距地面1
2m高度,用人工打掉底模),脱模完成后进行启吊装车作业
第3页共66页2、构件装车采纳两台50T汽车吊进行装车作业,运梁车辆采纳20m托盘车
拖车盘内垫好枕木后,装车时吊车以尾部紧临板梁侧方停置,吊车中心线与板梁纵向呈平行状态
双机吊起板梁后,分别旋转适当角度,待半挂车倒车至梁下,梁板吊钩缓缓落下,将板梁平稳地搁放在车盘左侧,用同法起吊下一榀板梁搁放于半挂车车盘右侧
每车装好一或两榀梁后即可进行运至吊装现场
3、运输作业由于桥板运输道路两侧均与村庄道路交叉通过,桥板运输时,应第4页共66页有指挥人员前后引导半挂车行驶
协调运输时间确保运输平安
4、桥梁吊装采纳90T汽车吊两台,两台吊车分别在两排墩台外侧对称停置,半挂
