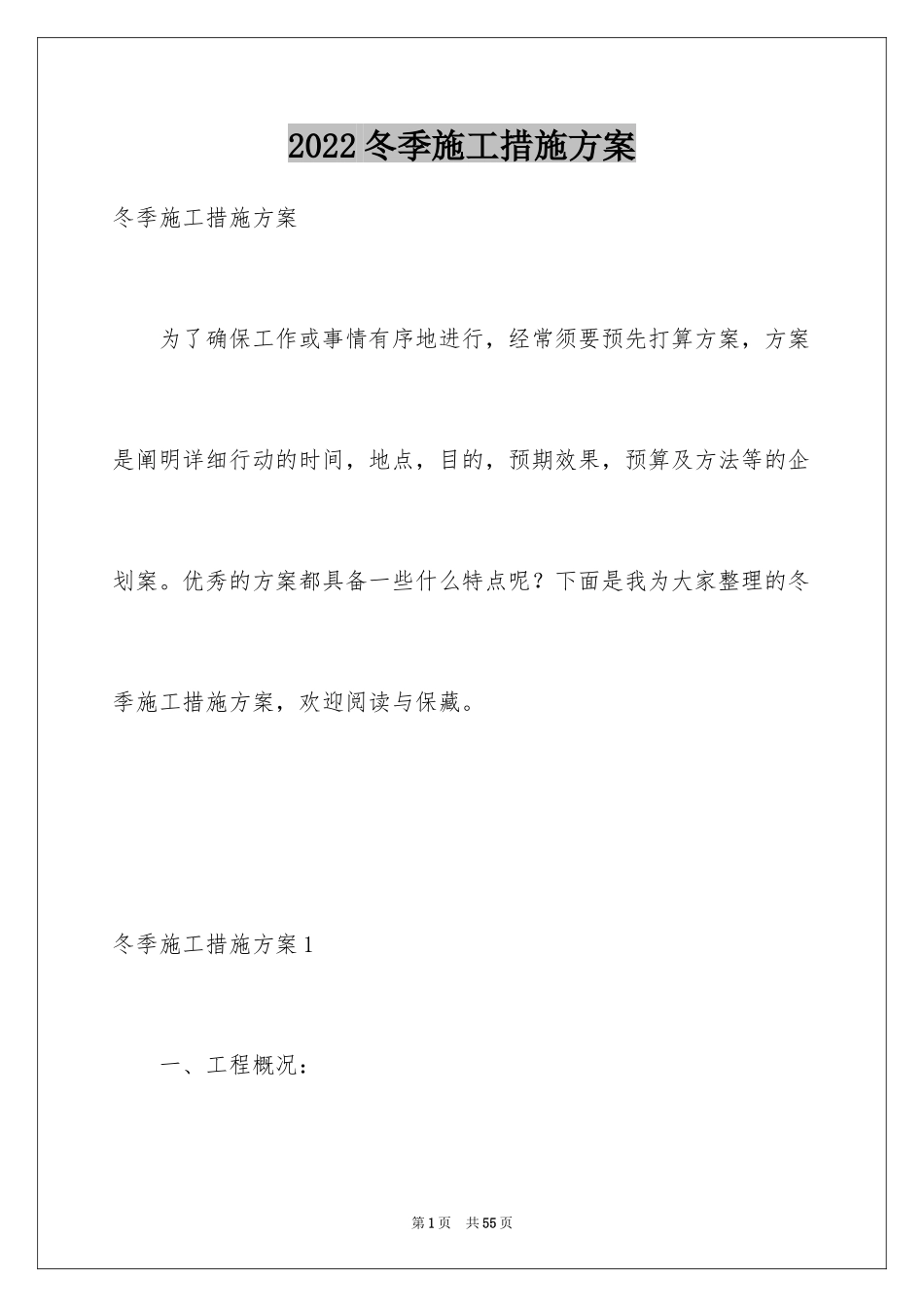

2022冬季施工措施方案冬季施工措施方案为了确保工作或事情有序地进行,经常须要预先打算方案,方案是阐明详细行动的时间,地点,目的,预期效果,预算及方法等的企划案
优秀的方案都具备一些什么特点呢
下面是我为大家整理的冬季施工措施方案,欢迎阅读与保藏

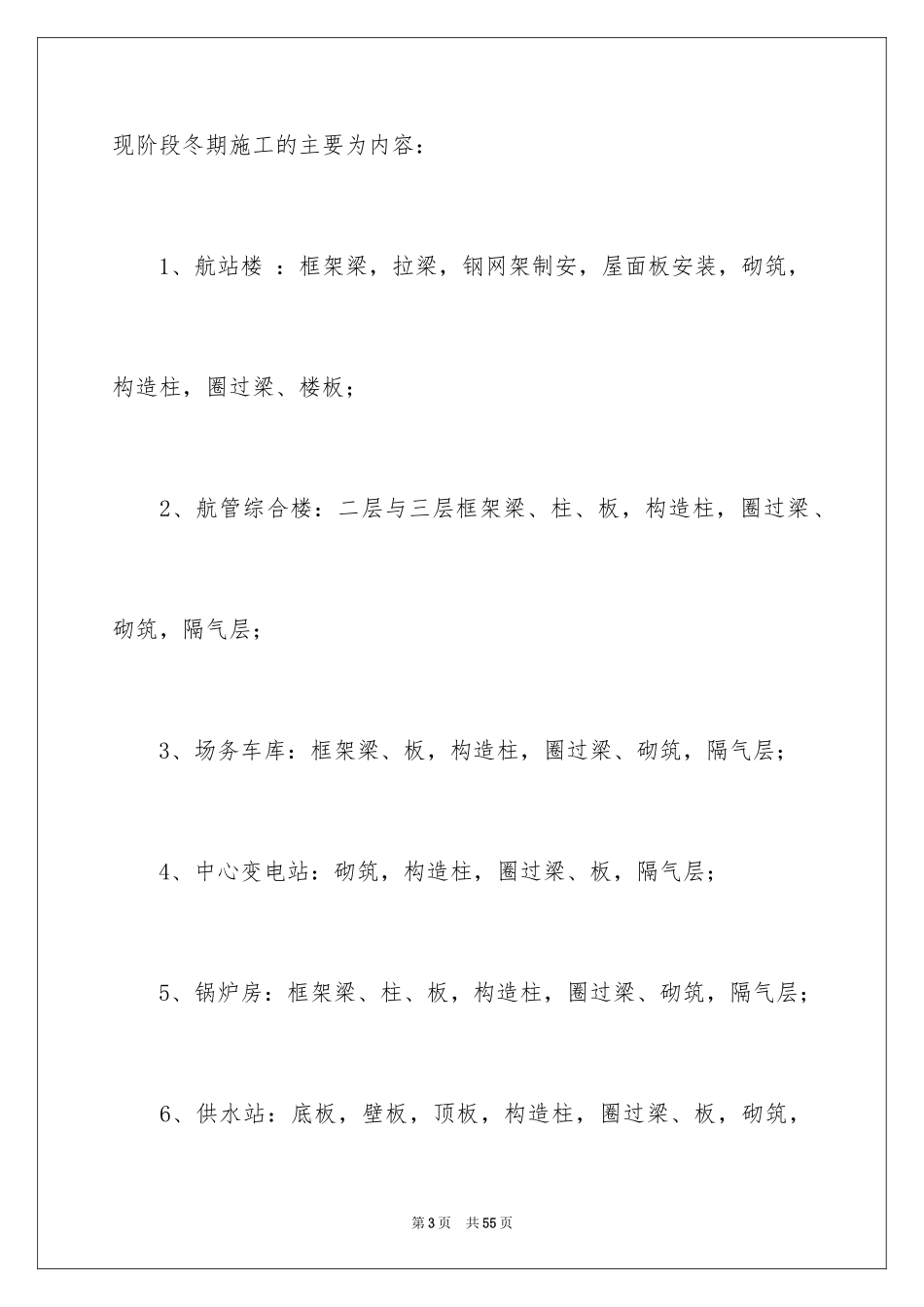

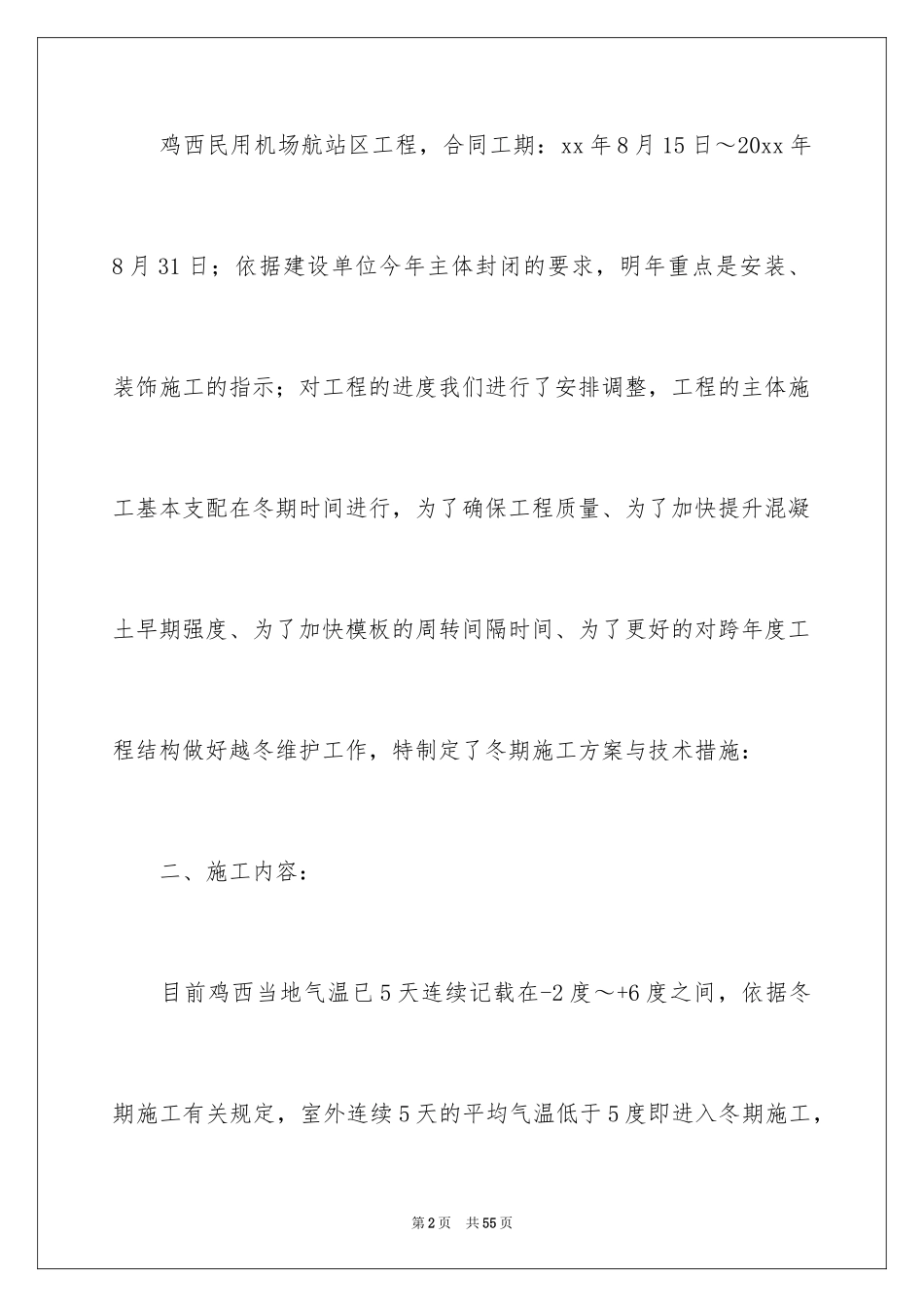

冬季施工措施方案1一、工程概况:第1页共55页鸡西民用机场航站区工程,合同工期:xx年8月15日~20xx年8月31日;依据建设单位今年主体封闭的要求,明年重点是安装、装饰施工的指示;对工程的进度我们进行了安排调整,工程的主体施工基本支配在冬期时间进行,为了确保工程质量、为了加快提升混凝土早期强度、为了加快模板的周转间隔时间、为了更好的对跨年度工程结构做好越冬维护工作,特制定了冬期施工方案与技术措施:二、施工内容:目前鸡西当地气温已5天连续记载在-2度~+6度之间,依据冬期施工有关规定,室外连续5天的平均气温低于5度即进入冬期施工,第2页共55页现阶段冬期施工的主要为内容:1、航站楼:框架梁,拉梁,钢网架制安,屋面板安装,砌筑,构造柱,圈过梁、楼板;2、航管综合楼:二层与三层框架梁、柱、板,构造柱,圈过梁、砌筑,隔气层;3、场务车库:框架梁、板,构造柱,圈过梁、砌筑,隔气层;4、中心变电站:砌筑,构造柱,圈过梁、板,隔气层;5、锅炉房:框架梁、柱、板,构造柱,圈过梁、砌筑,隔气层;6、供水站:底板,壁板,顶板,构造柱,圈过梁、板,砌筑,第3页共55页隔气层,7、蓄水池:底板,壁板,顶板,防水层、保温层、覆土;8、污水、垃圾处理站:底板,壁板,顶板,砌筑,构造柱,圈过梁、楼板,隔气层;三、施工方法:1、当平均气温在-10度时,混凝土施工采纳掺加早强剂、防冻剂施工,涂刷养护膜或包袱塑料薄膜、覆盖草袋子养护的施工方法;2、在平均气温低于-10度后,混凝土施工应采纳原材料预热法,用蒸气预热水、砂、石蓄热,确保混凝土出罐温度在10度以上,入
