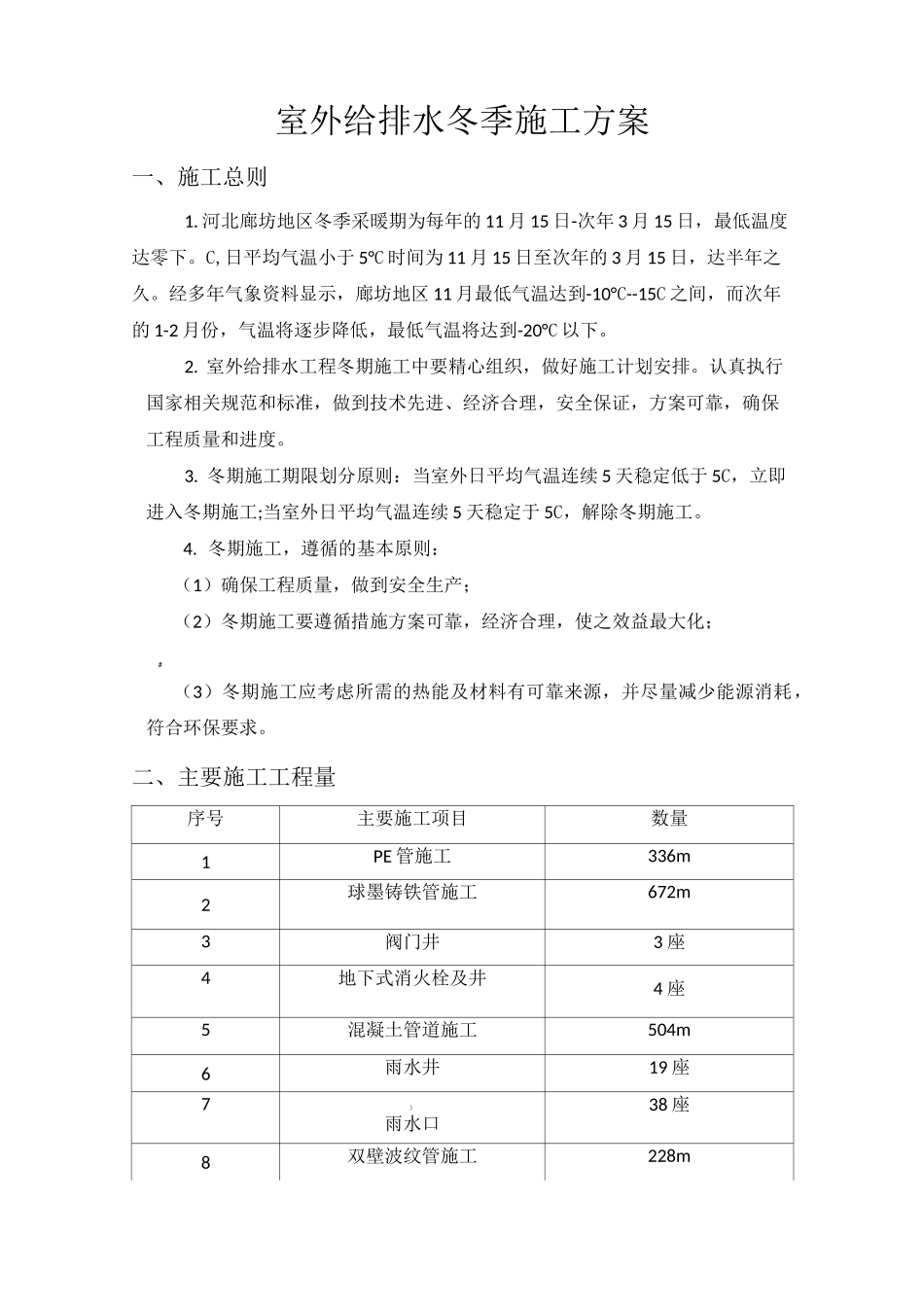

室外给排水冬季施工方案一、施工总则1
河北廊坊地区冬季采暖期为每年的11月15日-次年3月15日,最低温度达零下
C,日平均气温小于5°C时间为11月15日至次年的3月15日,达半年之久
经多年气象资料显示,廊坊地区11月最低气温达到-10°C--15C之间,而次年的1-2月份,气温将逐步降低,最低气温将达到-20°C以下
室外给排水工程冬期施工中要精心组织,做好施工计划安排
认真执行国家相关规范和标准,做到技术先进、经济合理,安全保证,方案可靠,确保工程质量和进度
冬期施工期限划分原则:当室外日平均气温连续5天稳定低于5C,立即进入冬期施工;当室外日平均气温连续5天稳定于5C,解除冬期施工
冬期施工,遵循的基本原则:(1)确保工程质量,做到安全生产;(2)冬期施工要遵循措施方案可靠,经济合理,使之效益最大化;#(3)冬期施工应考虑所需的热能及材料有可靠来源,并尽量减少能源消耗,符合环保要求

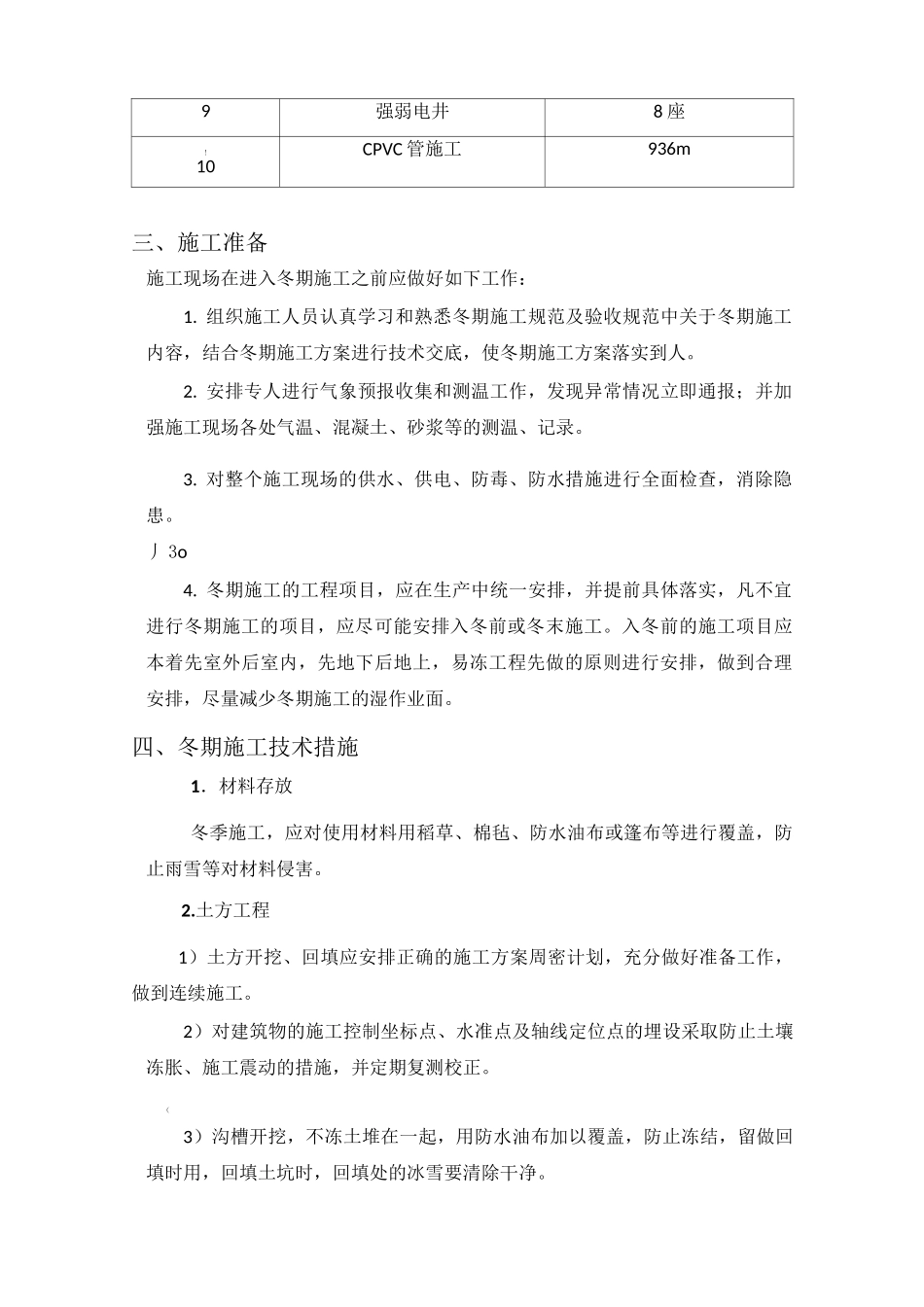

二、主要施工工程量序号主要施工项目数量1PE管施工336m2球墨铸铁管施工672m3阀门井3座4地下式消火栓及井4座5混凝土管道施工504m6雨水井19座7)雨水口38座8双壁波纹管施工228m9强弱电井8座
10CPVC管施工936m三、施工准备施工现场在进入冬期施工之前应做好如下工作:1
组织施工人员认真学习和熟悉冬期施工规范及验收规范中关于冬期施工内容,结合冬期施工方案进行技术交底,使冬期施工方案落实到人
安排专人进行气象预报收集和测温工作,发现异常情况立即通报;并加强施工现场各处气温、混凝土、砂浆等的测温、记录
对整个施工现场的供水、供电、防毒、防水措施进行全面检查,消除隐患
冬期施工的工程项目,应在生产中统一安排,并提前具体落实,凡不宜进行冬期施工的项目,应尽可能安排入冬前或冬末施工

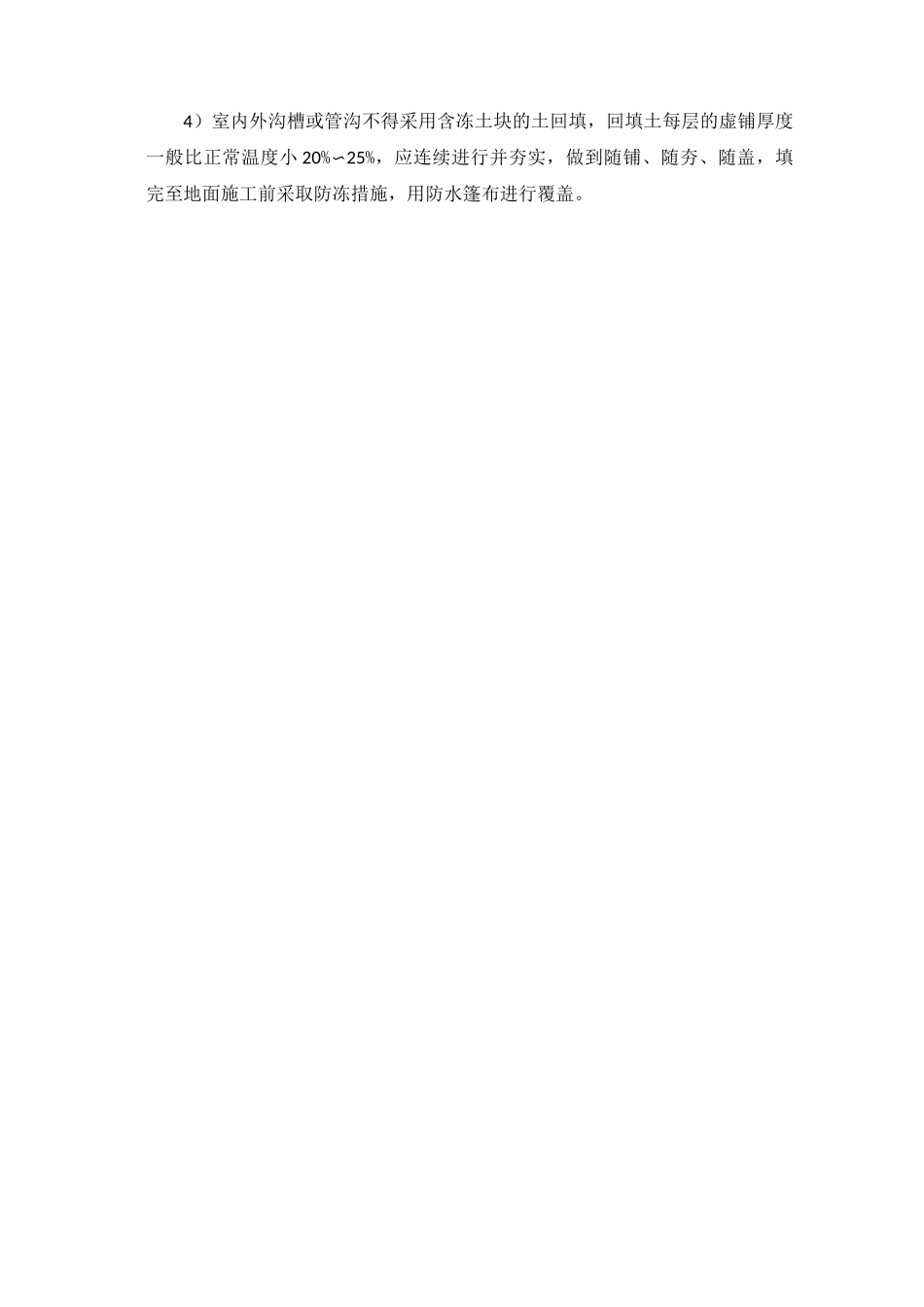

入冬前的施工项目应本着先室外后室内,先地下后地上,易冻工程先做
