邓家铺镇下水道改造工程项目施工方案编制单位:武冈市建筑工程公司编制时间:二0一二年八月二十五日第一章、工程概况本工程系邓家铺镇下水道改造工程项目,地处邓家铺镇街道俩,部分为下水道清淤、修缮改造工程,部分为新建工程
人车干扰较大,居民商铺较多,矛盾隐患巨大
工程质量要求较高,施工工期要求较紧,所以我们必须充分、科学地组织好各工种平行流水、立体交叉作业,才能加快施工进度,按期保质完成
根据现场查看,估计存在合同内容中不包含且必需增加的工程量:1、行人道混凝土浇捣;2、污水的抽排;3、新建下水道遇石头;4、施工工作面的安全围护;5、拦垃圾的铁栅栏

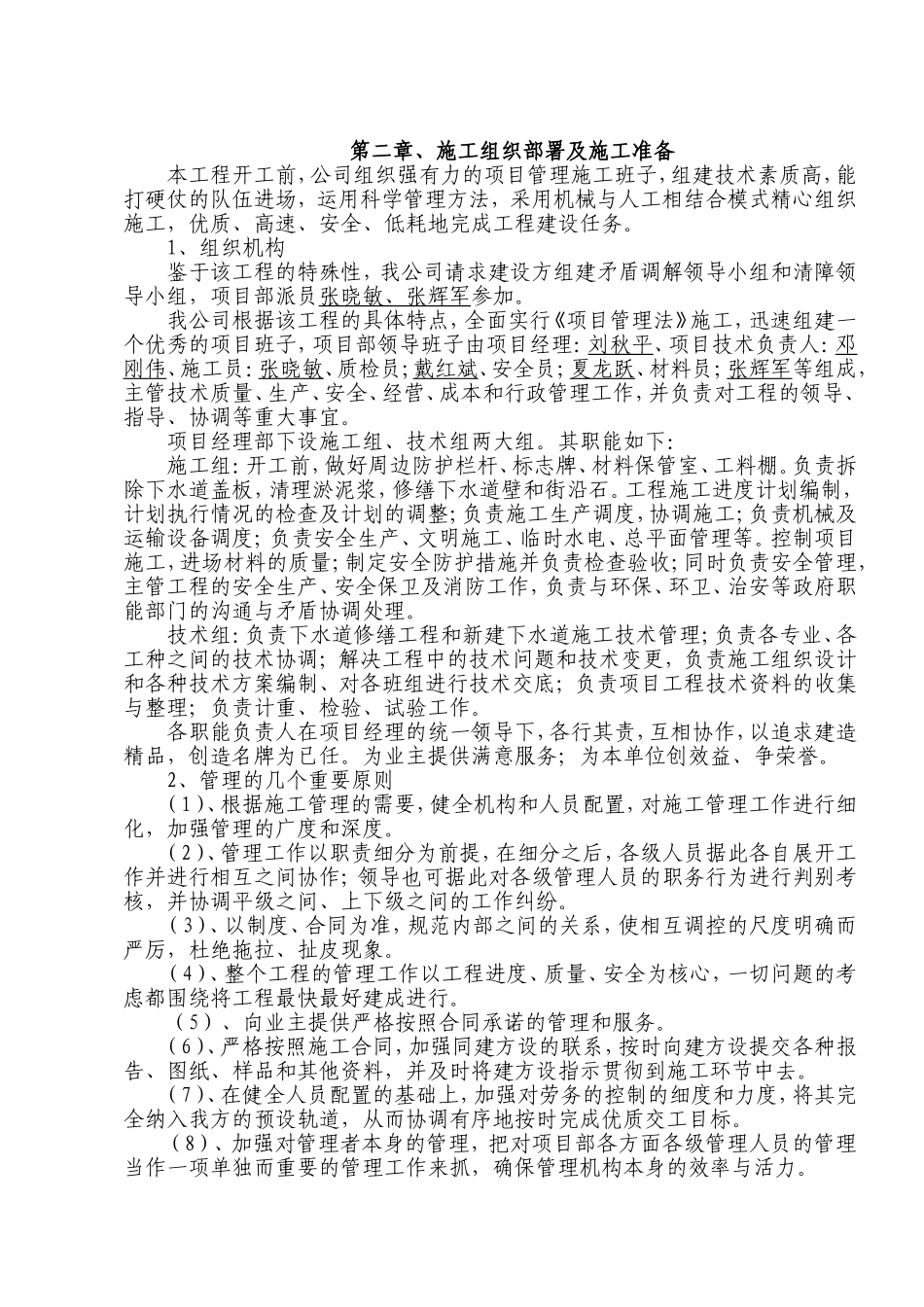

第二章、施工组织部署及施工准备本工程开工前,公司组织强有力的项目管理施工班子,组建技术素质高,能打硬仗的队伍进场,运用科学管理方法,采用机械与人工相结合模式精心组织施工,优质、高速、安全、低耗地完成工程建设任务
1、组织机构鉴于该工程的特殊性,我公司请求建设方组建矛盾调解领导小组和清障领导小组,项目部派员张晓敏、张辉军参加
我公司根据该工程的具体特点,全面实行《项目管理法》施工,迅速组建一个优秀的项目班子,项目部领导班子由项目经理:刘秋平、项目技术负责人:邓刚伟、施工员:张晓敏、质检员;戴红斌、安全员;夏龙跃、材料员;张辉军等组成,主管技术质量、生产、安全、经营、成本和行政管理工作,并负责对工程的领导、指导、协调等重大事宜
项目经理部下设施工组、技术组两大组

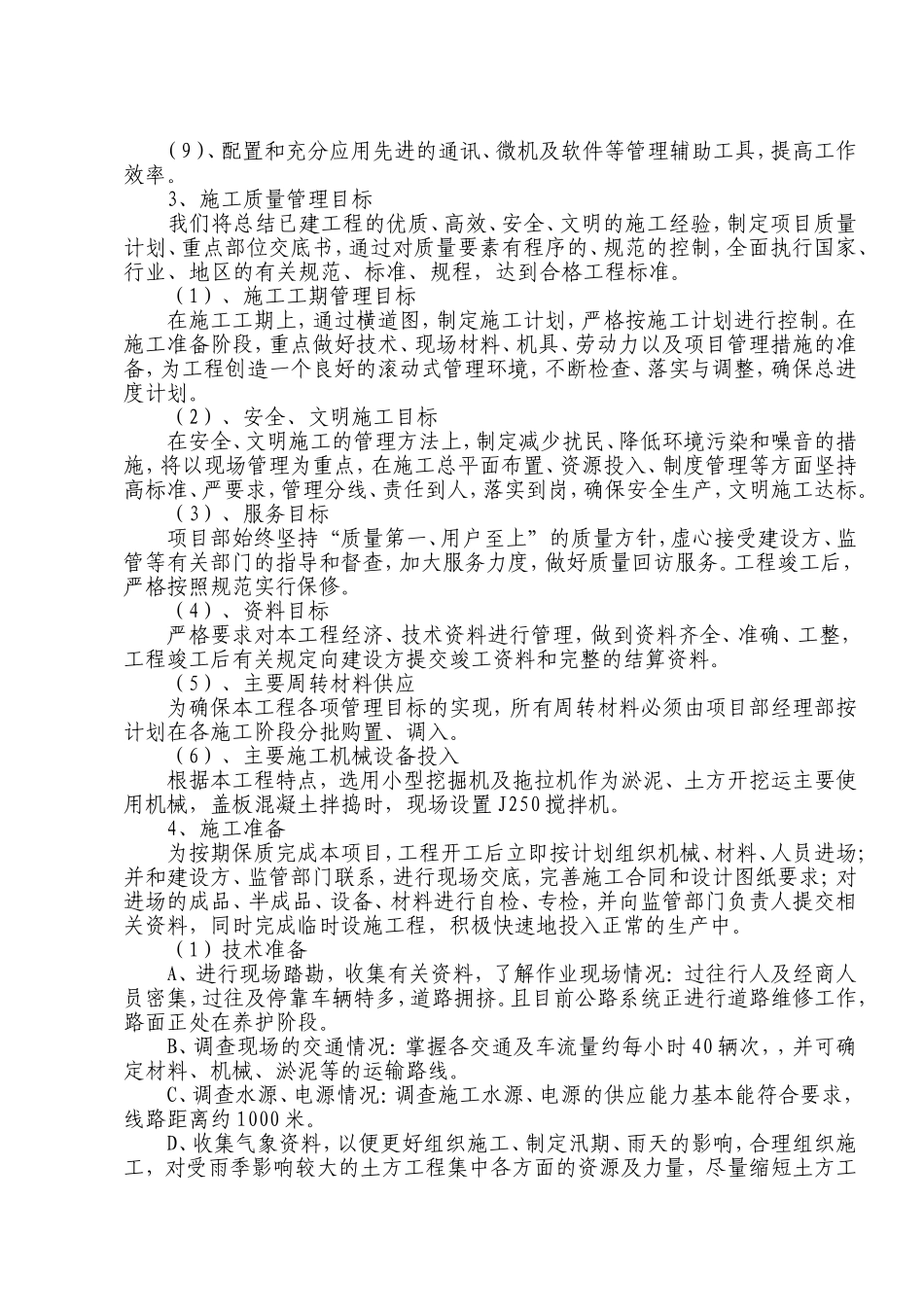

其职能如下:施工组:开工前,做好周边防护栏杆、标志牌、材料保管室、工料棚
负责拆除下水道盖板,清理淤泥浆,修缮下水道壁和街沿石
工程施工进度计划编制,计划执行情况的检查及计划的调整;负责施工生产调度,协调施工;负责机械及运输设备调度;负责安全生产、文明施工、临时水电、总平面管理等
控制项目施工,进场材料的质量;制定安全防护措施并负责检查验收;同时负责安全管理,主管工程的安全生产、安
