TF无机保温砂浆技术交底一、施工机具1、脚手架体系:也可采用吊篮脚手架,作业前务必调试安全可靠后方可运行
2、350卧式砂浆搅拌机或手提电动搅拌器,垂直运输机械,水平运输机械
3、常用抹灰工具:2
5m大杠、1
5m中杠、线坠、方尺、托灰板、铁抹子、木抹子、小压子、塑料抹子、阴阳角抹子
4、常用测量工具:经纬仪、放线工具、2m靠尺杠、八字靠尺、方口靠尺
二、施工要求1、基层墙面处理:用钢丝刷清楚基层墙面的浮灰、油渍等,再用软毛刷扫干净
对墙面凹凸部分应进行剔平或修补
2、涂刷界面砂浆:用批刮或滚刷将界面砂浆均匀地涂刷于墙面上,不得涂漏
3、弹厚度控制线:在侧墙、顶板处根据保温厚度要求弹出抹灰控制线
4、打点冲筋:利用500mm水平控制线向上每隔1m返一道水平线,然后不点,用TF无机保温砂浆做灰饼、冲筋
5、保温层施工:无机保温砂浆采用机器搅拌,现将定量水导入强制式卧式搅拌机内,再将定量无机保温材料倒入搅拌均匀至膏状
无机保温材料:水=1:1
2(重量比),无机保温砂浆应随拌随用,一般在60min内用完
光遍保温抹灰厚度应控制在10mm左右为宜;必须压实,确保与墙面有效粘结;不得有空鼓、分层现象;以后每边厚度不宜大于20mm,每遍施工间隔应在24h以上,墙面门窗口平整度和垂直度应达到规定要求
每抹完一个墙面,用大杠刮平找直
抹完2h后,用抹子压实赶平
抹完的保温层用检测工具进行检验,应达到垂直、平整,阴阳角方正、顺直等要求

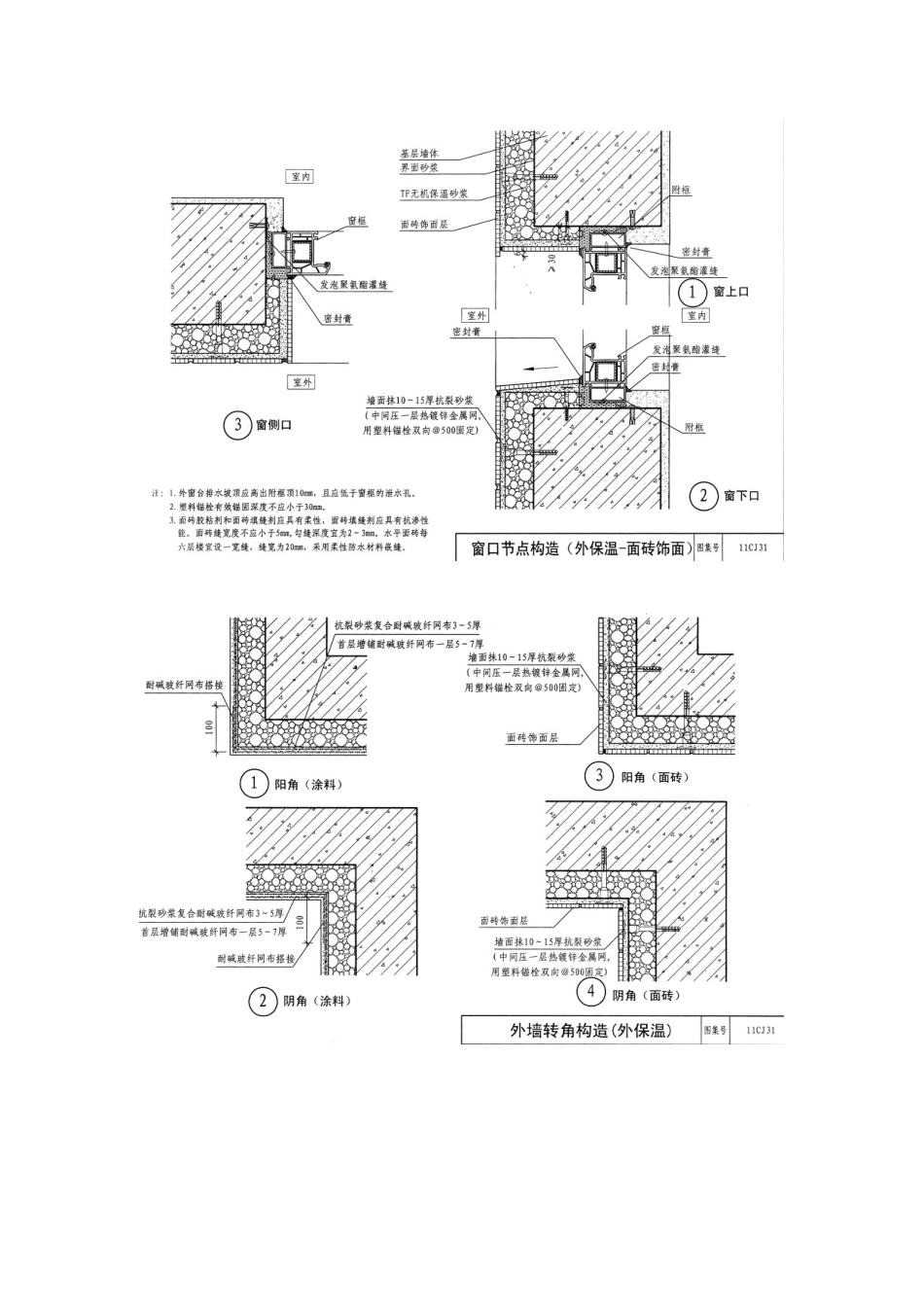

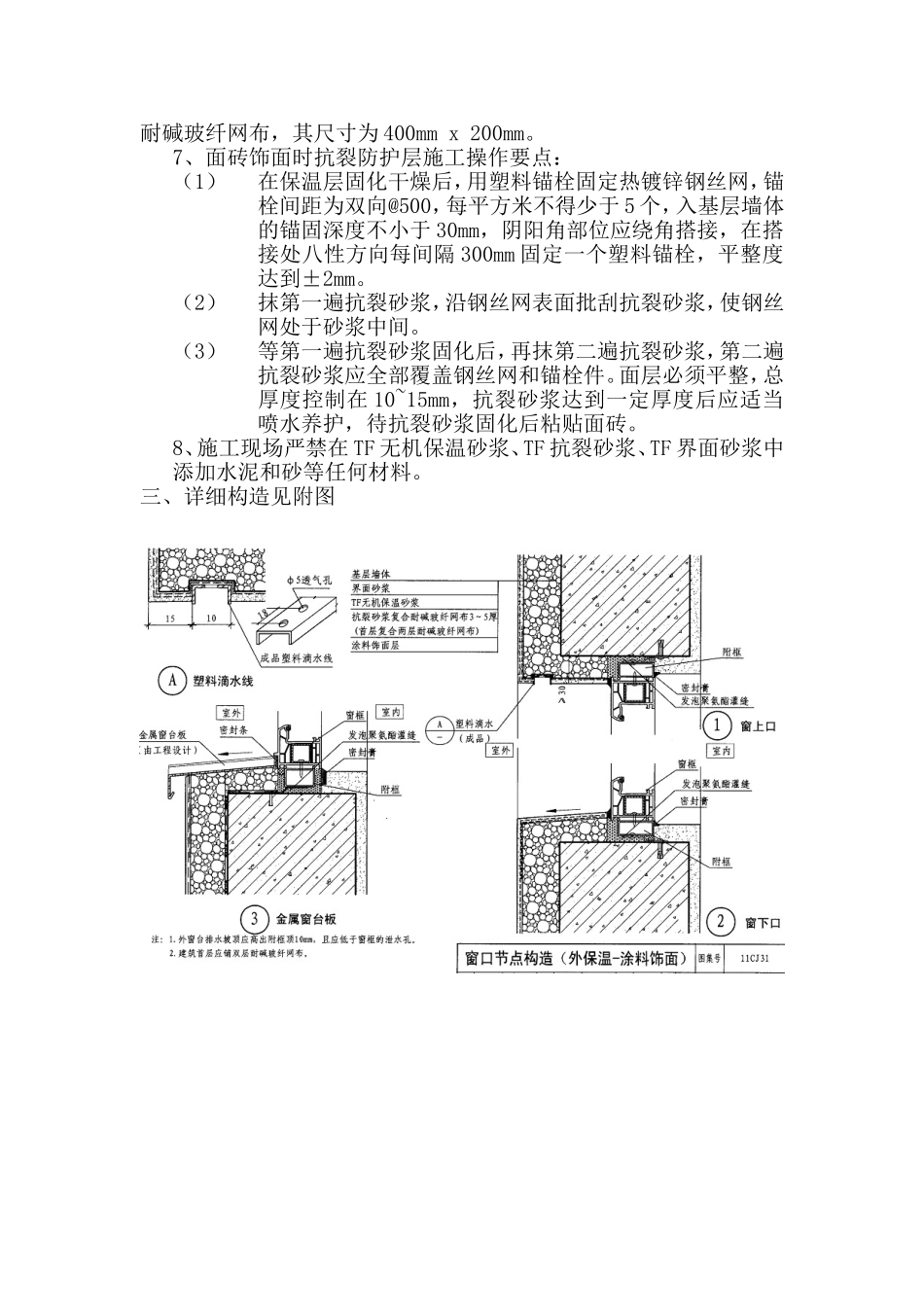

门窗边框与墙体连接应留出保温层的厚度,缝隙应分层填塞密实,并做好门窗框表面的保护
窗户经验收合格后方可进行保温抹灰施工,保温抹灰应包裹住窗口,注意保温面层到窗框内测的距离一致
6、抹灰层的施工:在保温层固化干燥后,用抹子在保温层上抹抗裂砂浆,厚度控制在3-5mm,不得漏抹
在刚抹好的抗裂砂浆上用抹子压入裁好的耐碱玻纤网布,耐碱玻纤网布长度为3m左右,应预先
