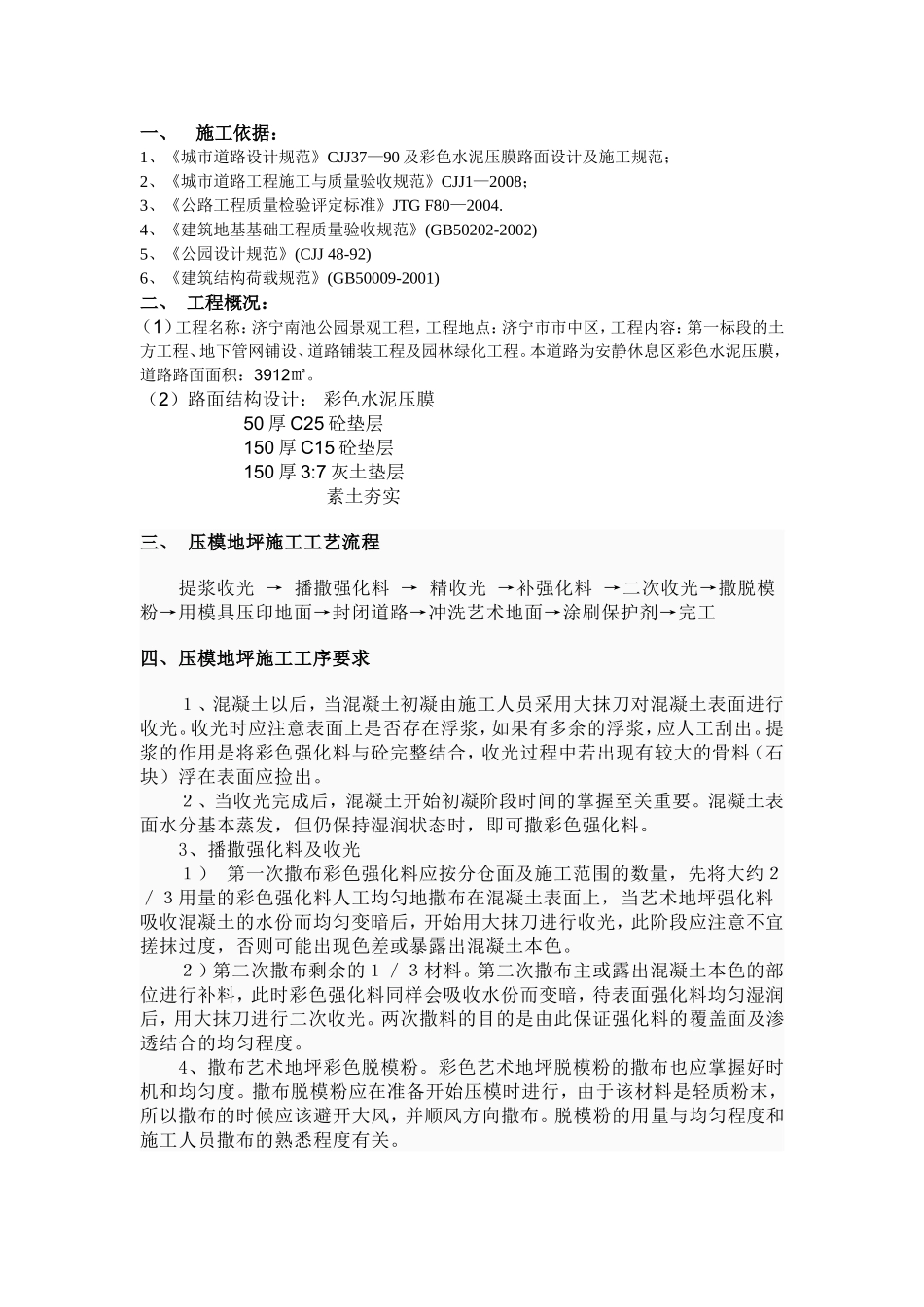

济宁南池公园景观工程一标段工程彩色水泥压膜路面专项施工方案浙江东方市政园林工程有限公司2011-4-25一、施工依据:1、《城市道路设计规范》CJJ37—90及彩色水泥压膜路面设计及施工规范;2、《城市道路工程施工与质量验收规范》CJJ1—2008;3、《公路工程质量检验评定标准》JTGF80—2004
4、《建筑地基基础工程质量验收规范》(GB50202-2002)5、《公园设计规范》(CJJ48-92)6、《建筑结构荷载规范》(GB50009-2001)二、工程概况:(1)工程名称:济宁南池公园景观工程,工程地点:济宁市市中区,工程内容:第一标段的土方工程、地下管网铺设、道路铺装工程及园林绿化工程
本道路为安静休息区彩色水泥压膜,道路路面面积:3912㎡
(2)路面结构设计:彩色水泥压膜50厚C25砼垫层150厚C15砼垫层150厚3:7灰土垫层素土夯实三、压模地坪施工工艺流程提浆收光→播撒强化料→精收光→补强化料→二次收光→撒脱模粉→用模具压印地面→封闭道路→冲洗艺术地面→涂刷保护剂→完工四、压模地坪施工工序要求1、混凝土以后,当混凝土初凝由施工人员采用大抹刀对混凝土表面进行收光
收光时应注意表面上是否存在浮浆,如果有多余的浮浆,应人工刮出
提浆的作用是将彩色强化料与砼完整结合,收光过程中若出现有较大的骨料(石块)浮在表面应捡出
2、当收光完成后,混凝土开始初凝阶段时间的掌握至关重要
混凝土表面水分基本蒸发,但仍保持湿润状态时,即可撒彩色强化料
3、播撒强化料及收光1)第一次撒布彩色强化料应按分仓面及施工范围的数量,先将大约2/3用量的彩色强化料人工均匀地撒布在混凝土表面上,当艺术地坪强化料吸收混凝土的水份而均匀变暗后,开始用大抹刀进行收光,此阶段应注意不宜搓抹过度,否则可能出现色差或暴露出混凝土本色
2)第二次撒布剩余的1/3材料

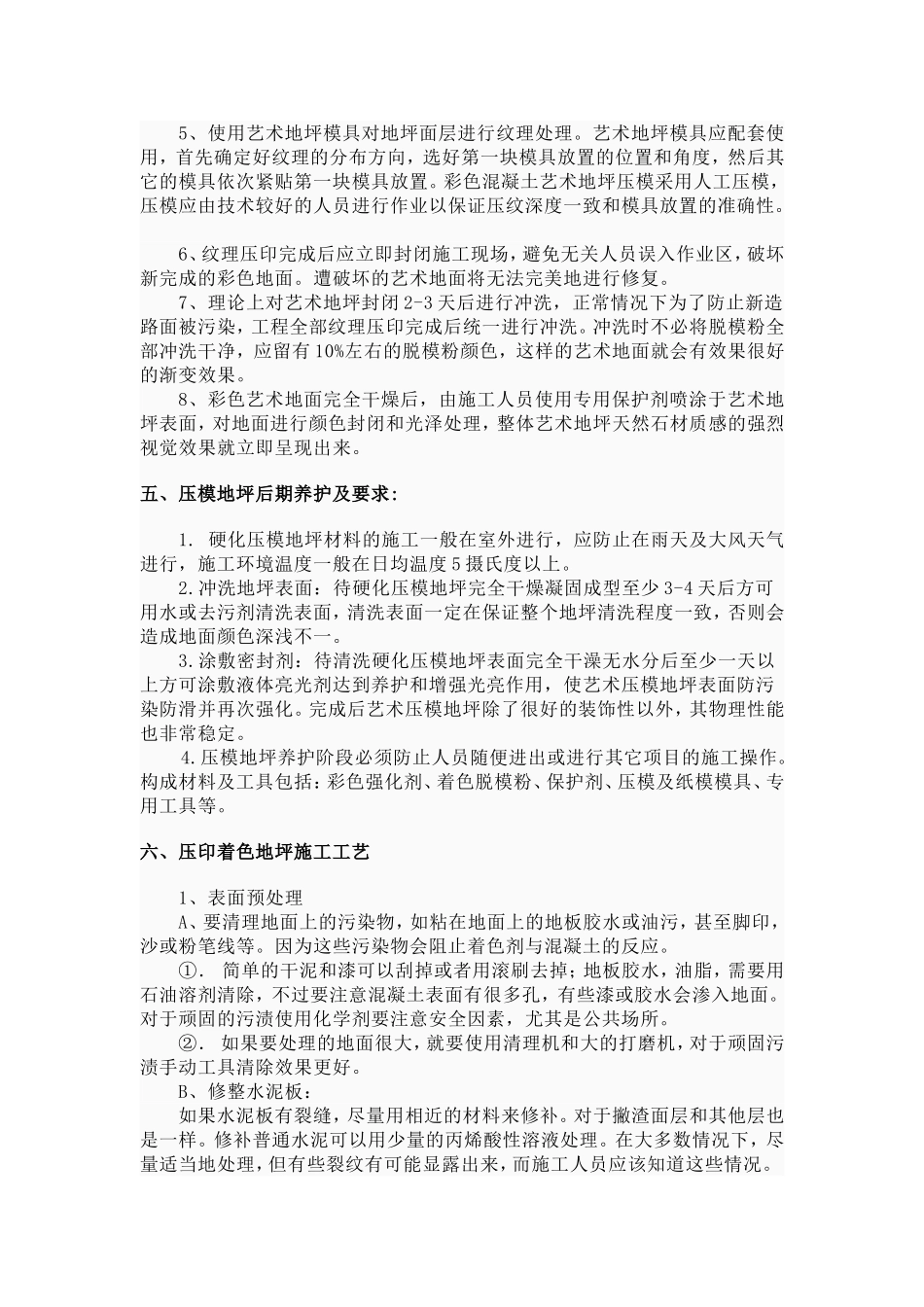

第二次撒布主或露出混凝土本色的部位
