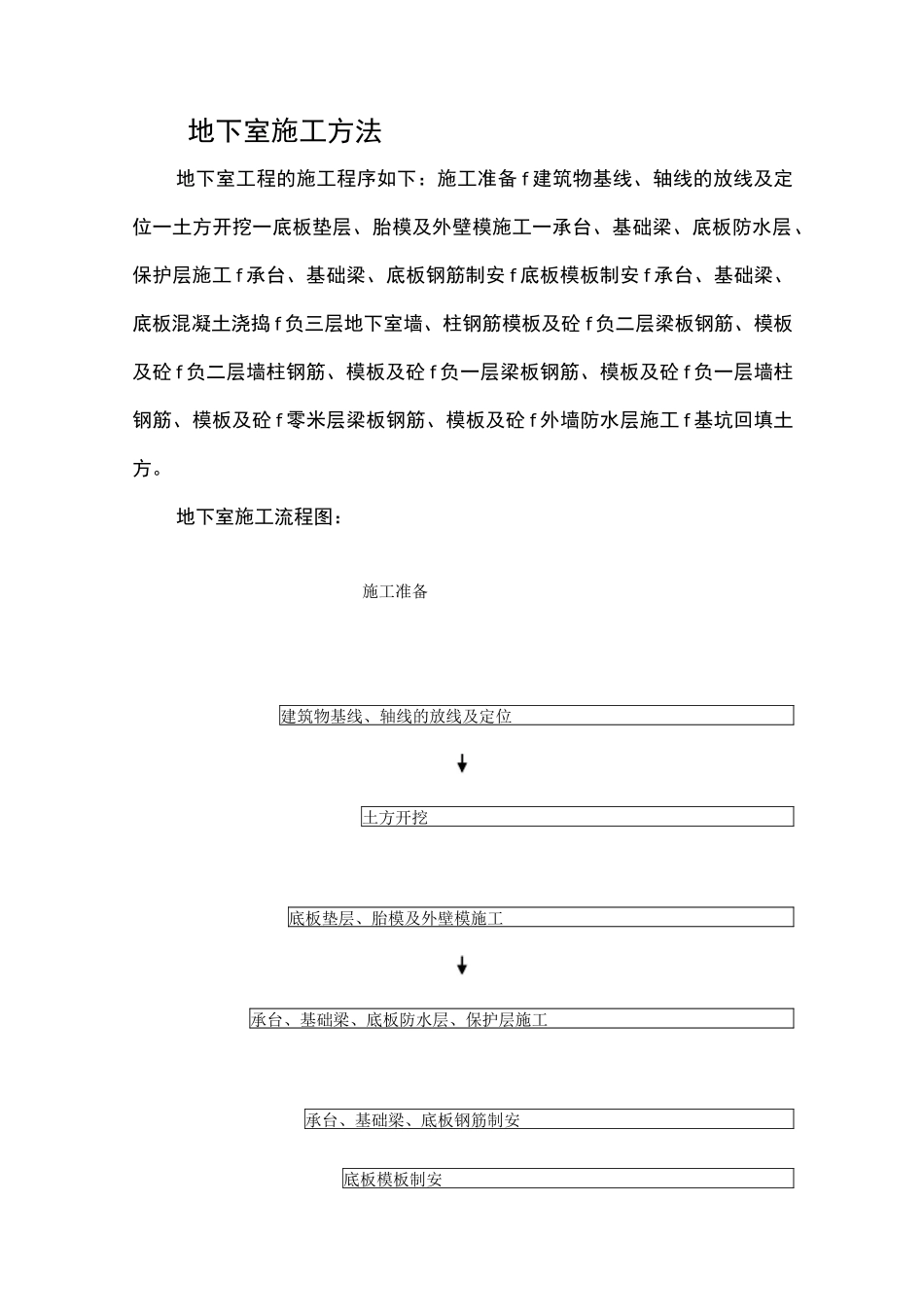

地下室施工方法地下室工程的施工程序如下:施工准备f建筑物基线、轴线的放线及定位一土方开挖一底板垫层、胎模及外壁模施工一承台、基础梁、底板防水层、保护层施工f承台、基础梁、底板钢筋制安f底板模板制安f承台、基础梁、底板混凝土浇捣f负三层地下室墙、柱钢筋模板及砼f负二层梁板钢筋、模板及砼f负二层墙柱钢筋、模板及砼f负一层梁板钢筋、模板及砼f负一层墙柱钢筋、模板及砼f零米层梁板钢筋、模板及砼f外墙防水层施工f基坑回填土方

地下室施工流程图:施工准备建筑物基线、轴线的放线及定位土方开挖底板垫层、胎模及外壁模施工承台、基础梁、底板防水层、保护层施工承台、基础梁、底板钢筋制安底板模板制安承台、基础梁、底板混凝土浇捣负三层地下室墙、柱钢筋、模板及砼负二层梁板钢筋、模板及砼负二层墙柱钢筋、模板及砼负一层梁板钢筋、模板及砼负一层墙柱钢筋、模板及砼零米层梁板钢筋、模板及砼外墙防水层施工基坑回填土方1、土方工程1
1土方开挖施工条件:在工程桩完成后(经验收合格),对桩位轴线重新进行放线,确保无误后,办好验收手续才进行下一工序工作
承台、电梯井、集水井、排水沟、地梁、底板等土方均采用反铲挖掘机机械挖填,人工修整的办法进行

开挖时预留100mm以上土层采用人工整底修边至设计基底标高,开挖边坡坡度视土质具体情况确定,一般采用1:0
现场预留回填土方,其余外运至业主指定地点
土方采用挖土机挖土时,应注意在开挖桩承台土方时使用较小的挖斗,并有专人在旁监控以防碰伤桩基
场地挖方采用单斗容量为1
0m3的挖机挖掘,承台和基础梁、电梯井、集水井、排水沟挖方采用单斗容量0・5m3的挖机挖掘,自卸汽车装土外运,土方开挖时,用水平仪跟踪找平,以保证场地的平整度,土方开挖过程,严禁挖机碰动桩基
基坑排水:地下室基坑沿外基坑周边设排水沟(坑),并及时进行排水
排水沟设在基坑周边处,宽300mm、深300m
