马鞍山秀山信达城地下室工程地下室与主楼地下室后浇带施工专项方案安徽建工集团有限公司二〇一三年六月地下室工程地下室与主楼地下室后浇带施工专项方案秀山信达一期工程坐落于五担岗路以东,北三路以南,霍里山路以西,冯桥路以北
地下室面积约为5
0万㎡,地下一层,地上17~301层,高层53
25m~90
地下车库的地下部分与1~15号楼的地下室为一整体(无4#、14#楼),平面形状呈较规则形状分布,南北长大约235
150m,东西宽约223
地上部分由13个单体住宅楼组成,地下室开挖深度:-4
6m,基坑面积大
目前基坑开挖自然深度约4m,基坑支护采用边坡喷锚支护,明沟排水
基础形式分为桩基、筏板基础和独立基础三种
根据本项目实际情况,我方采取先将主楼地下室底板施工至后浇带位置断开,待主楼上部结构施工至十层顶板,开始施工车库地下室部分

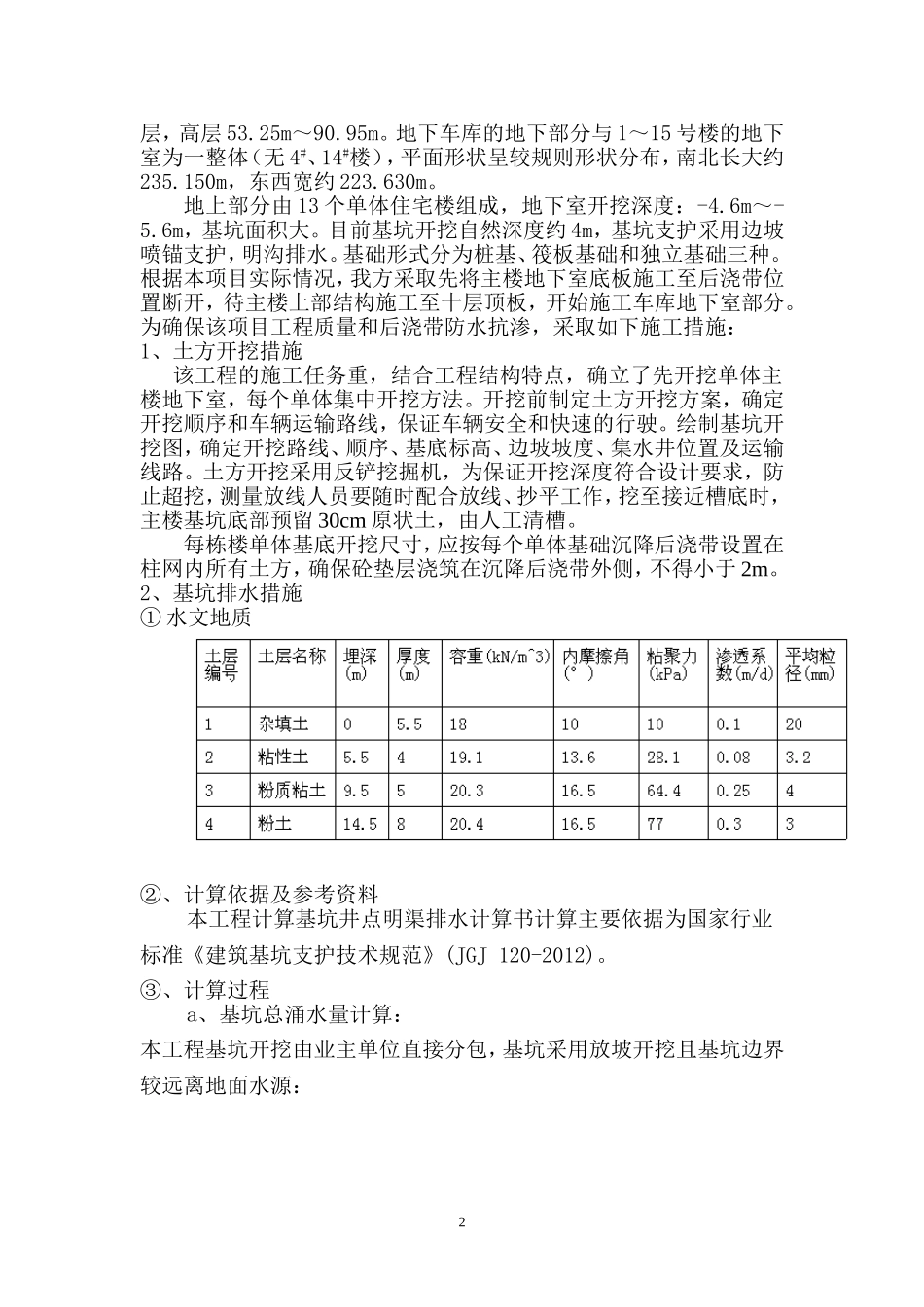

为确保该项目工程质量和后浇带防水抗渗,采取如下施工措施:1、土方开挖措施该工程的施工任务重,结合工程结构特点,确立了先开挖单体主楼地下室,每个单体集中开挖方法
开挖前制定土方开挖方案,确定开挖顺序和车辆运输路线,保证车辆安全和快速的行驶
绘制基坑开挖图,确定开挖路线、顺序、基底标高、边坡坡度、集水井位置及运输线路
土方开挖采用反铲挖掘机,为保证开挖深度符合设计要求,防止超挖,测量放线人员要随时配合放线、抄平工作,挖至接近槽底时,主楼基坑底部预留30cm原状土,由人工清槽
每栋楼单体基底开挖尺寸,应按每个单体基础沉降后浇带设置在柱网内所有土方,确保砼垫层浇筑在沉降后浇带外侧,不得小于2m
2、基坑排水措施①水文地质②、计算依据及参考资料本工程计算基坑井点明渠排水计算书计算主要依据为国家行业标准《建筑基坑支护技术规范》(JGJ120-2012)
③、计算过程a、基坑总涌水量计算:本工程基坑开挖由业主单位直接分包,基坑采用放坡开
