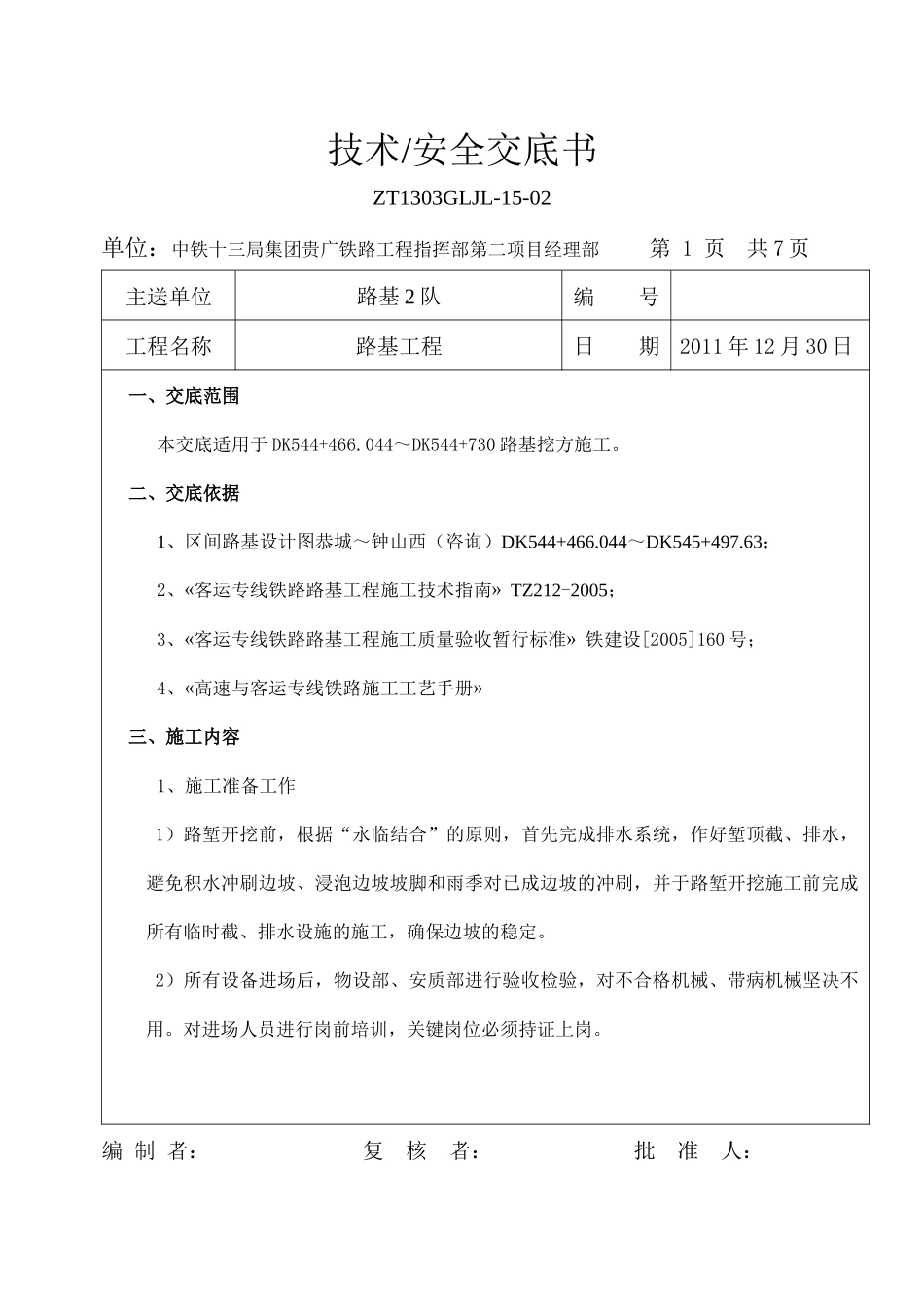

技术/安全交底书ZT1303GLJL-15-02单位:中铁十三局集团贵广铁路工程指挥部第二项目经理部第1页共7页主送单位路基2队编号工程名称路基工程日期2011年12月30日一、交底范围本交底适用于DK544+466
044~DK544+730路基挖方施工
二、交底依据1、区间路基设计图恭城~钟山西(咨询)DK544+466
044~DK545+497
63;2、«客运专线铁路路基工程施工技术指南»TZ212-2005;3、«客运专线铁路路基工程施工质量验收暂行标准»铁建设[2005]160号;4、«高速与客运专线铁路施工工艺手册»三、施工内容1、施工准备工作1)路堑开挖前,根据“永临结合”的原则,首先完成排水系统,作好堑顶截、排水,避免积水冲刷边坡、浸泡边坡坡脚和雨季对已成边坡的冲刷,并于路堑开挖施工前完成所有临时截、排水设施的施工,确保边坡的稳定
2)所有设备进场后,物设部、安质部进行验收检验,对不合格机械、带病机械坚决不用
对进场人员进行岗前培训,关键岗位必须持证上岗

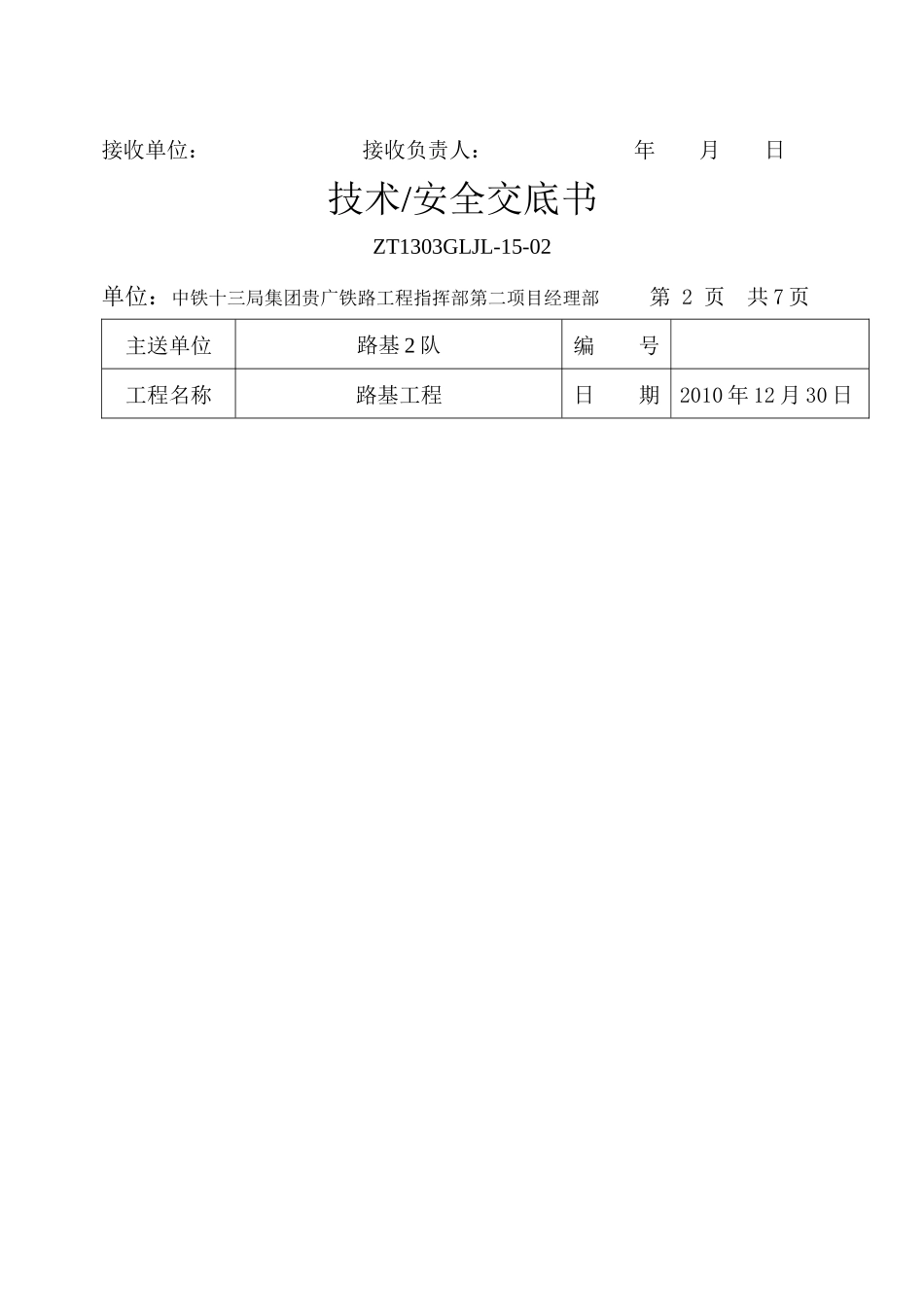

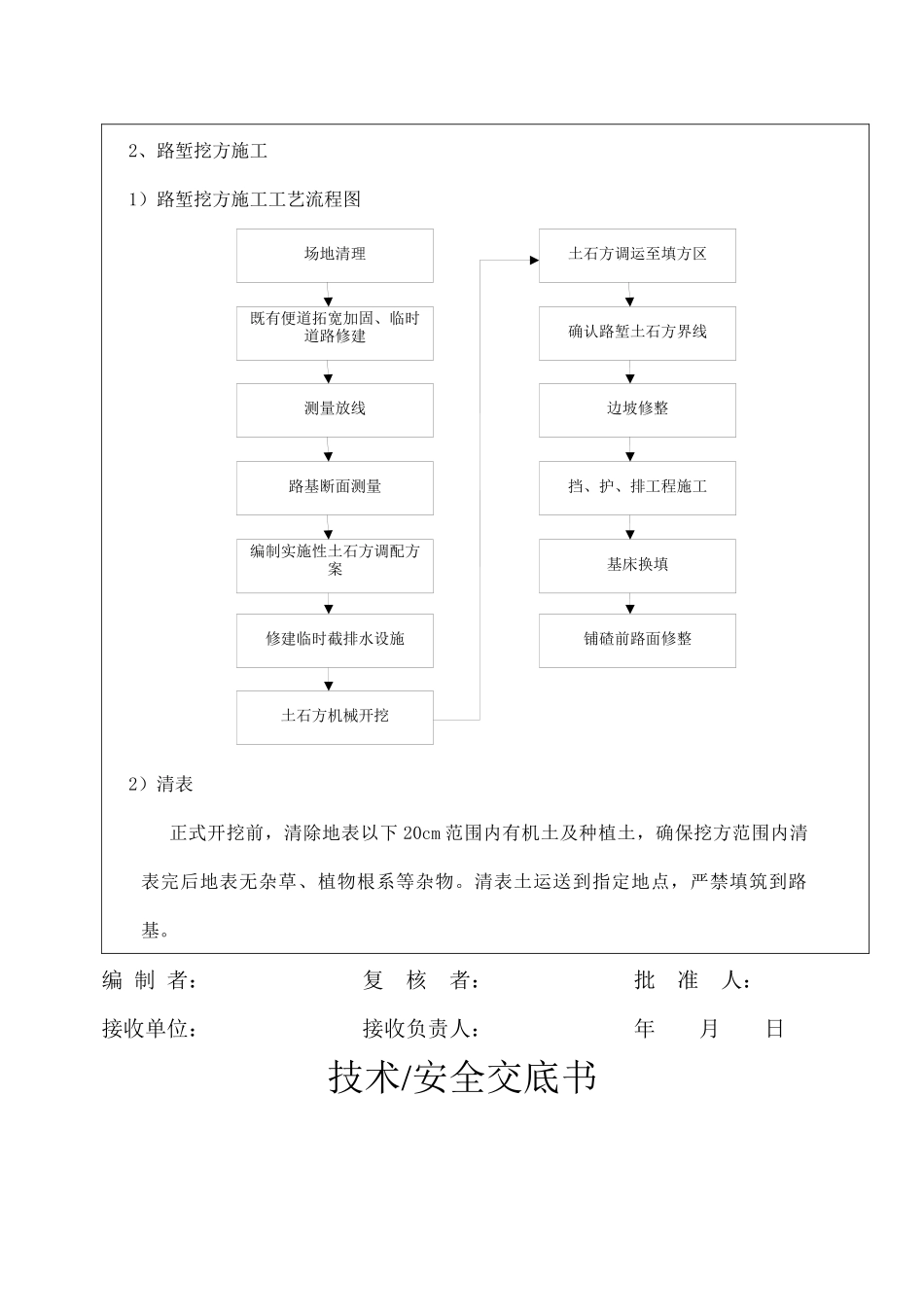

编制者:复核者:批准人:接收单位:接收负责人:年月日技术/安全交底书ZT1303GLJL-15-02单位:中铁十三局集团贵广铁路工程指挥部第二项目经理部第2页共7页主送单位路基2队编号工程名称路基工程日期2010年12月30日场地清理既有便道拓宽加固、临时道路修建测量放线路基断面测量编制实施性土石方调配方案修建临时截排水设施土石方机械开挖土石方调运至填方区确认路堑土石方界线边坡修整挡、护、排工程施工基床换填铺碴前路面修整2、路堑挖方施工1)路堑挖方施工工艺流程图2)清表正式开挖前,清除地表以下20cm范围内有机土及种植土,确保挖方范围内清表完后地表无杂草、植物根系等杂物
清表土运送到指定地点,严禁填筑到路基
编制者:复核者:批准人:接收单位:接收负责人:年月日技术/安全交底书ZT1303GLJL-15-
