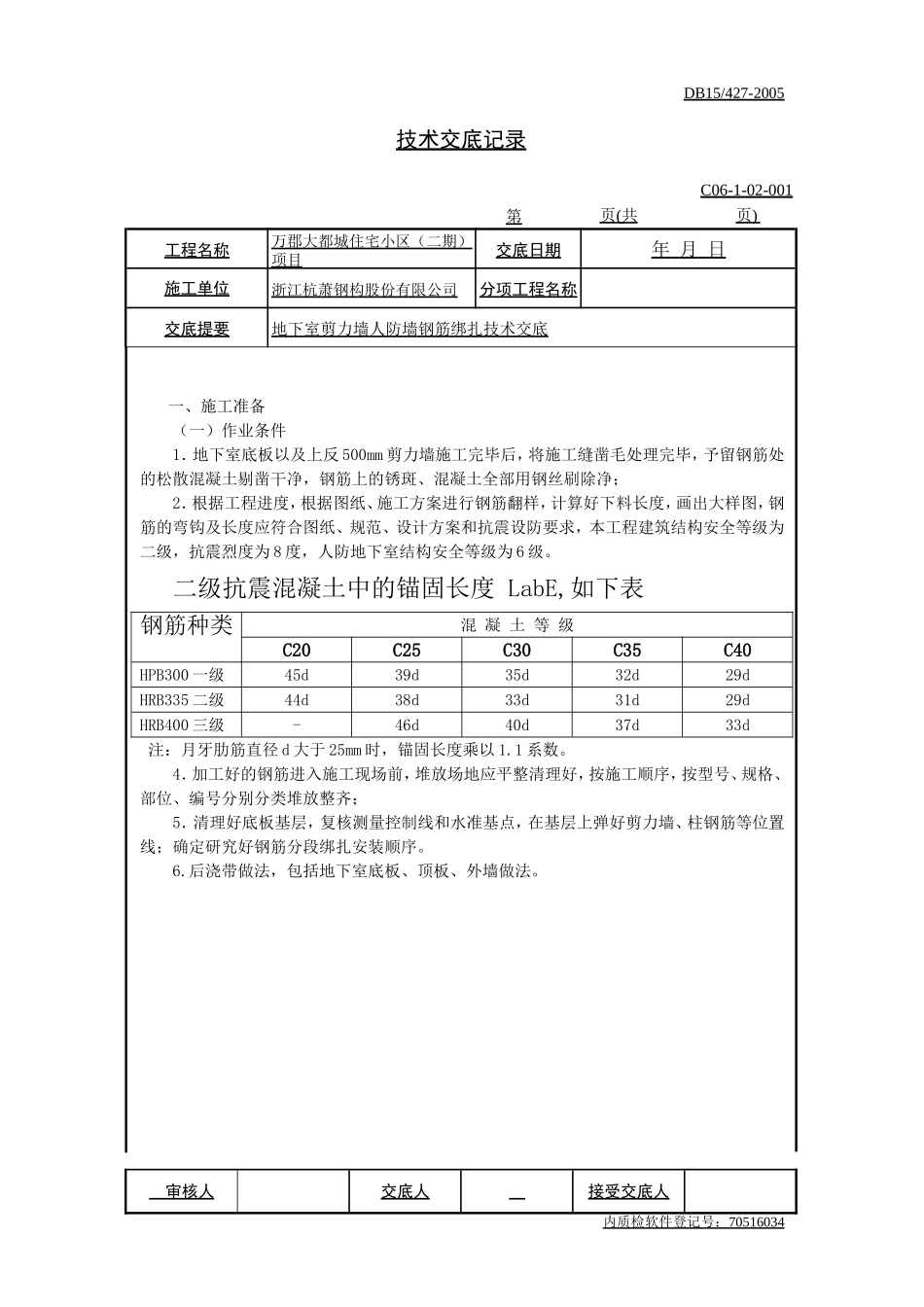

DB15/427-2005技术交底记录C06-1-02-001第页(共页)工程名称万郡大都城住宅小区(二期)项目交底日期年月日施工单位浙江杭萧钢构股份有限公司分项工程名称交底提要地下室剪力墙人防墙钢筋绑扎技术交底一、施工准备(一)作业条件1.地下室底板以及上反500mm剪力墙施工完毕后,将施工缝凿毛处理完毕,予留钢筋处的松散混凝土剔凿干净,钢筋上的锈斑、混凝土全部用钢丝刷除净;2.根据工程进度,根据图纸、施工方案进行钢筋翻样,计算好下料长度,画出大样图,钢筋的弯钩及长度应符合图纸、规范、设计方案和抗震设防要求,本工程建筑结构安全等级为二级,抗震烈度为8度,人防地下室结构安全等级为6级
二级抗震混凝土中的锚固长度LabE,如下表钢筋种类混凝土等级C20C25C30C35C40HPB300一级45d39d35d32d29dHRB335二级44d38d33d31d29dHRB400三级-46d40d37d33d注:月牙肋筋直径d大于25mm时,锚固长度乘以1
4.加工好的钢筋进入施工现场前,堆放场地应平整清理好,按施工顺序,按型号、规格、部位、编号分别分类堆放整齐;5.清理好底板基层,复核测量控制线和水准基点,在基层上弹好剪力墙、柱钢筋等位置线;确定研究好钢筋分段绑扎安装顺序
后浇带做法,包括地下室底板、顶板、外墙做法

审核人交底人接受交底人内质检软件登记号:70516034DB15/427-2005技术交底记录C06-1-02-001第页(共页)工程名称万郡大都城住宅小区(二期)项目交底日期年月日施工单位浙江杭萧钢构股份有限公司分项工程名称交底提要地下室剪力墙人防墙钢筋绑扎技术交底沉降型后浇带,待主体结构封顶,填充墙砌筑完成后封闭
后浇带未封闭前,内部要清理保护,钢筋要做防锈措施
地下室夹层节点
钢骨梁部位的钢筋对拉挂钩,弯钩处做成直角,平直部分按10d考虑
