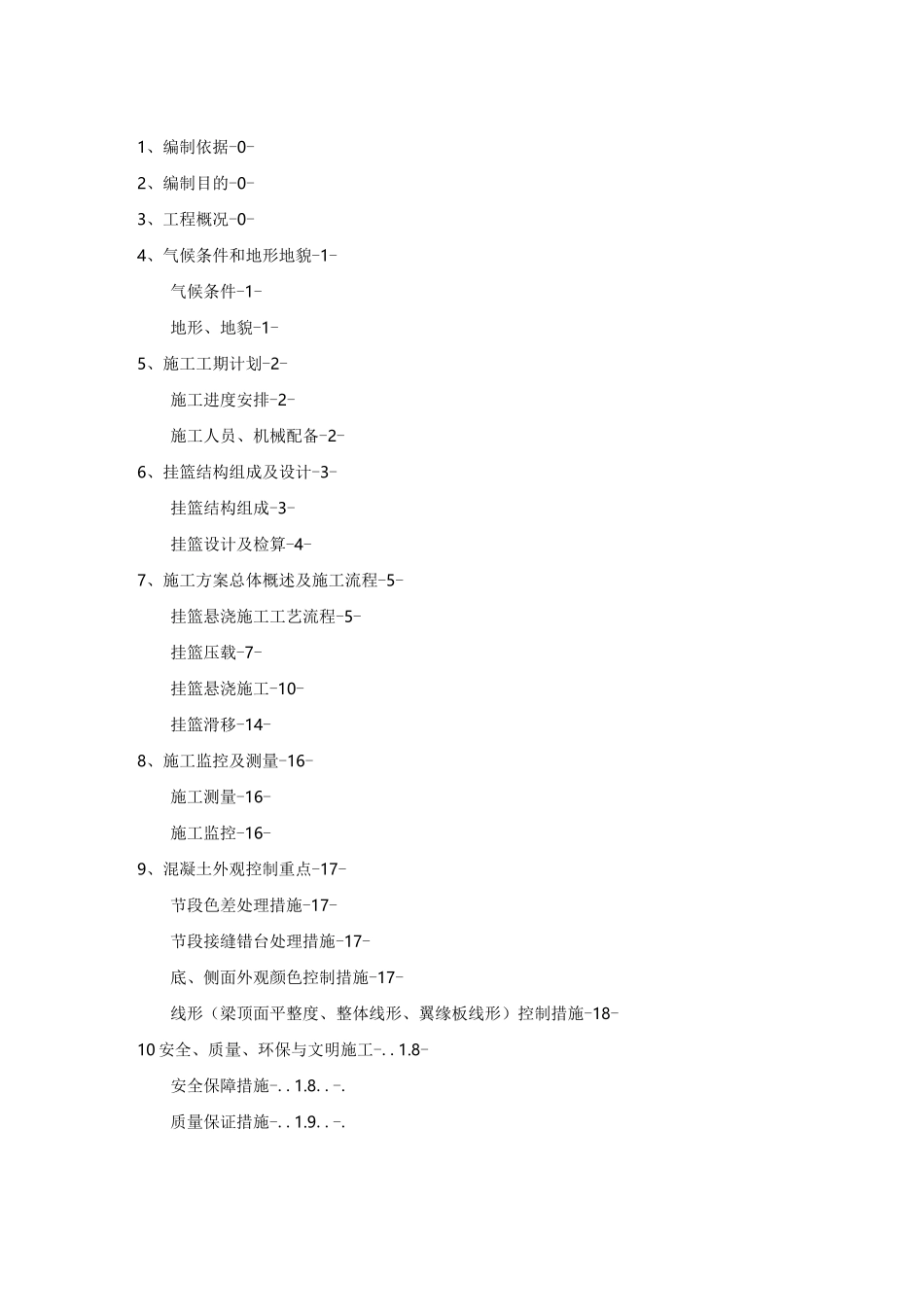

1、编制依据-0-2、编制目的-0-3、工程概况-0-4、气候条件和地形地貌-1-气候条件-1-地形、地貌-1-5、施工工期计划-2-施工进度安排-2-施工人员、机械配备-2-6、挂篮结构组成及设计-3-挂篮结构组成-3-挂篮设计及检算-4-7、施工方案总体概述及施工流程-5-挂篮悬浇施工工艺流程-5-挂篮压载-7-挂篮悬浇施工-10-挂篮滑移-14-8、施工监控及测量-16-施工测量-16-施工监控-16-9、混凝土外观控制重点-17-节段色差处理措施-17-节段接缝错台处理措施-17-底、侧面外观颜色控制措施-17-线形(梁顶面平整度、整体线形、翼缘板线形)控制措施-18-10安全、质量、环保与文明施工-
8-安全保障措施-
质量保证措施-

文明施工与环保保证措施-19-11、附件-

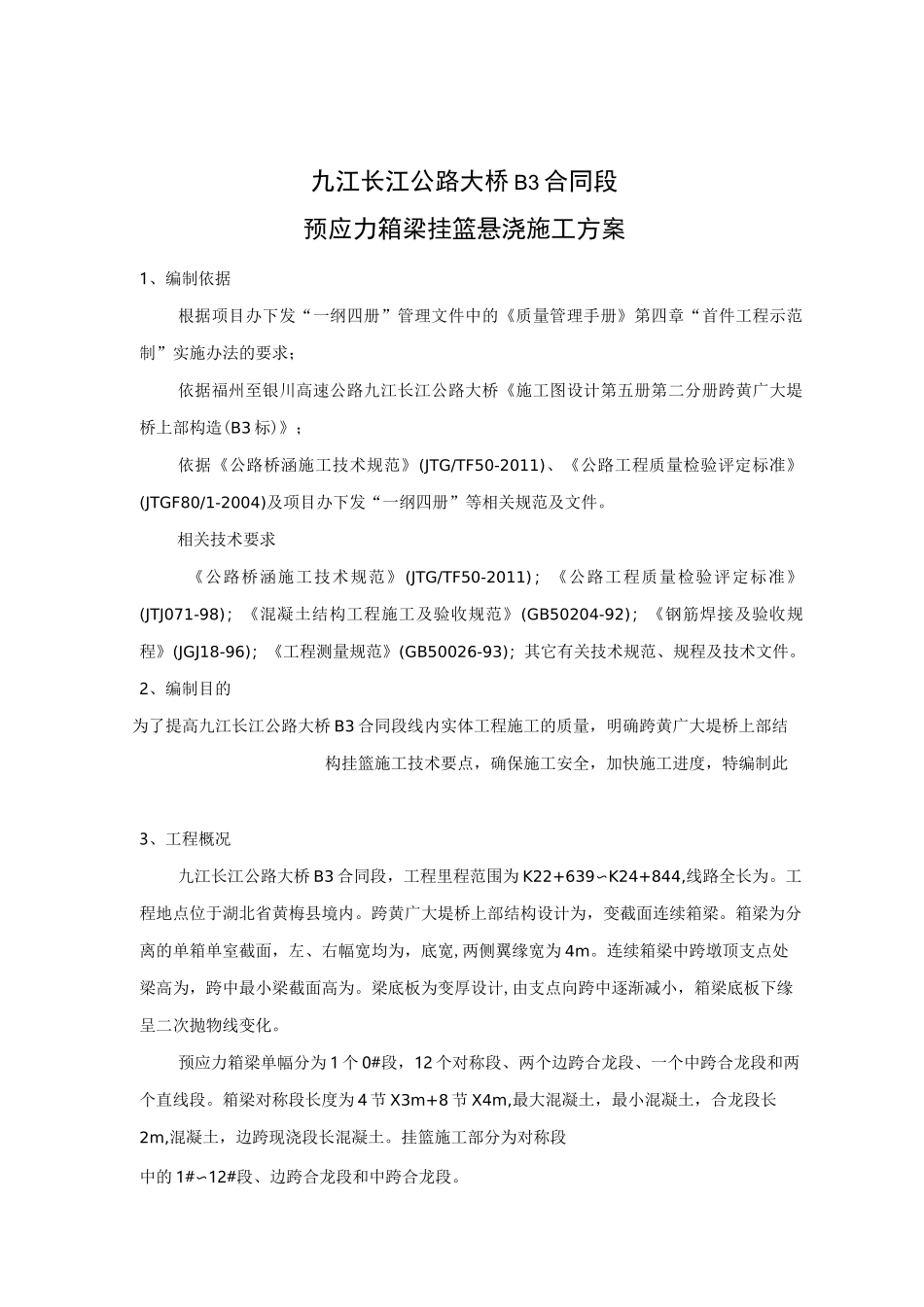

九江长江公路大桥B3合同段预应力箱梁挂篮悬浇施工方案1、编制依据根据项目办下发“一纲四册”管理文件中的《质量管理手册》第四章“首件工程示范制”实施办法的要求;依据福州至银川高速公路九江长江公路大桥《施工图设计第五册第二分册跨黄广大堤桥上部构造(B3标)》;依据《公路桥涵施工技术规范》(JTG/TF50-2011)、《公路工程质量检验评定标准》(JTGF80/1-2004)及项目办下发“一纲四册”等相关规范及文件
相关技术要求《公路桥涵施工技术规范》(JTG/TF50-2011);《公路工程质量检验评定标准》(JTJ071-98);《混凝土结构工程施工及验收规范》(GB50204-92);《钢筋焊接及验收规程》(JGJ18-96);《工程测量规范》(GB50026-93);其它有关技术规范、规程及技术文件
2、编制目的为了提高九江长江公路大桥B3合同段线内实体工程施工的质量,明确跨黄广大堤桥上部结构挂篮施工技术要点,确保施工安全,加快施工
