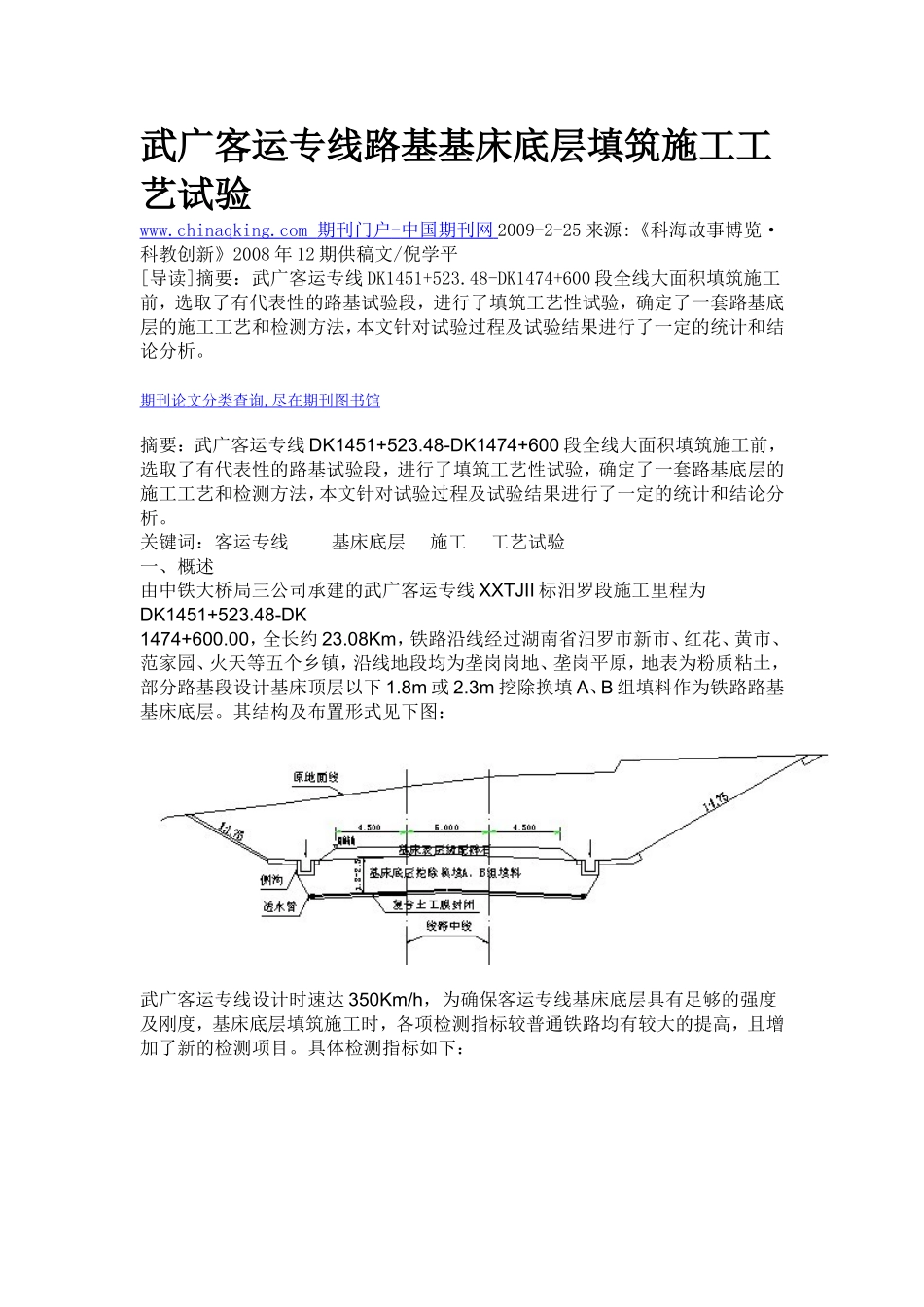

武广客运专线路基基床底层填筑施工工艺试验www
chinaqking
com期刊门户-中国期刊网2009-2-25来源:《科海故事博览·科教创新》2008年12期供稿文/倪学平[导读]摘要:武广客运专线DK1451+523
48-DK1474+600段全线大面积填筑施工前,选取了有代表性的路基试验段,进行了填筑工艺性试验,确定了一套路基底层的施工工艺和检测方法,本文针对试验过程及试验结果进行了一定的统计和结论分析
期刊论文分类查询,尽在期刊图书馆摘要:武广客运专线DK1451+523
48-DK1474+600段全线大面积填筑施工前,选取了有代表性的路基试验段,进行了填筑工艺性试验,确定了一套路基底层的施工工艺和检测方法,本文针对试验过程及试验结果进行了一定的统计和结论分析
关键词:客运专线基床底层施工工艺试验一、概述由中铁大桥局三公司承建的武广客运专线XXTJII标汨罗段施工里程为DK1451+523
48-DK1474+600
00,全长约23
08Km,铁路沿线经过湖南省汨罗市新市、红花、黄市、范家园、火天等五个乡镇,沿线地段均为垄岗岗地、垄岗平原,地表为粉质粘土,部分路基段设计基床顶层以下1
3m挖除换填A、B组填料作为铁路路基基床底层

其结构及布置形式见下图:武广客运专线设计时速达350Km/h,为确保客运专线基床底层具有足够的强度及刚度,基床底层填筑施工时,各项检测指标较普通铁路均有较大的提高,且增加了新的检测项目

具体检测指标如下:为论证客运专线基床底层施工工艺工法得合理性,在大面积化填筑开工前在本段进行了工艺试验
通过试验路段的施工确定了最佳机械组合方式以及有效的压实厚度与碾压遍数的关系,确定了填料最佳含水量的控制范围以及松铺厚度,为今后路基基床底层填筑施工提供了依据
二、试验依据及地点本次试验依据铁道部2005年颁布的有关客运专线路基施工规范及标
