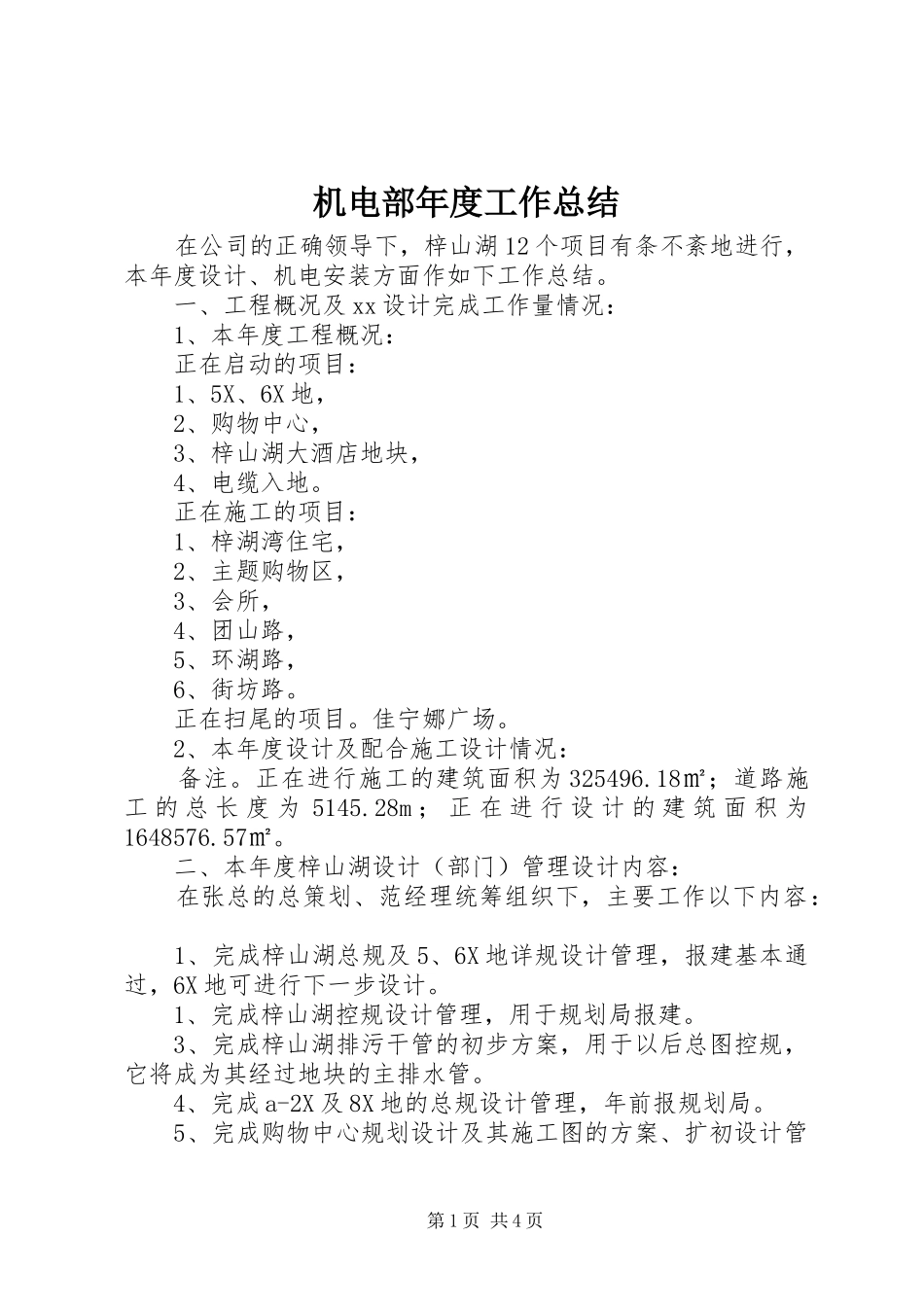

机电部年度工作总结在公司的正确领导下,梓山湖12个项目有条不紊地进行,本年度设计、机电安装方面作如下工作总结
一、工程概况及xx设计完成工作量情况:1、本年度工程概况:正在启动的项目:1、5X、6X地,2、购物中心,3、梓山湖大酒店地块,4、电缆入地
正在施工的项目:1、梓湖湾住宅,2、主题购物区,3、会所,4、团山路,5、环湖路,6、街坊路
正在扫尾的项目
2、本年度设计及配合施工设计情况:备注
正在进行施工的建筑面积为325496
18㎡;道路施工的总长度为5145
28m;正在进行设计的建筑面积为1648576
二、本年度梓山湖设计(部门)管理设计内容:在张总的总策划、范经理统筹组织下,主要工作以下内容:1、完成梓山湖总规及5、6X地详规设计管理,报建基本通过,6X地可进行下一步设计
1、完成梓山湖控规设计管理,用于规划局报建
3、完成梓山湖排污干管的初步方案,用于以后总图控规,它将成为其经过地块的主排水管
4、完成a-2X及8X地的总规设计管理,年前报规划局

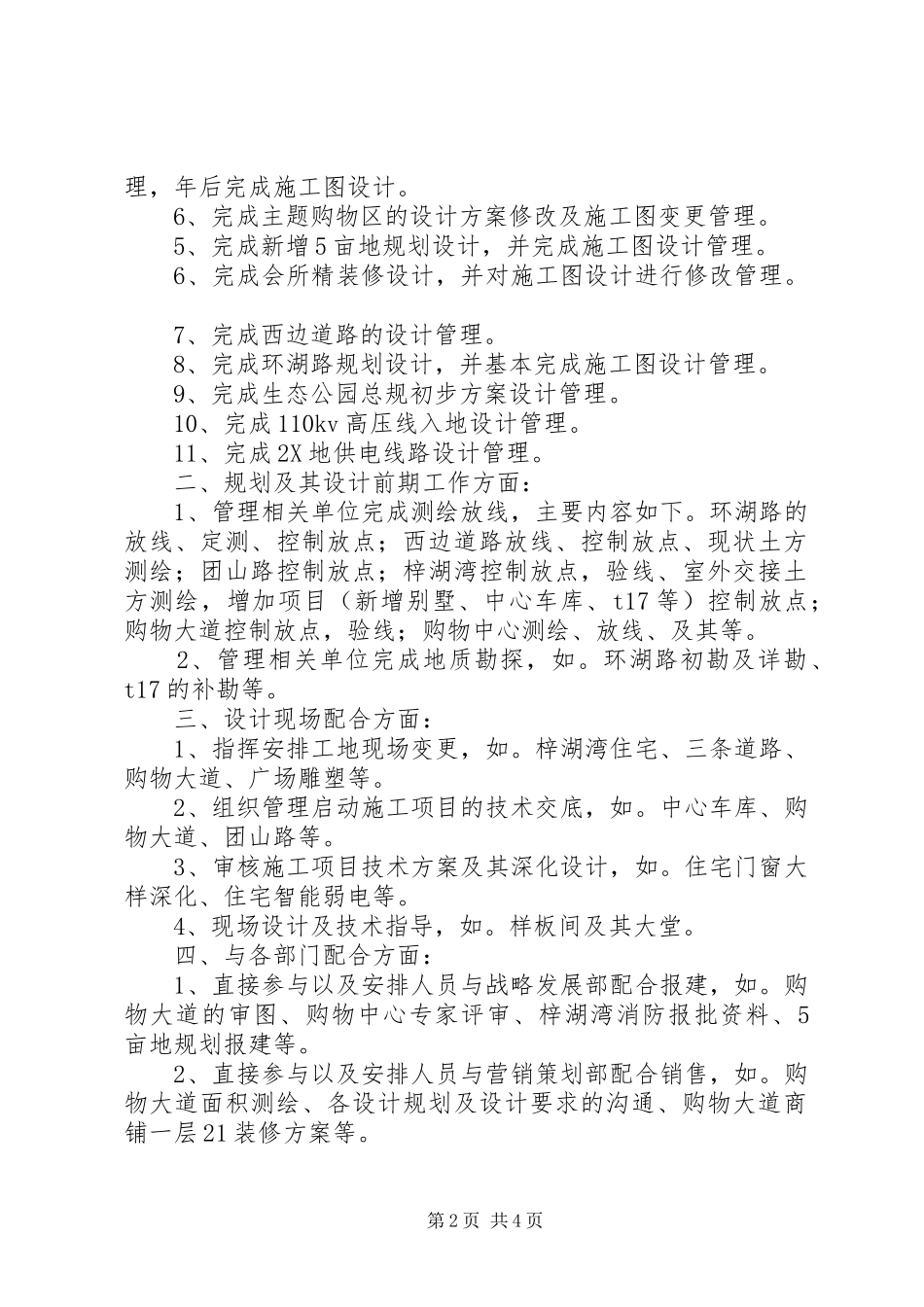

5、完成购物中心规划设计及其施工图的方案、扩初设计管第1页共4页理,年后完成施工图设计
6、完成主题购物区的设计方案修改及施工图变更管理
5、完成新增5亩地规划设计,并完成施工图设计管理
6、完成会所精装修设计,并对施工图设计进行修改管理
7、完成西边道路的设计管理
8、完成环湖路规划设计,并基本完成施工图设计管理
9、完成生态公园总规初步方案设计管理
10、完成110kv高压线入地设计管理
11、完成2X地供电线路设计管理
二、规划及其设计前期工作方面:1、管理相关单位完成测绘放线,主要内容如下
环湖路的放线、定测、控制放点;西边道路放线、控制放点、现状土方测绘;团山路控制放点;梓湖湾控制放点,验线、室外交接土方测绘,增加项目(新增别墅、中心车库、t17等)控制放点;购物大道控制放点,验线
