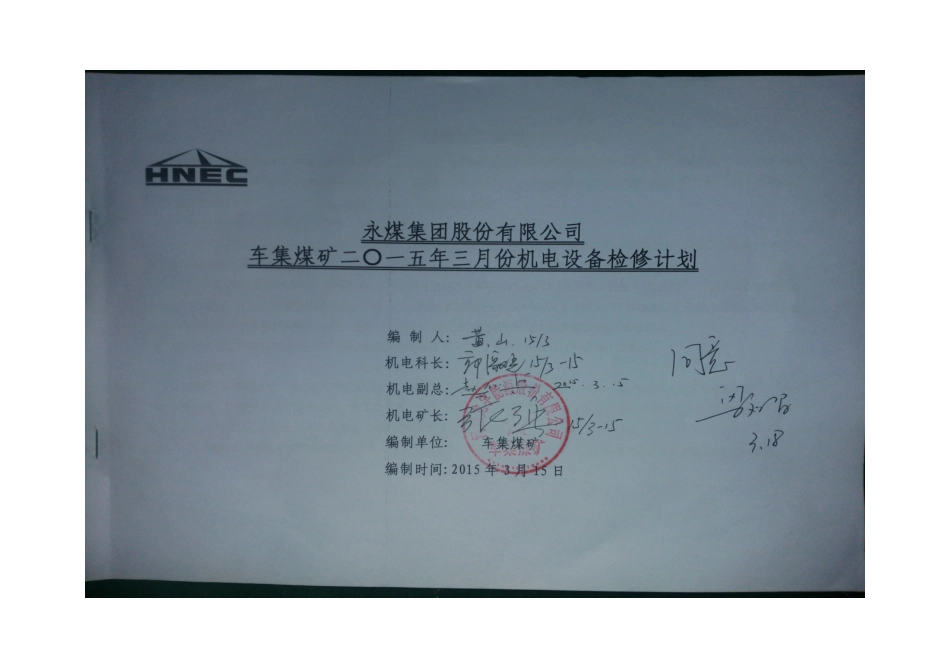

检修计划说明为确保机电运输设备正常运转,提高设备的安全可靠性,根据生产情况和机电设备运行状况,定于2015年3月27日对排矸系统停产检修,3月29日对主煤流系统停产检修
其中,3月27日更换副井口大小罐笼缓冲限位阻车器,副井累计10小时不能提升;3月29日主井箕斗加固,卸载站煤仓衬板更换,主井10小时不能提煤
一、主要停产检修项目及时间安排(一)3月27日排矸系统计划检修累计10小时,其中副井提升系统检修项目有:副井口大小罐笼缓冲限位阻车器更换(4小时);井下排矸系统检修项目有:更换南大巷2550m处对称道岔(7小时),26变频绞车更换提升钢丝绳(4小时)
(二)3月29日主煤流系统计划检修10小时,其中主井提升系统检修项目有:主井箕斗加固(10小时),主井卸载站煤仓衬板更换(10小时);井下皮带运输系统检修项目有:23二部胶带机更换1#、2#电机(8小时),23煤仓上口加固螺旋溜槽(8小时),南翼辅助进风巷一部胶带机安装断带保护装置(6小时),26二部胶带机储带仓改向滚筒架改造(6小时)
与上述主要检修项目同步进行的其他设备检修项目参见2015年3月份机电设备停产检修计划表
二、有关要求1、各单位要周密组织,检修措施审批贯彻到位,按照排定的设备检修计划进行检修
检修所需的材料、工具要准备充分,逐项落实
检修期间,严格执行安全技术措施,施工负责人、安全负责人必须在现场跟踪
重点检修项目和工序,机电科要安排专人督促检查,重点关注检修工作的安全、质量及进度,确保检修工作安全顺利完成
2、各单位认真做好检修期间设备的停送电工作,严格执行“两票”和停送电程序,检修期间停电开关必须闭锁挂牌并加锁
1车集煤矿2015年3月份机电设备停产检修计划表23日期序号检修项目/部位检修地点计划检修时间计划用时检修单位施工负责人安全负责人影响范围03月27日1副井口大小罐笼缓冲限位阻车器更换
