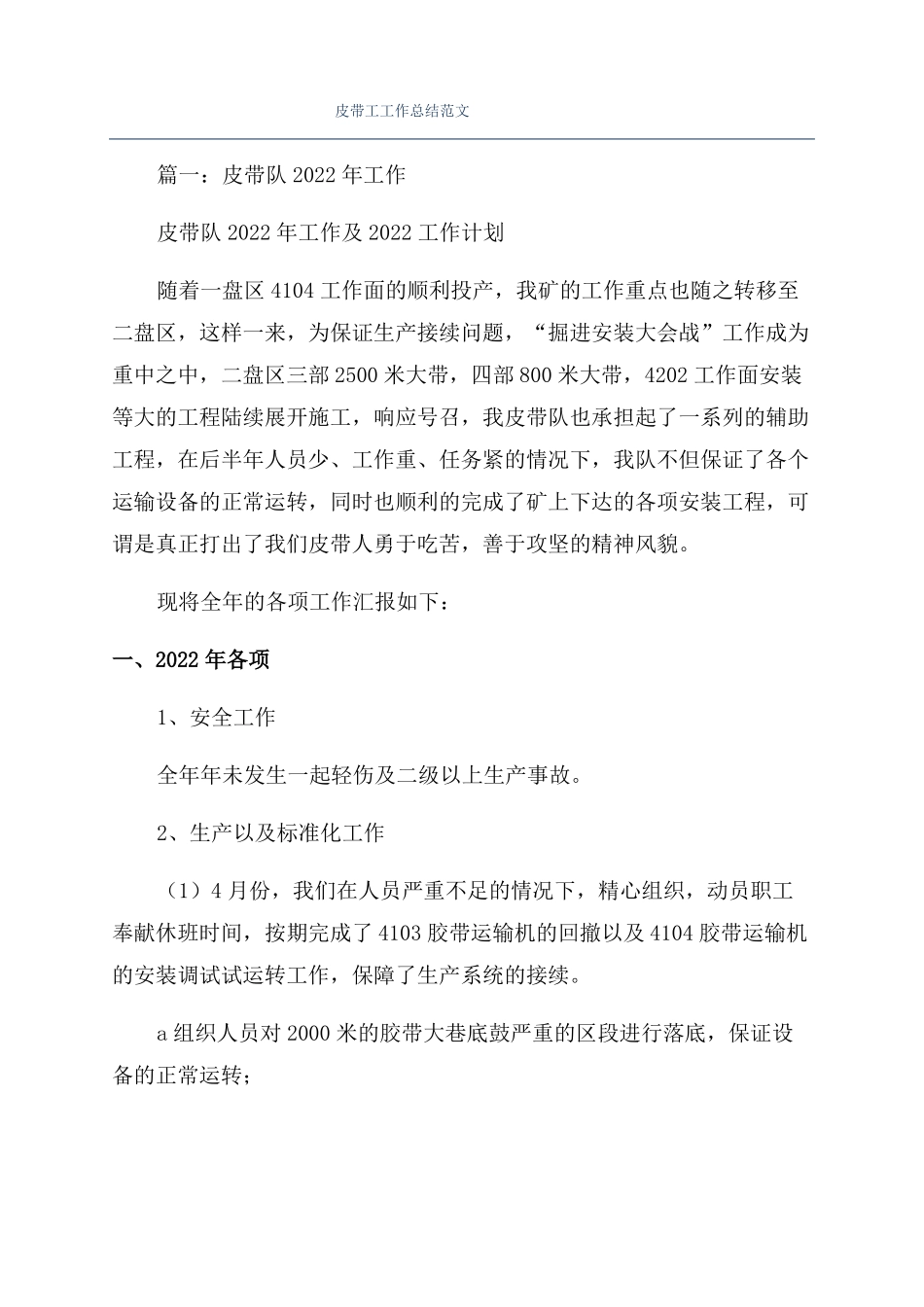

皮带工工作总结范文篇一:皮带队2022年工作皮带队2022年工作及2022工作计划随着一盘区4104工作面的顺利投产,我矿的工作重点也随之转移至二盘区,这样一来,为保证生产接续问题,“掘进安装大会战”工作成为重中之中,二盘区三部2500米大带,四部800米大带,4202工作面安装等大的工程陆续展开施工,响应号召,我皮带队也承担起了一系列的辅助工程,在后半年人员少、工作重、任务紧的情况下,我队不但保证了各个运输设备的正常运转,同时也顺利的完成了矿上下达的各项安装工程,可谓是真正打出了我们皮带人勇于吃苦,善于攻坚的精神风貌
现将全年的各项工作汇报如下:一、2022年各项1、安全工作全年年未发生一起轻伤及二级以上生产事故
2、生产以及标准化工作(1)4月份,我们在人员严重不足的情况下,精心组织,动员职工奉献休班时间,按期完成了4103胶带运输机的回撤以及4104胶带运输机的安装调试试运转工作,保障了生产系统的接续
a组织人员对2000米的胶带大巷底鼓严重的区段进行落底,保证设备的正常运转;b对搭接硐室门口进行了亮化整理,铺设地板砖、砌装门面,墙面处理;c对二部皮带机头水沟进行了修整及加装盖板;e主井口加装喷雾系统,最大程度的降低了机头煤尘;f主斜井胶带机恢复各种保护,保证设备的安全运行;g主皮带机头进行了清扫器改造,将煤泥全部自动清理上101皮带,有力的保证了机头标准化卫生;h主皮带机头刷漆,101机架刷漆
(3)5月31日主皮带更换两个驱动滚筒、1M、800mm导向滚筒、涨紧滚筒,7月1日更换拖带滚筒,累计5个
(4)6月1日主皮带调整三台CST高低速同心度
(5)6月份开始对总回煤流系统进行了专项整治,累计更换窄皮带2000米,更换托辊1000根,清理巷道积煤2500米
有效地保证了掘进任务的顺利如期完成

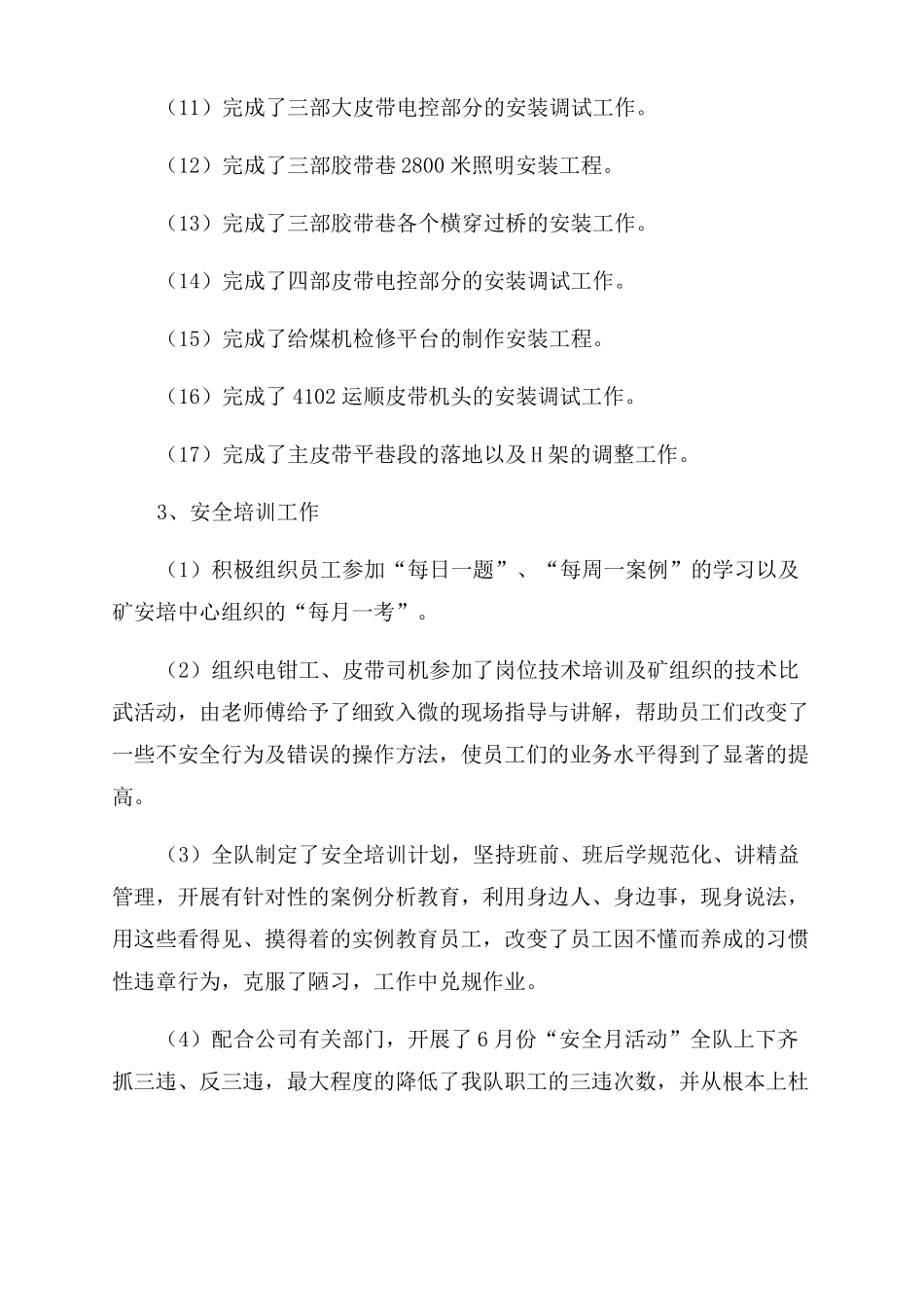

(6)6月28日完成了二部胶带损坏2个接头的从新硫化工作,加皮带16米
