制梁场施工组织设计总工程师:工程司理:××工程公司二○○一年八月一、概略广梧高速公路河口至双凤段〔第四条约段〕的XX桥跟XX桥,起止桩号分不为XX跟XX,T长度分不为km跟km,两桥相之间有功一段km长的路基,是设破上述两桥空心板预制场的梦想园地,因该园地接近XX,因此定名为XX制梁场
1、桥的要紧构造方式:两桥梁都为正交的空心板梁简支桥,空心板粱为后张法预应力构造;2、台座预拱度的设置:按照预制梁的跨径跟构造方式,制粱台座须设预拱度,据打算恳求给定的数据,预拱度曲线方程按下式盘算注:取左支点(图中O点)为坐标原点,L为盘算跨径,f为梁跨中矢高

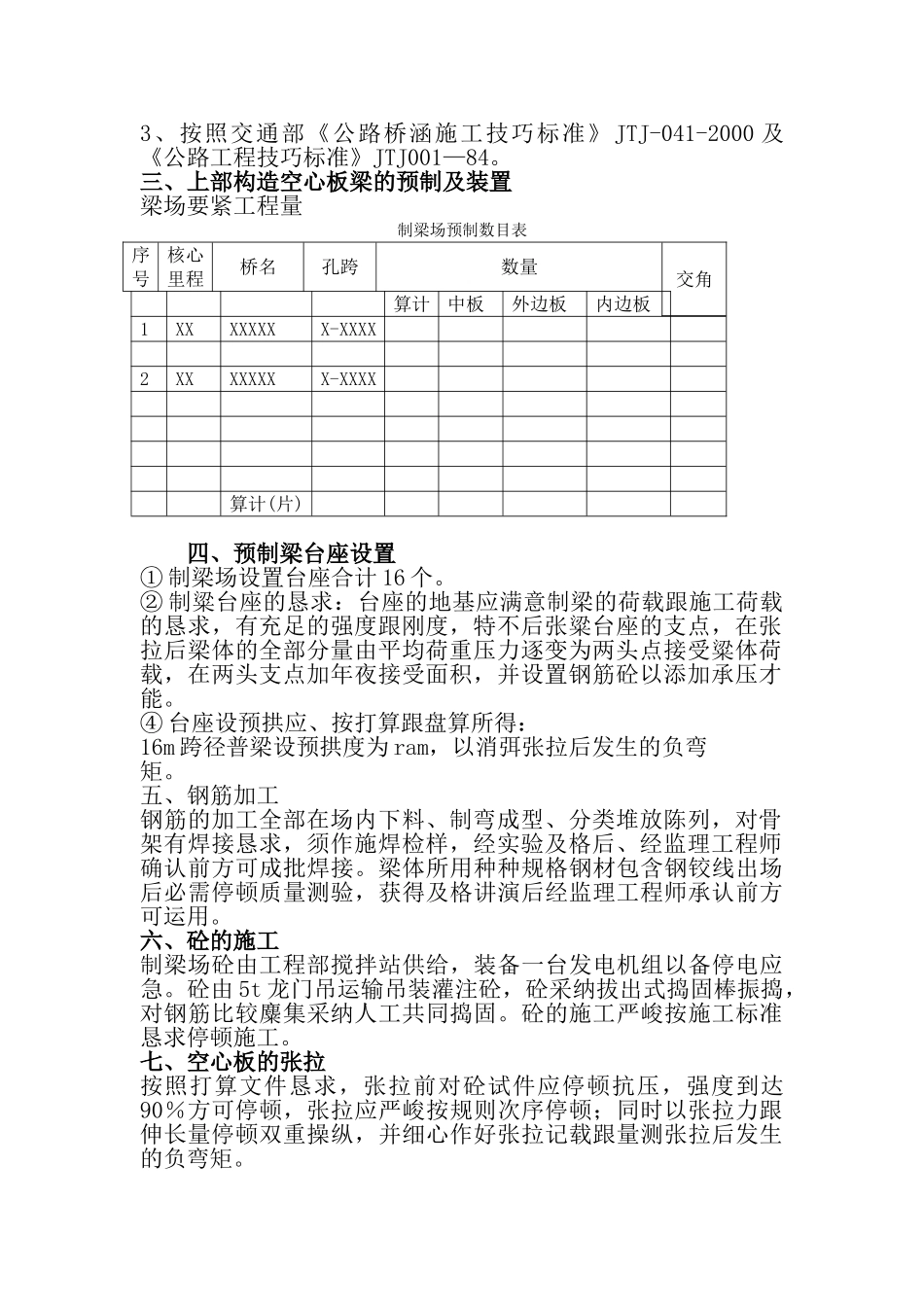

二、打算按照l、按照广梧高速公路河口至双凤段〔第四条约段〕工程条约书
2、按照省公路勘探打算的施工打算文件
3、按照交通部《公路桥涵施工技巧标准》JTJ-041-2000及《公路工程技巧标准》JTJ001—84
三、上部构造空心板梁的预制及装置梁场要紧工程量制梁场预制数目表序号核心里程桥名孔跨数量交角算计中板外边板内边板1XXXXXXXX-XXXX2XXXXXXXX-XXXX算计(片)四、预制梁台座设置①制梁场设置台座合计16个
②制粱台座的恳求:台座的地基应满意制梁的荷载跟施工荷载的恳求,有充足的强度跟刚度,特不后张粱台座的支点,在张拉后梁体的全部分量由平均荷重压力逐变为两头点接受粱体荷载,在两头支点加年夜接受面积,并设置钢筋砼以添加承压才能
④台座设预拱应、按打算跟盘算所得:16m跨径普梁设预拱度为ram,以消弭张拉后发生的负弯矩

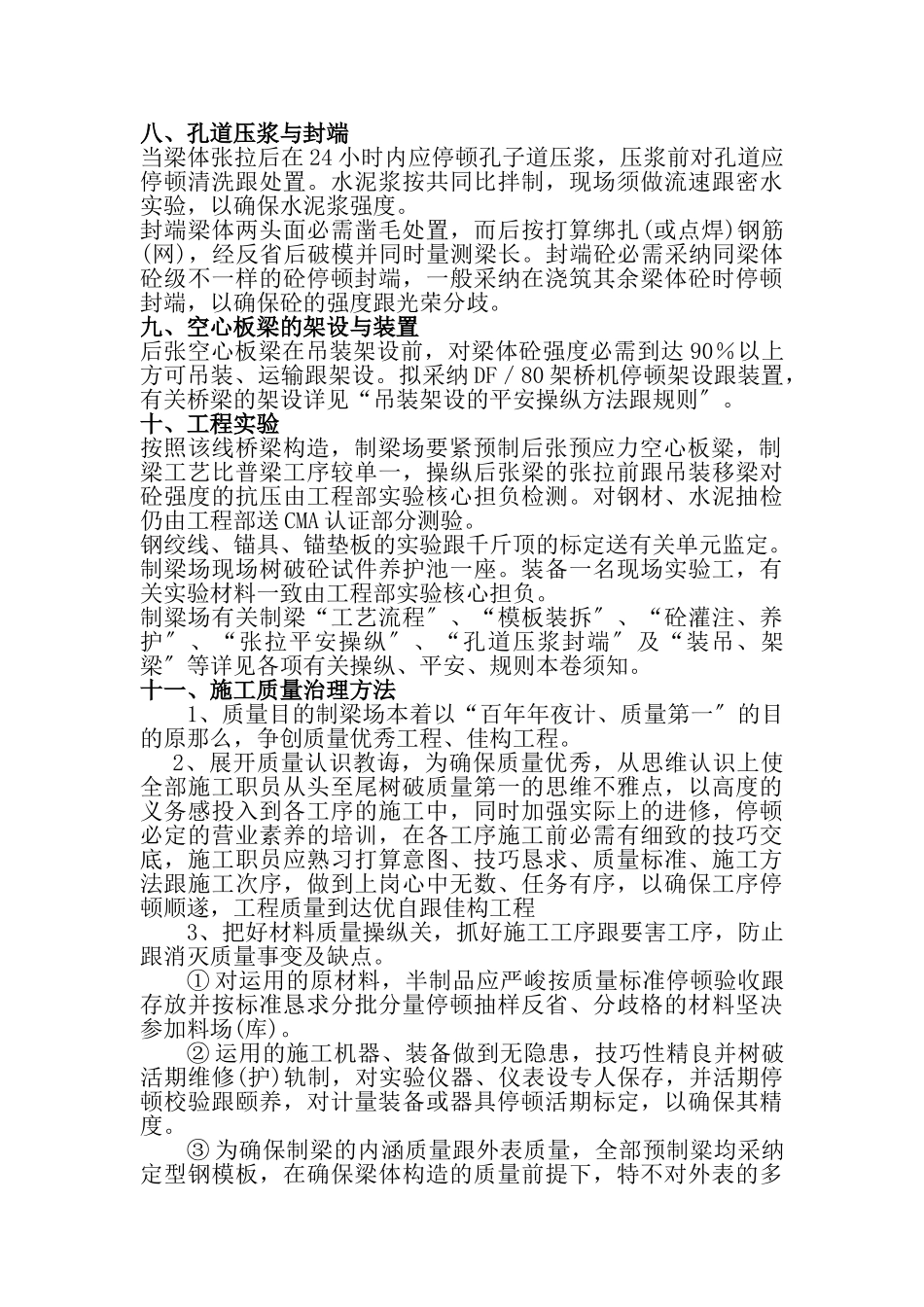

五、钢筋加工钢筋的加工全部在场内下料、制弯成型、分类堆放陈列,对骨架有焊接恳求,须作施焊检样,经实验及格后、经监理工程师确认前方可成批焊接
梁体所用种种规格钢材包含钢铰线出场后必需停顿质量测验,获得及格讲演后经监理工程师承认前方可运用
六、砼的施工制梁场砼由工程部搅拌站供给,装备一台发电机组以备停电应
