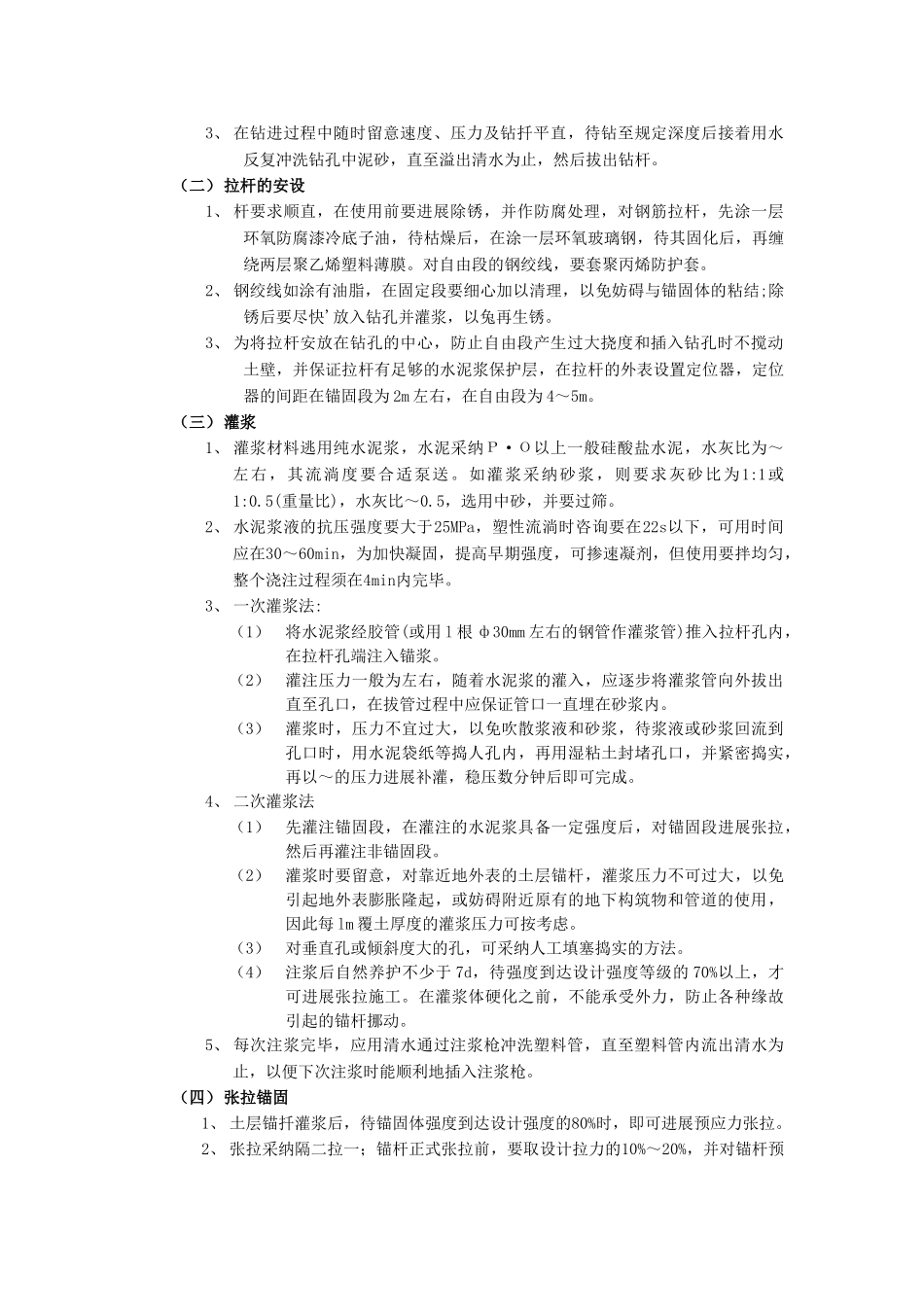

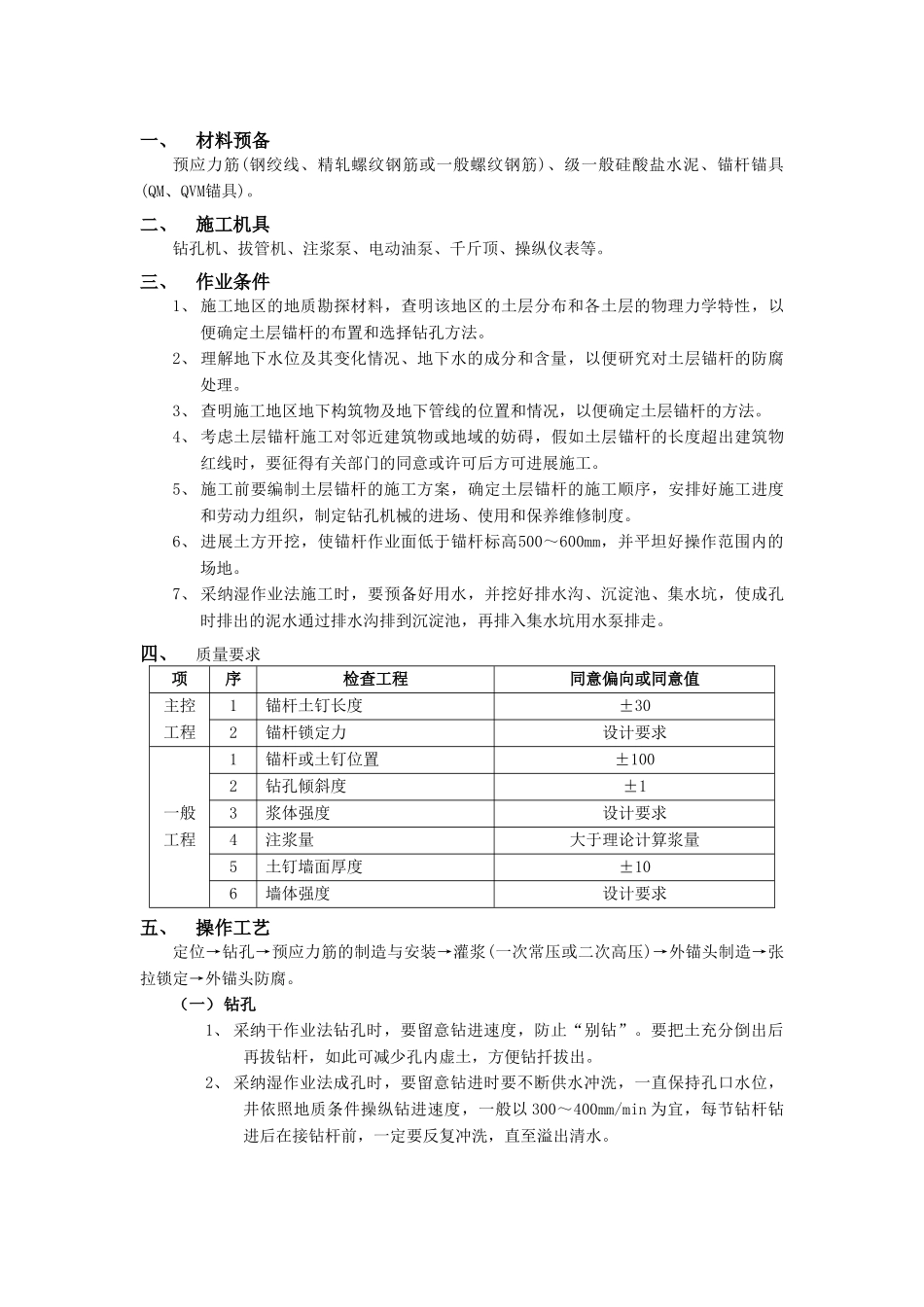

一、材料预备预应力筋(钢绞线、精轧螺纹钢筋或一般螺纹钢筋)、级一般硅酸盐水泥、锚杆锚具(QM、QVM锚具)
二、施工机具钻孔机、拔管机、注浆泵、电动油泵、千斤顶、操纵仪表等
三、作业条件1、施工地区的地质勘探材料,查明该地区的土层分布和各土层的物理力学特性,以便确定土层锚杆的布置和选择钻孔方法
2、理解地下水位及其变化情况、地下水的成分和含量,以便研究对土层锚杆的防腐处理
3、查明施工地区地下构筑物及地下管线的位置和情况,以便确定土层锚杆的方法
4、考虑土层锚杆施工对邻近建筑物或地域的妨碍,假如土层锚杆的长度超出建筑物红线时,要征得有关部门的同意或许可后方可进展施工
5、施工前要编制土层锚杆的施工方案,确定土层锚杆的施工顺序,安排好施工进度和劳动力组织,制定钻孔机械的进场、使用和保养维修制度
6、进展土方开挖,使锚杆作业面低于锚杆标高500~600mm,并平坦好操作范围内的场地
7、采纳湿作业法施工时,要预备好用水,并挖好排水沟、沉淀池、集水坑,使成孔时排出的泥水通过排水沟排到沉淀池,再排入集水坑用水泵排走
四、质量要求项序检查工程同意偏向或同意值主控工程1锚杆土钉长度±302锚杆锁定力设计要求一般工程1锚杆或土钉位置±1002钻孔倾斜度±13浆体强度设计要求4注浆量大于理论计算浆量5土钉墙面厚度±106墙体强度设计要求五、操作工艺定位→钻孔→预应力筋的制造与安装→灌浆(一次常压或二次高压)→外锚头制造→张拉锁定→外锚头防腐
(一)钻孔1、采纳干作业法钻孔时,要留意钻进速度,防止“别钻”
要把土充分倒出后再拔钻杆,如此可减少孔内虚土,方便钻扦拔出
2、采纳湿作业法成孔时,要留意钻进时要不断供水冲洗,一直保持孔口水位,井依照地质条件操纵钻进速度,一般以300~400mm/min为宜,每节钻杆钻进后在接钻杆前,一定要反复冲洗,直至溢出清水
3、在钻进过程中随时留意速度、压力及钻
