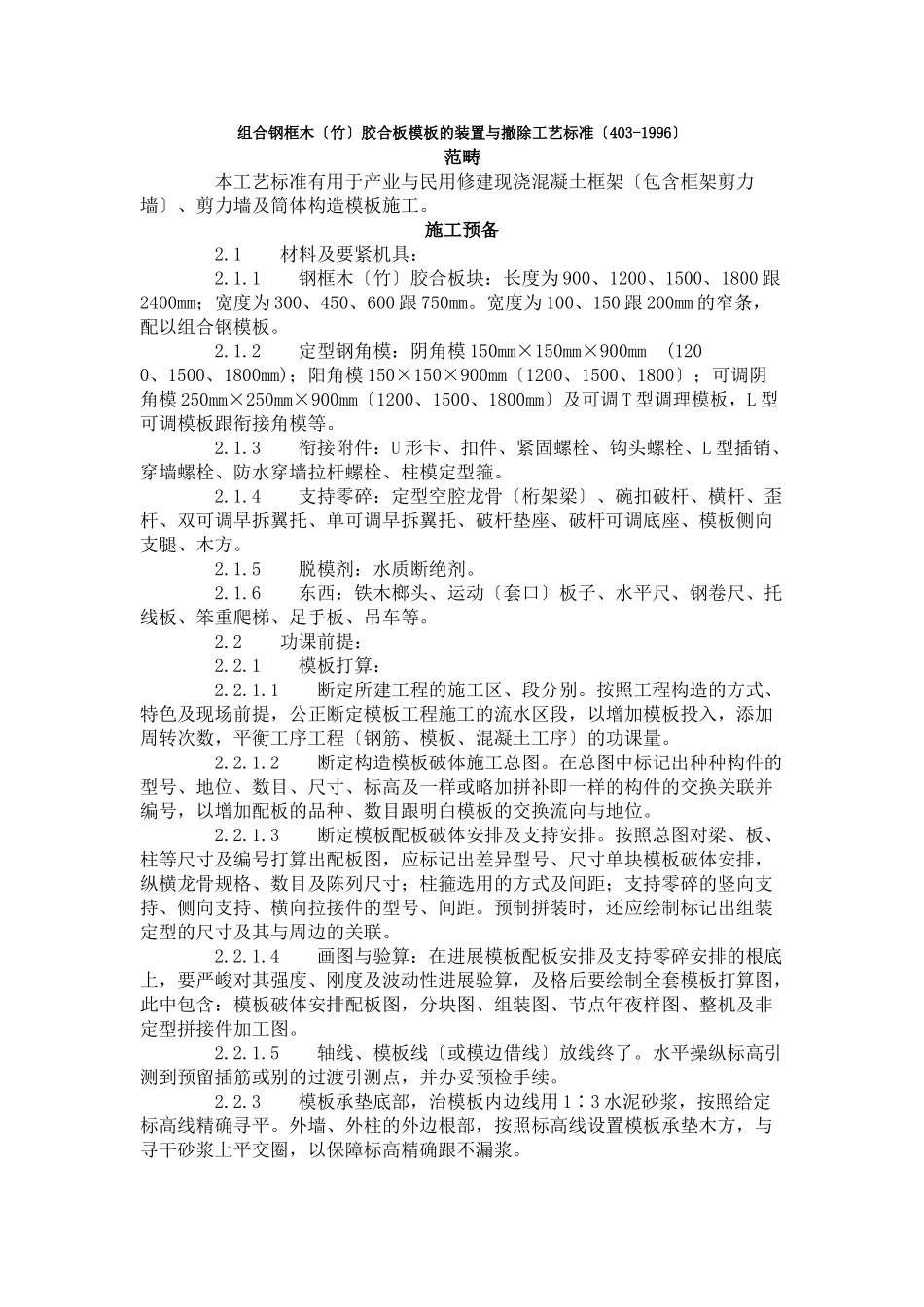

组合钢框木〔竹〕胶合板模板的装置与撤除工艺标准〔403-1996〕范畴本工艺标准有用于产业与民用修建现浇混凝土框架〔包含框架剪力墙〕、剪力墙及筒体构造模板施工。施工预备2.1材料及要紧机具:2.1.1钢框木〔竹〕胶合板块:长度为900、1200、1500、1800跟2400mm;宽度为300、450、600跟750mm。宽度为100、150跟200mm的窄条,配以组合钢模板。2.1.2定型钢角模:阴角模150mm×150mm×900mm(1200、1500、1800mm);阳角模150×150×900mm〔1200、1500、1800〕;可调阴角模250mm×250mm×900mm〔1200、1500、1800mm〕及可调T型调理模板,L型可调模板跟衔接角模等。2.1.3衔接附件:U形卡、扣件、紧固螺栓、钩头螺栓、L型插销、穿墙螺栓、防水穿墙拉杆螺栓、柱模定型箍。2.1.4支持零碎:定型空腔龙骨〔桁架梁〕、碗扣破杆、横杆、歪杆、双可调早拆翼托、单可调早拆翼托、破杆垫座、破杆可调底座、模板侧向支腿、木方。2.1.5脱模剂:水质断绝剂。2.1.6东西:铁木榔头、运动〔套口〕板子、水平尺、钢卷尺、托线板、笨重爬梯、足手板、吊车等。2.2功课前提:2.2.1模板打算:2.2.1.1断定所建工程的施工区、段分别。按照工程构造的方式、特色及现场前提,公正断定模板工程施工的流水区段,以增加模板投入,添加周转次数,平衡工序工程〔钢筋、模板、混凝土工序〕的功课量。2.2.1.2断定构造模板破体施工总图。在总图中标记出种种构件的型号、地位、数目、尺寸、标高及一样或略加拼补即一样的构件的交换关联并编号,以增加配板的品种、数目跟明白模板的交换流向与地位。2.2.1.3断定模板配板破体安排及支持安排。按照总图对梁、板、柱等尺寸及编号打算出配板图,应标记出差异型号、尺寸单块模板破体安排,纵横龙骨规格、数目及陈列尺寸;柱箍选用的方式及间距;支持零碎的竖向支持、侧向支持、横向拉接件的型号、间距。预制拼装时,还应绘制标记出组装定型的尺寸及其与周边的关联。2.2.1.4画图与验算:在进展模板配板安排及支持零碎安排的根底上,要严峻对其强度、刚度及波动性进展验算,及格后要绘制全套模板打算图,此中包含:模板破体安排配板图,分块图、组装图、节点年夜样图、整机及非定型拼接件加工图。2.2.1.5轴线、模板线〔或模边借线〕放线终了。水平操纵标高引测到预留插筋或别的过渡引测点,并办妥预检手续。2.2.3模板承垫底部,治模板内边线用1∶3水泥砂浆,按照给定标高线精确寻平。外墙、外柱的外边根部,按照标高线设置模板承垫木方,与寻干砂浆上平交圈,以保障标高精确跟不漏浆。2.2.4设置模板〔保护层〕定位基准,即在墙、柱主筋上距空中5~8cm,按照模板线,按保护层厚度焊接水平支杆,以防模板水平位移。2.2.5柱子、墙、梁模板钢筋绑扎终了;水电管线、预留洞。预埋件已装置终了,绑好钢筋保护层垫块,并办完隐预检手续。2.2.6预组拼装模板:2.2.6.1拼装模板的园地应夯实平坦,前提同意时应设拼装操纵平台。2.2.6.2按模板打算配板图进展拼装,一切卡件衔接件应无效的固紧。2.2.6.3柱子、墙体模板在拼装时,应预留清扫口、振捣口。2.2.6.4组装终了的模板,要按图纸恳求反省其对角线、平坦度、外型尺寸及紧固件数目能否无效、可靠。并徐刷脱模剂,分规格放。施工工艺3.1柱模板装置工艺:3.1.1单块就位组拼工艺流程:搭设装置架子→第一层模板装置就位→反省对角线、垂直跟地位→装置柱箍第二、三等层柱模板及柱箍装置→安有梁口的柱模板→片面反省校订→群体结实3.1.2单块装置柱模板施工要点:3.1.2回先将柱子第一层四周模板就位组拼好,每面带一阴角模或衔接角模,用U形卡横竖瓜代衔接。3.1.2.2使模板四周按给定柱截面线就位,并使之垂直,对角线相称。3.1.2.3用定型柱套箍结实,楔板到位,销铁插牢。3.1.2.4以第一层楼板为基准,以异常方法组拼第二、三层,直至到带梁口柱模板。用U形卡对竖向、水平接缝横竖瓜代衔接。在恰当高度进展支持跟拉结,以防倾倒。3.1.2.5对模板的轴线位移、垂直偏向、对角钞票、扭向等片面校订,并装置定型歪撑,或将一般拉杆跟歪撑结实在事后埋在楼板中的钢筋环上,每面设两个拉〔支〕杆,与空中呈45°。以上述方法装置必定流水段的模板。反省装置...
