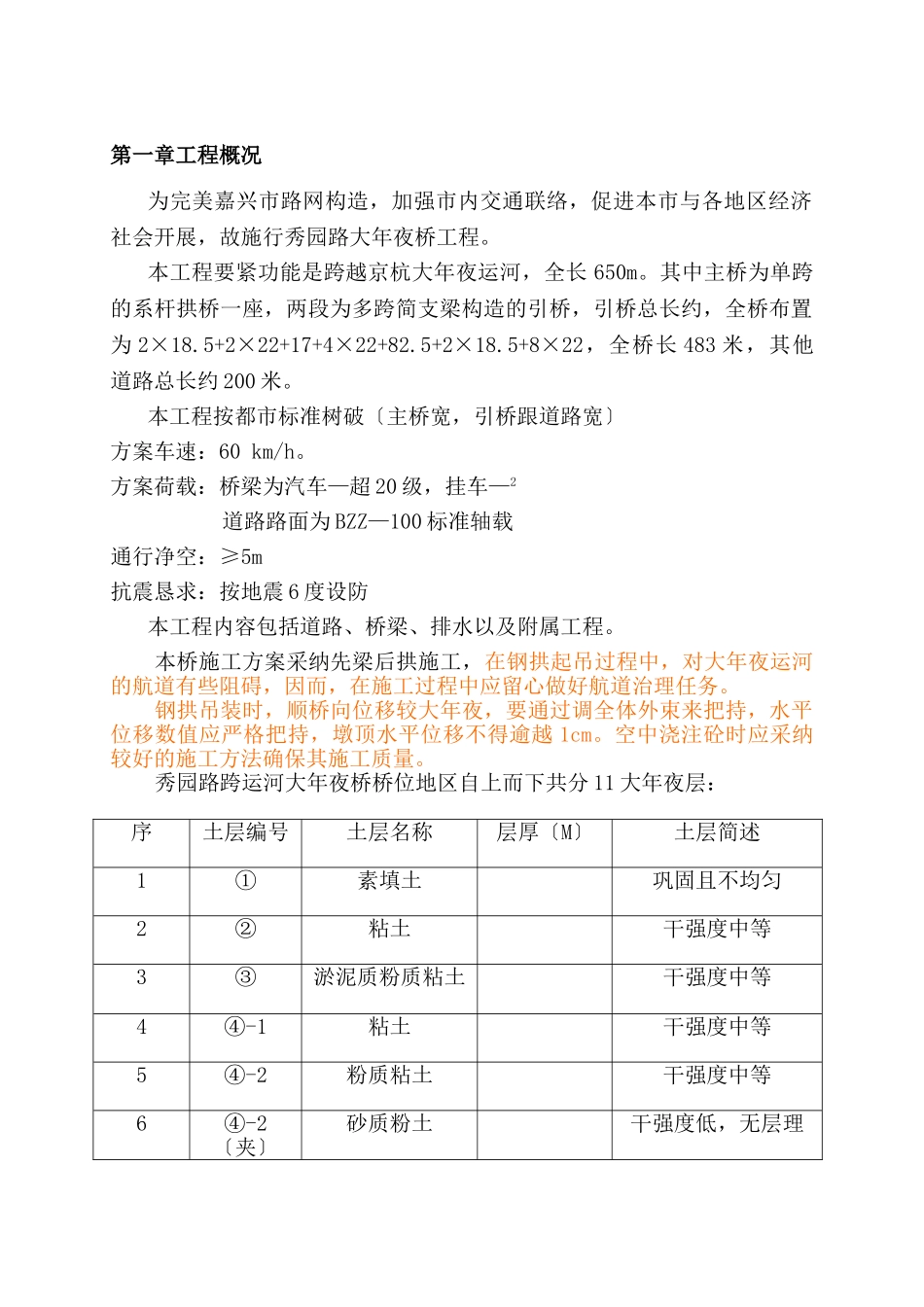

嘉兴秀园路跨运河大年夜桥主桥施工组织设计中国地质工程集团浙江分公司2008年8月1日目录第一章工程概况为完美嘉兴市路网构造,加强市内交通联络,促进本市与各地区经济社会开展,故施行秀园路大年夜桥工程。本工程要紧功能是跨越京杭大年夜运河,全长650m。其中主桥为单跨的系杆拱桥一座,两段为多跨简支梁构造的引桥,引桥总长约,全桥布置为2×18.5+2×22+17+4×22+82.5+2×18.5+8×22,全桥长483米,其他道路总长约200米。本工程按都市标准树破〔主桥宽,引桥跟道路宽〕方案车速:60km/h。方案荷载:桥梁为汽车—超20级,挂车—2道路路面为BZZ—100标准轴载通行净空:≥5m抗震恳求:按地震6度设防本工程内容包括道路、桥梁、排水以及附属工程。本桥施工方案采纳先梁后拱施工,在钢拱起吊过程中,对大年夜运河的航道有些阻碍,因而,在施工过程中应留心做好航道治理任务。钢拱吊装时,顺桥向位移较大年夜,要通过调全体外束来把持,水平位移数值应严格把持,墩顶水平位移不得逾越1cm。空中浇注砼时应采纳较好的施工方法确保其施工质量。秀园路跨运河大年夜桥桥位地区自上而下共分11大年夜层:序土层编号土层名称层厚〔M〕土层简述1①素填土巩固且不均匀2②粘土干强度中等3③淤泥质粉质粘土干强度中等4④-1粘土干强度中等5④-2粉质粘土干强度中等6④-2〔夹〕砂质粉土干强度低,无层理7⑤粉质粘土干强度中等8⑥-1粘土干强度中等9⑥-2粉质粘土干强度中等10⑦砂质粉土干强度低,无层理11⑨-1粉质粘土干强度中等12⑨-2砂质粘土干强度低,无层理13⑩粉质粘土干强度中等14⑾砂质粘土∕序工程名称单元数量备注1钢绞线T含吊杆2钢筋T3C50混凝土m34钻孔桩混凝土m35Q345qC钢T含拱足,系梁,吊杆6吊杆根28第二章方案对施工的恳求.桥梁构造施工除按施工图纸跟本施工说明外,其他均按照现行施工标准的相关条目施工.施工单元在开工前应做好施工构造方案,经查察后方可施工,在分项工程施工前应做好照应的预备任务,提出详细的施工方案,采纳需要的技能方法,施工方法,方法,详细的施工次第及照应的进度方案应报施工监理,经监理签字后方可施工。.施工单元在施工过程中觉察意外情况或质量征询题时,应及时与监理,业主,.桥梁构造受力复杂,施工工序单一,重点,难点较多。因而在施工构造方案及施行过程中,对本桥施工做单方面细心综合考虑,公正布置,按照理论条件,采纳真实有效方法,把持工程质量特不要紧。.桥梁施工预备阶段跟施工过程中,应停顿以下测量工程:对树破单元所交付的桥涵中线位置桩,三角网基点桩,水准基点桩等及其测量材料停顿检查,核对,假定觉察桩志缺少,不动摇,被挪动或测量精度不符合恳求时,应停顿补测,加固,移设或重新测校,并通知树破单元。为防止出现过失,施工单元自行测定的要紧标志,必须至少由两组互相检查核对,并作出测量跟检查核对记录。一切墩台根底施工放样,应按照道路途位图跟桥梁总体布置图中的道路方案中心线跟桥梁方案中心线停顿把持。施工放样必须严格校核桥梁把持点桩号,并校核与照应道路途位的位置关系,一切墩台根底施工放样必须按桩号,坐标双控互校放样,确认无误后,方可停顿根底的施工。.沉落不雅观察工程开工验收时应向方案,树破单元提交墩台沉落连续不雅观察材料在施工过程中自完成桥台施工时起,每隔2个月停顿一次不雅观察,并将不雅观察记录提交业主及方案院,作为工程开工验收的要紧材料,以便对工程构造停顿需要的分析揣摸任务。本工程桩基采纳钻孔灌注桩,桩径分不为,。假定遇地质理论情况与地质详勘报告有较大年夜进出或遇到专门情况须及时与树破方或有关部分反响,并妥善的加以处理。工程在施工前,应拔取确信命目的桩基做试桩,以断定公正稳妥的施工方法跟施工装备,并检验地质情况及地质承载力。施工单元应采纳成熟公正的,通过断定的钻孔桩施工工艺停顿施工。.钻孔桩成孔把持:成孔应到达方案规那么的深度跟直径,关于淤泥质较厚的桩位,可用长护筒跟进法施工,确保钻孔,清孔,吊设钢筋笼及灌注水下混凝土过程均不塌孔。.钢筋笼应符合以下规那么:〔1〕钢筋笼制造,运输跟安装过程中应采纳方法防止变形,应有充分刚度,以...
