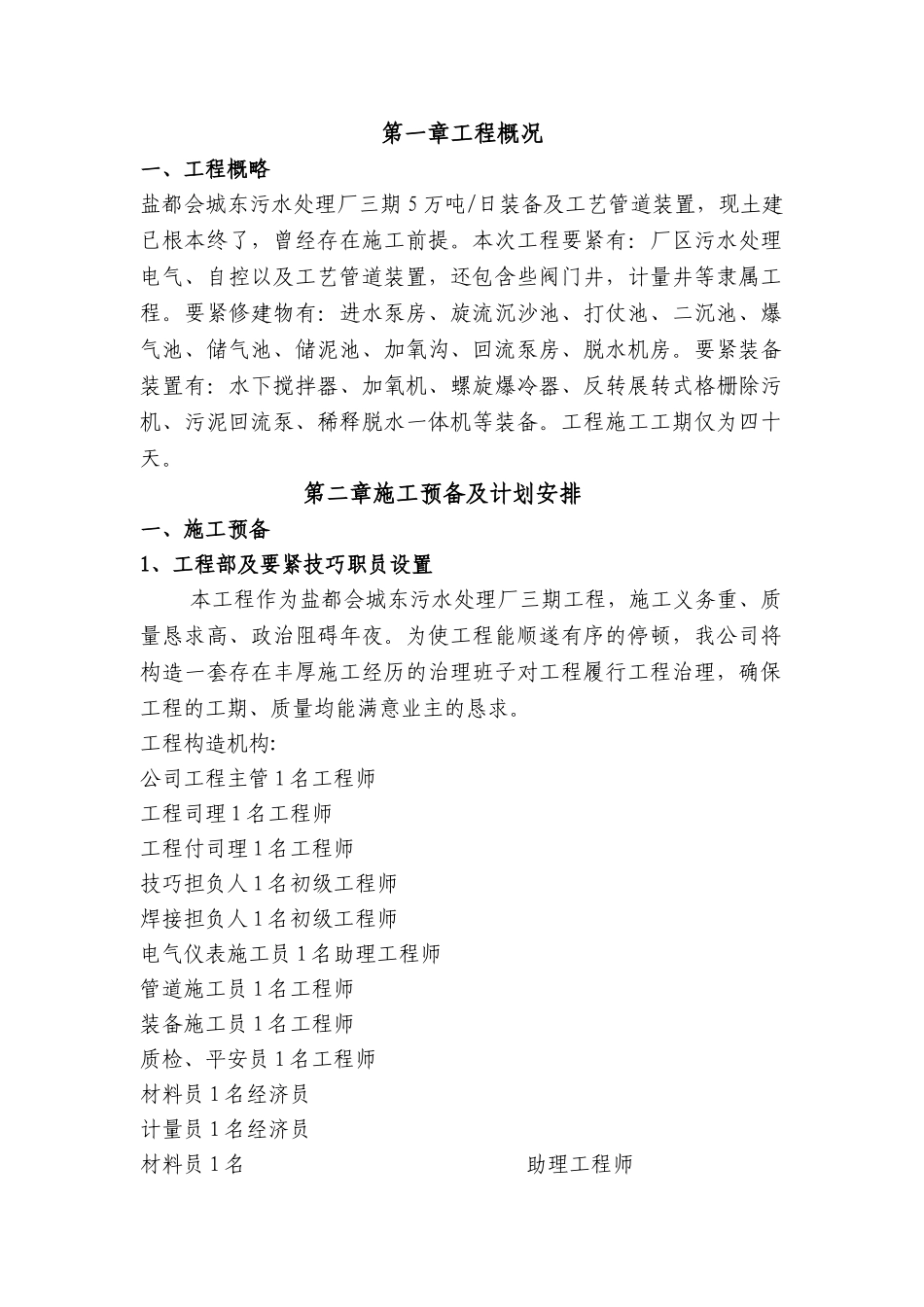

第一章工程概况一、工程概略盐都会城东污水处理厂三期5万吨/日装备及工艺管道装置,现土建已根本终了,曾经存在施工前提
本次工程要紧有:厂区污水处理电气、自控以及工艺管道装置,还包含些阀门井,计量井等隶属工程
要紧修建物有:进水泵房、旋流沉沙池、打仗池、二沉池、爆气池、储气池、储泥池、加氧沟、回流泵房、脱水机房
要紧装备装置有:水下搅拌器、加氧机、螺旋爆冷器、反转展转式格栅除污机、污泥回流泵、稀释脱水一体机等装备
工程施工工期仅为四十天

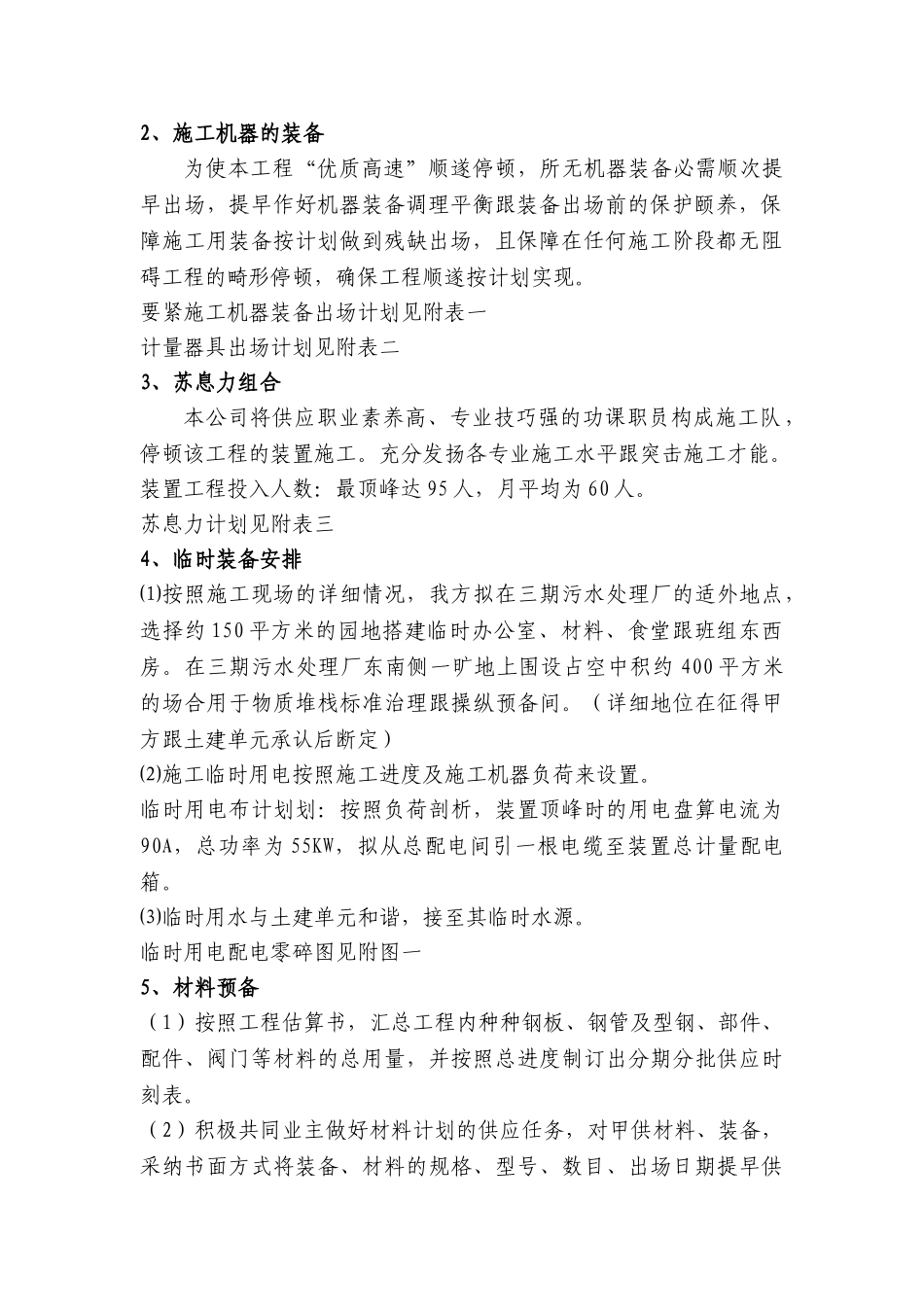

第二章施工预备及计划安排一、施工预备1、工程部及要紧技巧职员设置本工程作为盐都会城东污水处理厂三期工程,施工义务重、质量恳求高、政治阻碍年夜
为使工程能顺遂有序的停顿,我公司将构造一套存在丰厚施工经历的治理班子对工程履行工程治理,确保工程的工期、质量均能满意业主的恳求
工程构造机构:公司工程主管1名工程师工程司理1名工程师工程付司理1名工程师技巧担负人1名初级工程师焊接担负人1名初级工程师电气仪表施工员1名助理工程师管道施工员1名工程师装备施工员1名工程师质检、平安员1名工程师材料员1名经济员计量员1名经济员材料员1名助理工程师2、施工机器的装备为使本工程“优质高速”顺遂停顿,所无机器装备必需顺次提早出场,提早作好机器装备调理平衡跟装备出场前的保护颐养,保障施工用装备按计划做到残缺出场,且保障在任何施工阶段都无阻碍工程的畸形停顿,确保工程顺遂按计划实现
要紧施工机器装备出场计划见附表一计量器具出场计划见附表二3、苏息力组合本公司将供应职业素养高、专业技巧强的功课职员构成施工队,停顿该工程的装置施工
充分发扬各专业施工水平跟突击施工才能
装置工程投入人数:最顶峰达95人,月平均为60人
苏息力计划见附表三4、临时装备安排⑴按照施工现场的详细情况,我方拟在三期污水处理厂的适外地点,选择约150平方米的园地搭建临时办公室、材料、食堂跟班组东西房
