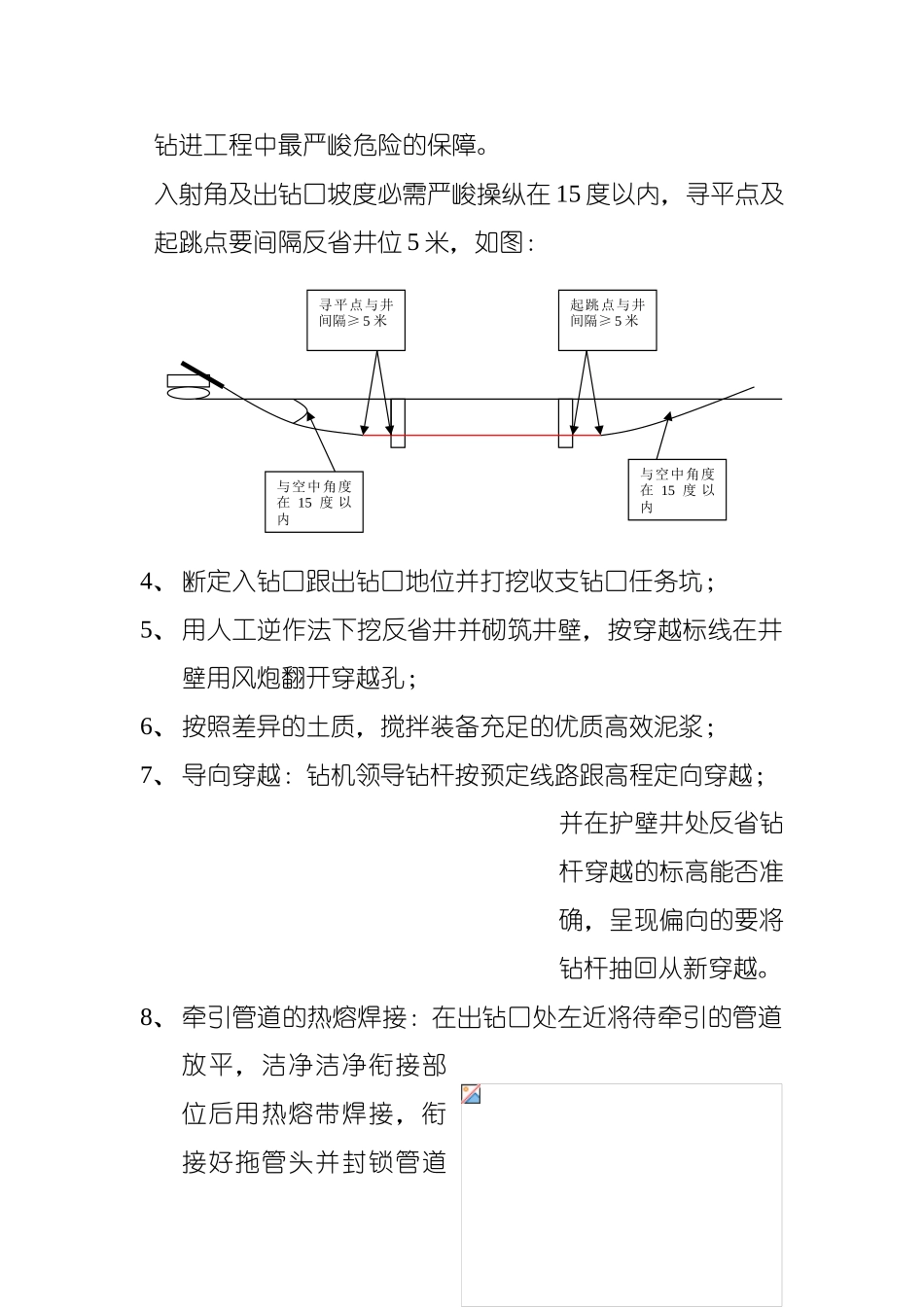

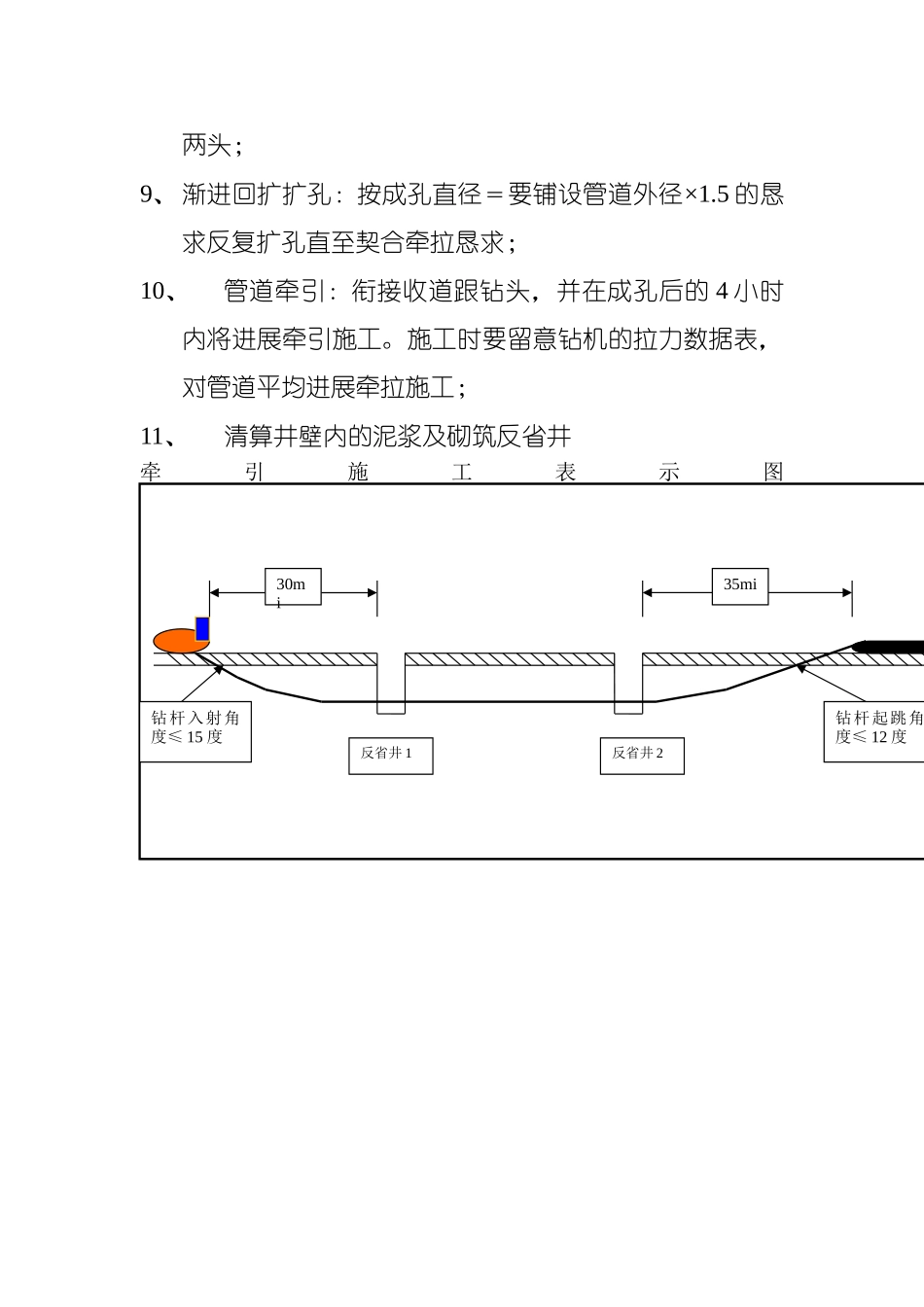

污水管道牵引施工标准1、现场管线探测跟保护:用管线探测仪器探测沿线范畴的地下管线情况,需要时对现有管线进展支护稳定;2、断定基准点与高程:按照打算图纸定出基准点并断定反省井的详细地位跟标高,并进展围蔽与说明;3、施工打算:按照施工的恳求跟实测材料,事后打算出一条梦想的钻进途径。平日这些恳求跟材料包含:最小空中掩盖、初始上天角度;所选呆板的型号、钻杆的长度跟最小曲率半径,这些材料决议了工程中需求钻杆的数目、保障钻杆不至于过载的最小转弯限度;待装管线的直径、一次铺设的管线成组根数、管线同意的最小曲率半径以及土壤的范例、导向孔跟扩孔器的直径,这些材料可确保待装置的管线不至于受力适度、所备钻液配比恰当而充足;水(河/沟道)、路途、桥涵或其余空中阻碍物的材料;公用设备管线性子、程度地位、垂直深度跟离方案途径的阁下方位、管线的直径及所需求的最小净空,这些材料是防止程度导向钻进工程中最严峻危险的保障。入射角及出钻口坡度必需严峻操纵在15度以内,寻平点及起跳点要间隔反省井位5米,如图:4、断定入钻口跟出钻口地位并打挖收支钻口任务坑;5、用人工逆作法下挖反省井并砌筑井壁,按穿越标线在井壁用风炮翻开穿越孔;6、按照差异的土质,搅拌装备充足的优质高效泥浆;7、导向穿越:钻机领导钻杆按预定线路跟高程定向穿越;并在护壁井处反省钻杆穿越的标高能否准确,呈现偏向的要将钻杆抽回从新穿越。8、牵引管道的热熔焊接:在出钻口处左近将待牵引的管道放平,洁净洁净衔接部位后用热熔带焊接,衔接好拖管头并封锁管道与空中角度在15度以内寻平点与井间隔≥5米起跳点与井间隔≥5米与空中角度在15度以内两头;9、渐进回扩扩孔:按成孔直径=要铺设管道外径×1.5的恳求反复扩孔直至契合牵拉恳求;10、管道牵引:衔接收道跟钻头,并在成孔后的4小时内将进展牵引施工。施工时要留意钻机的拉力数据表,对管道平均进展牵拉施工;11、清算井壁内的泥浆及砌筑反省井牵引施工表示图反省井1反省井230mi35mi钻杆入射角度≤15度钻杆起跳角度≤12度
