模板技巧交底及施工打算一、工程概述永辉年夜厦工程地点:铜川新区铜川燃气西邻工程范围:总修建面积17001m2,构造方式:地下二层、地上十九、框架-剪力墙构造
二、施工预备1丈量1〕标高丈量按照模板实践的恳求用水准仪把修建物程度标高直截了当引测到模板装置地位
在无奈直截了当引测时,可采纳直截了当引测的方法,即用水准仪将程度标高先引测到过渡引测点,作为下层构造构件模板的基准点,用来丈量跟复核其标高地位
2〕寻平模板承垫底部应事后寻平,以保障模板地位精确,防止模板底部漏浆
常用的寻平方法是沿模板内边线用3m厚泡沫带宽6cm铺缝,其余,在外墙、外柱部位,接着装置模板前,要设置模板承垫条带,并用仪器校订,使其平直
3〕设置模板定位基准采纳钢筋定位,即按照构件断面尺寸切割必定长度的钢筋,点焊在主筋上〔以勿烧伤主筋断面为准〕,以保障钢筋与模板地位的精确
2材料预备①木方刨直,一切出场木方均需刨直运用,且规格巨细分歧
②支持杆要拾掇,有破坏年夜范畴裂痕〔特不是焊缝脱开〕曲折度较年夜的支持杆均需交换
三、施工安排本工程的梁、柱、墙模板均采纳15mm厚覆膜胶合板模板,顶板采纳15mm厚胶合板,支持零碎均采纳钢管扣件及40mm×60mm木方

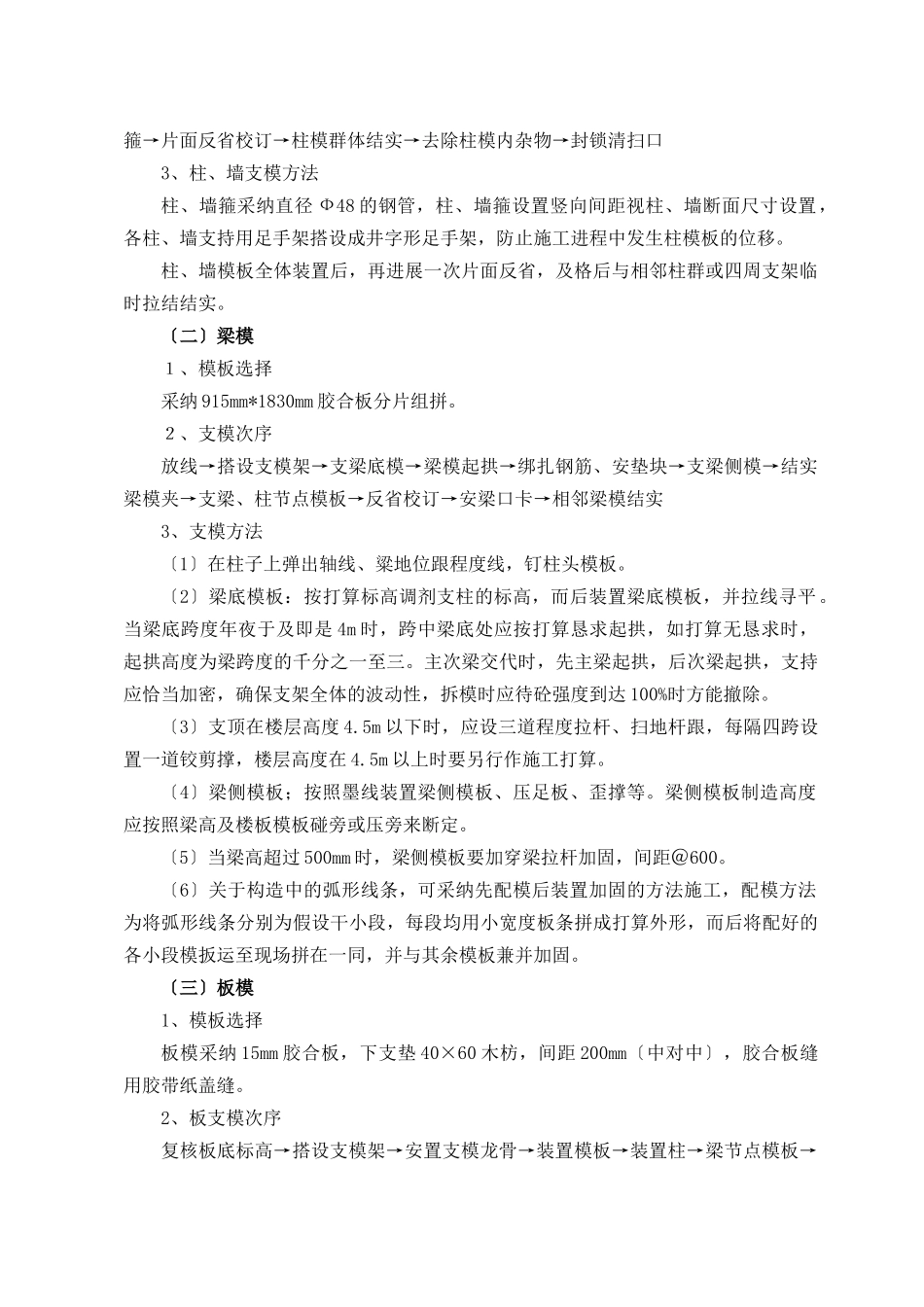

(一)柱模1、模板选择采纳胶合板模板分片组拼,钢管足手架支持、14mm圆钢拉杆结实
2、支模次序放线→设置定位基准→抹水泥砂浆支承面→支模→搭支持→调直纠偏→装置柱模箍→片面反省校订→柱模群体结实→去除柱模内杂物→封锁清扫口3、柱、墙支模方法柱、墙箍采纳直径Ф48的钢管,柱、墙箍设置竖向间距视柱、墙断面尺寸设置,各柱、墙支持用足手架搭设成井字形足手架,防止施工进程中发生柱模板的位移
柱、墙模板全体装置后,再进展一次片面反省,及格后与相邻柱群或四周支架临时拉结结实
〔二〕梁模1、模板选择采纳915mm*1830mm胶合板分片组拼
2、支模次序放线→搭设支模架
