一、材料预备无粘结筋用钢绞线(或钢丝束)、夹片锚、挤压锚、承压板、螺旋筋、马凳、涂料层、包裹层等
二、机具预备高压电动油泵、千斤顶、液压挤压机、砂轮切割机等
三、作业条件1、应力筋线张拉或放张时,混凝土强度应符合设计要求
当设计无详细要求时,不应低于设计的混凝土立方体抗压强度标准值的75%并有同条件养护试件试验报告
2、无粘结筋配制及钢筋加工已经完成
3、锚具已经检查验收完毕
4、预应力筋张拉机具设备及仪表已通过校验合格,机具己预备就绪
5、张拉部位的脚手架及防护栏搭设已完成,并符合作业要求
四、质量要求1、预应力分项工程原材料质量要求符合《混凝土构造工程施工质量验收规池》(GB50204-2002)的规定
表2-9项序检查工程同意偏向或同意值主控工程1预应力筋力学功能检验第条2无粘结预应力的涂包质量第条3锚具、夹具和连接器的功能第条4孔道灌浆用水泥和外加剂第条一般工程1预应力筋外质量第条2锚具、夹具和连接器的外观质量第条3金属螺旋管的尺寸和功能第条4金属螺旋管的外观质量第条2、无粘结预应力制造与安装工程质量要求符合《混凝土构造工程施工质量验收标准》(GB50204-2002)的规定
表2-10项序检查工程同意偏向或同意值主控工程1预应力筋品种、级别、规格和数量第条2防止隔离剂沾污第条3防止电火花损伤第条一般项目1预应力筋切断方法和钢丝下料长度第条2锚具制造质量第条3预留孔道质量第条4预应力筋束形操纵第条5无粘结预应力筋铺设第条6预应力筋防锈措施第条五、工艺流程制定预应力施工顺序→加工预应力筋、锚具、承压铁板、螺旋筋、马凳→材料检验入库一支底模、侧模、钢筋绑扎→定位放线→铺设无粘结筋→固定马凳→安装端部承压板、螺旋筋洞盒→质量检查与设备自检→浇灌混凝土养护→预应力张拉一切割、封堵

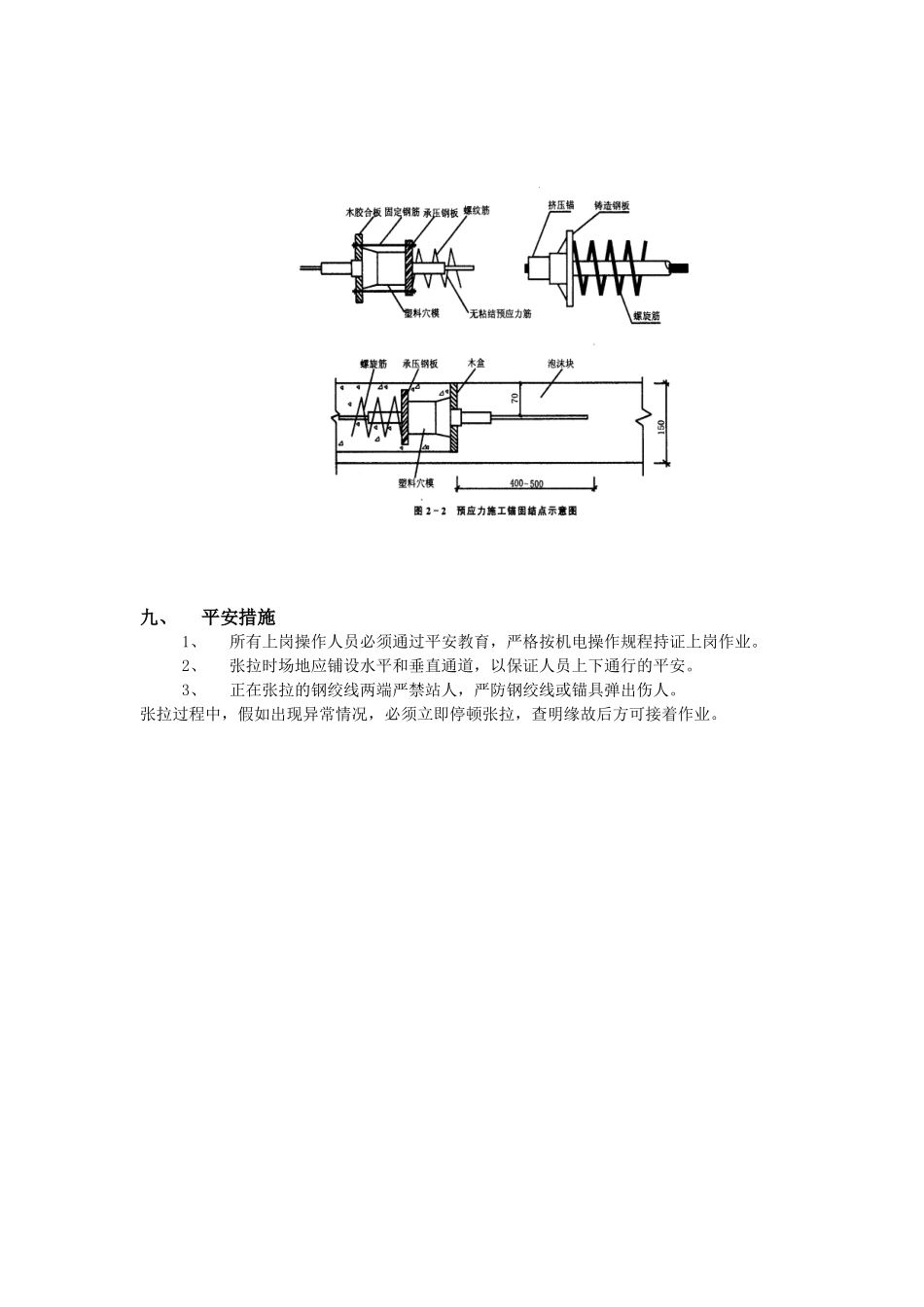

六、施工要点1、精心施工防止无粘结预应力筋的破损,预应力梁的非预应力钢筋应连续绑扎,以便预应力
