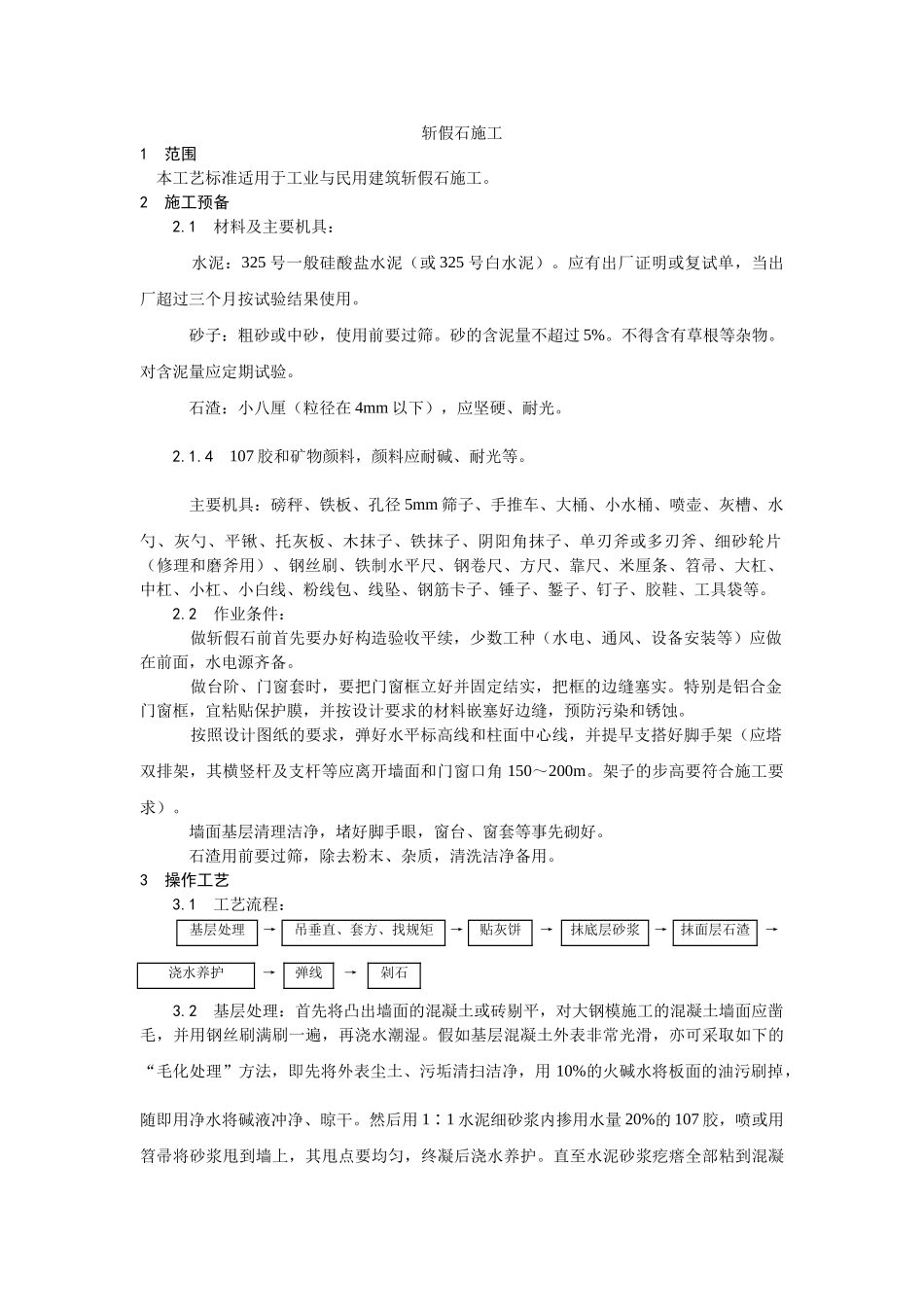

斩假石施工1范围本工艺标准适用于工业与民用建筑斩假石施工
2施工预备2
1材料及主要机具:水泥:325号一般硅酸盐水泥(或325号白水泥)
应有出厂证明或复试单,当出厂超过三个月按试验结果使用
砂子:粗砂或中砂,使用前要过筛
砂的含泥量不超过5%
不得含有草根等杂物
对含泥量应定期试验
石渣:小八厘(粒径在4mm以下),应坚硬、耐光
4107胶和矿物颜料,颜料应耐碱、耐光等
主要机具:磅秤、铁板、孔径5mm筛子、手推车、大桶、小水桶、喷壶、灰槽、水勺、灰勺、平锹、托灰板、木抹子、铁抹子、阴阳角抹子、单刃斧或多刃斧、细砂轮片(修理和磨斧用)、钢丝刷、铁制水平尺、钢卷尺、方尺、靠尺、米厘条、笤帚、大杠、中杠、小杠、小白线、粉线包、线坠、钢筋卡子、锤子、錾子、钉子、胶鞋、工具袋等
2作业条件:做斩假石前首先要办好构造验收平续,少数工种(水电、通风、设备安装等)应做在前面,水电源齐备
做台阶、门窗套时,要把门窗框立好并固定结实,把框的边缝塞实
特别是铝合金门窗框,宜粘贴保护膜,并按设计要求的材料嵌塞好边缝,预防污染和锈蚀
按照设计图纸的要求,弹好水平标高线和柱面中心线,并提早支搭好脚手架(应塔双排架,其横竖杆及支杆等应离开墙面和门窗口角150~200m
架子的步高要符合施工要求)
墙面基层清理洁净,堵好脚手眼,窗台、窗套等事先砌好
石渣用前要过筛,除去粉末、杂质,清洗洁净备用
3操作工艺3

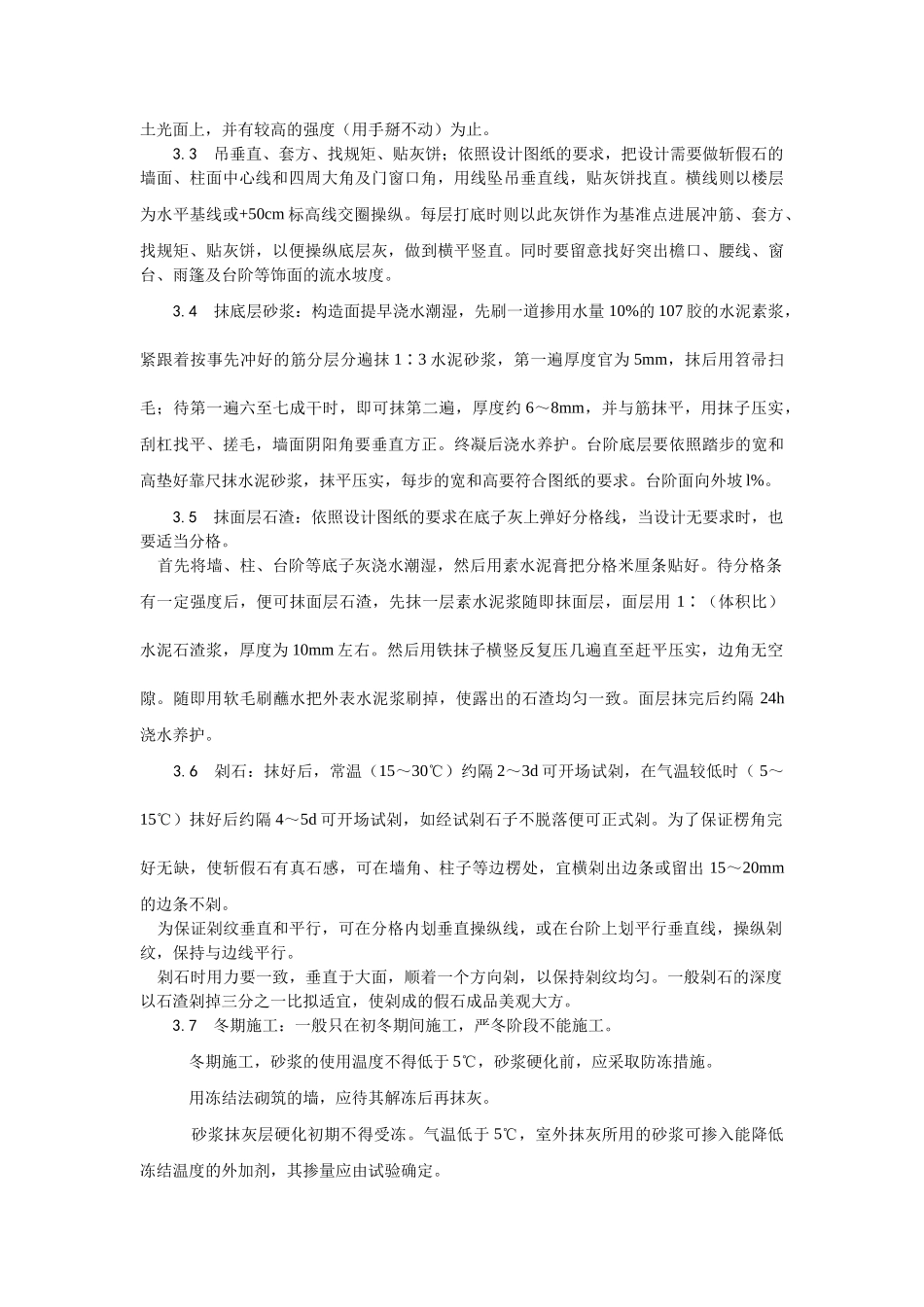

1工艺流程:基层处理→吊垂直、套方、找规矩→贴灰饼→抹底层砂浆→抹面层石渣→浇水养护→弹线→剁石3
2基层处理:首先将凸出墙面的混凝土或砖剔平,对大钢模施工的混凝土墙面应凿毛,并用钢丝刷满刷一遍,再浇水潮湿
假如基层混凝土外表非常光滑,亦可采取如下的“毛化处理”方法,即先将外表尘土、污垢清扫洁净,用10%的火碱水将板面的油污刷掉,随即用净水将碱液冲净、晾干
然后用1∶1水泥细砂浆内掺
