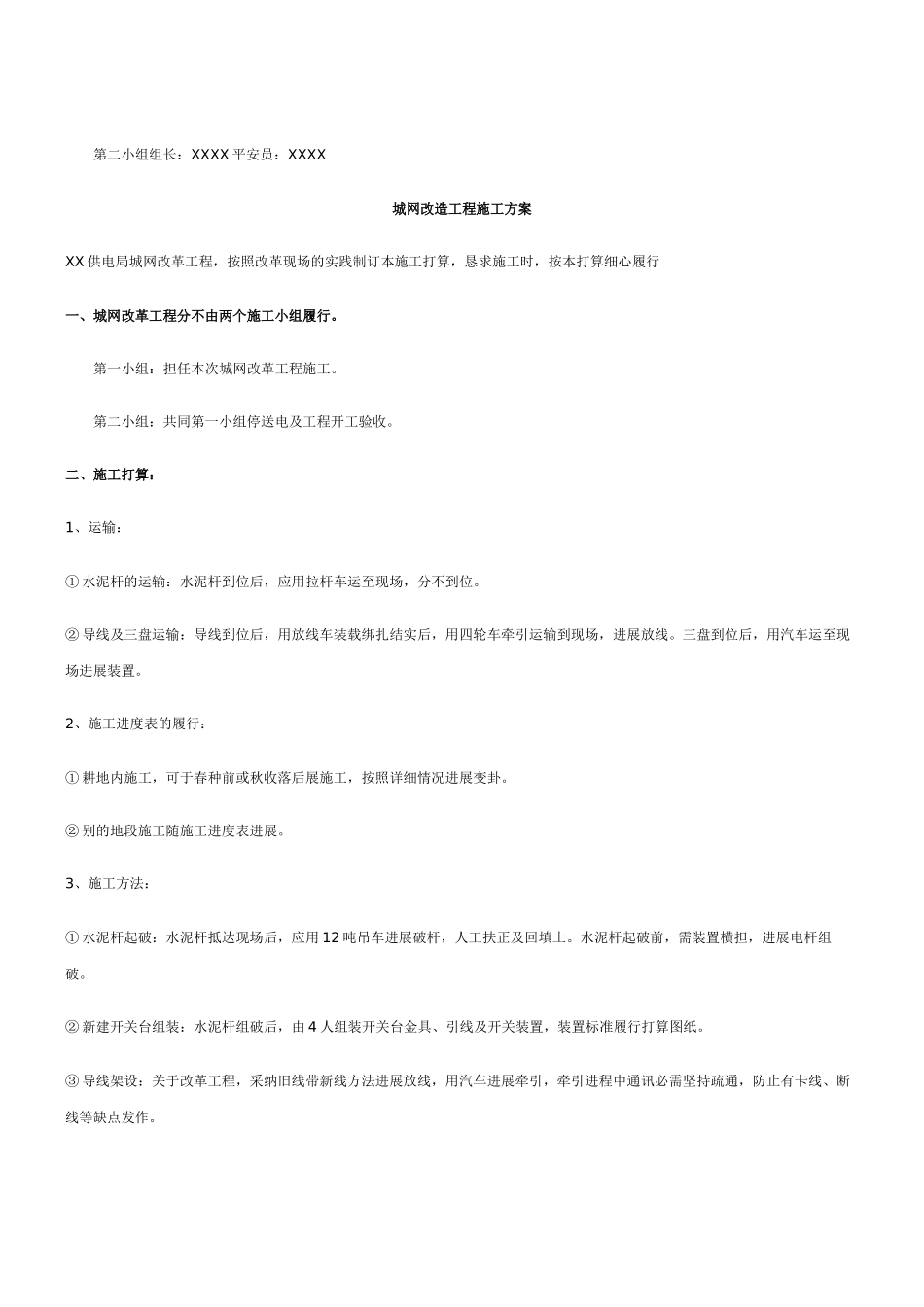

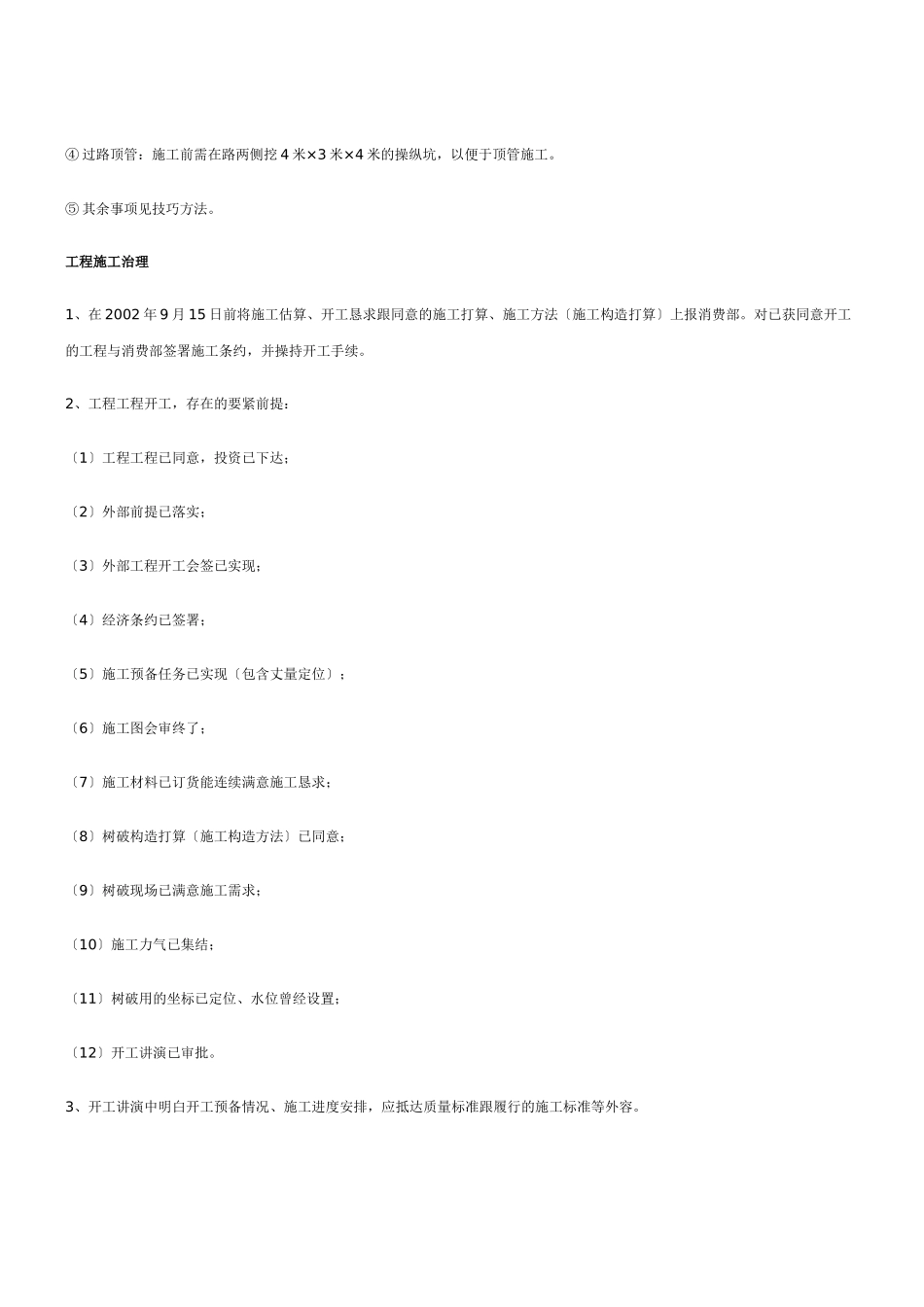

某10KV排斥线路工程施工构造打算。二、树破范围:新建10KV排斥线路总亘长3750米,此中双回1442米,单回866米;新建10KV电缆线路总亘长4587米,此中双回1875米,单回837米。排斥线路采纳185绝缘线8900米,120绝缘线2600米;电缆线路采纳YJV22—3×240型电缆470米,YJV22—3×120型电缆2070米,YJV22—3×70型电缆1150米,YJV22—3×50型电缆900米,直埋敷设。新破12米水泥杆45根,新装置315KVA变压器1台,500KVA×2箱变一座,柱上真空断路器4台,电缆分支箱2台,改换630KVA变压器3台。三、工程所在:XXXXXXX。四、工程打算时间:工程打算开工日期:2002年9月20日工程打算开工日期:2002年10月28日五、工程构造机构:工程司理:XXX工程监理:XXX工程技巧担任人:XXX工程平安担任人:XXX六、施工小组机构:第一小组组长:XXXX平安员:XXXX第二小组组长:XXXX平安员:XXXX城网改造工程施工方案XX供电局城网改革工程,按照改革现场的实践制订本施工打算,恳求施工时,按本打算细心履行一、城网改革工程分不由两个施工小组履行。第一小组:担任本次城网改革工程施工。第二小组:共同第一小组停送电及工程开工验收。二、施工打算:1、运输:①水泥杆的运输:水泥杆到位后,应用拉杆车运至现场,分不到位。②导线及三盘运输:导线到位后,用放线车装载绑扎结实后,用四轮车牵引运输到现场,进展放线。三盘到位后,用汽车运至现场进展装置。2、施工进度表的履行:①耕地内施工,可于春种前或秋收落后展施工,按照详细情况进展变卦。②别的地段施工随施工进度表进展。3、施工方法:①水泥杆起破:水泥杆抵达现场后,应用12吨吊车进展破杆,人工扶正及回填土。水泥杆起破前,需装置横担,进展电杆组破。②新建开关台组装:水泥杆组破后,由4人组装开关台金具、引线及开关装置,装置标准履行打算图纸。③导线架设:关于改革工程,采纳旧线带新线方法进展放线,用汽车进展牵引,牵引进程中通讯必需坚持疏通,防止有卡线、断线等缺点发作。④过路顶管:施工前需在路两侧挖4米×3米×4米的操纵坑,以便于顶管施工。⑤其余事项见技巧方法。工程施工治理1、在2002年9月15日前将施工估算、开工恳求跟同意的施工打算、施工方法〔施工构造打算〕上报消费部。对已获同意开工的工程与消费部签署施工条约,并操持开工手续。2、工程工程开工,存在的要紧前提:〔1〕工程工程已同意,投资已下达;〔2〕外部前提已落实;〔3〕外部工程开工会签已实现;〔4〕经济条约已签署;〔5〕施工预备任务已实现〔包含丈量定位〕;〔6〕施工图会审终了;〔7〕施工材料已订货能连续满意施工恳求;〔8〕树破构造打算〔施工构造方法〕已同意;〔9〕树破现场已满意施工需求;〔10〕施工力气已集结;〔11〕树破用的坐标已定位、水位曾经设置;〔12〕开工讲演已审批。3、开工讲演中明白开工预备情况、施工进度安排,应抵达质量标准跟履行的施工标准等外容。4、在施工进程中,细心履行有关施工工艺以及质量标准,严把施工质量关。5、在施工进程中,共同现场监理〔或质检员〕的任务,独特处置施工中呈现的技巧征询题。6、隐蔽工程必需由监理〔或质检员〕进展监视施工,并在隐蔽施工记录上具名,工程担任人构造隐蔽工程的验出任务。8、消费工程开工后,按恳求填写消费工期周报并在每周五定时上报消费部。工程工期超越一个月,每月向消费部上报工程施工进度表,报表必需由工程担任人跟监理工程师的具名。9、监理工程师在工程施工中履行监理任务。尤其关于隐蔽工程,保存与其有关的证据材料,以确保施工质量。10、在施工中加强技巧治理任务,树破健全技巧治理轨制。11、在施工进程中,树破施工记录薄跟监理日记,详细记录工程施工的要紧进程〔包含采纳的方法、方法跟履行的质量标准、工艺标准等〕。12、工程施工记录必需填写完好,契合实践,应有监理工程师具名。13、设专人担任全部工程施工的材料搜集、拾掇、归档任务。14、工程施工必定片面贯彻“平安第一、防范为主〞的平安消费目的,充分保障职工在休息进程中的平安跟安康,同时履行“平安是效益根底,抓效益必需管平安〞的原那么,把第一指导人作为平安施工的第一义务人。15、在...
