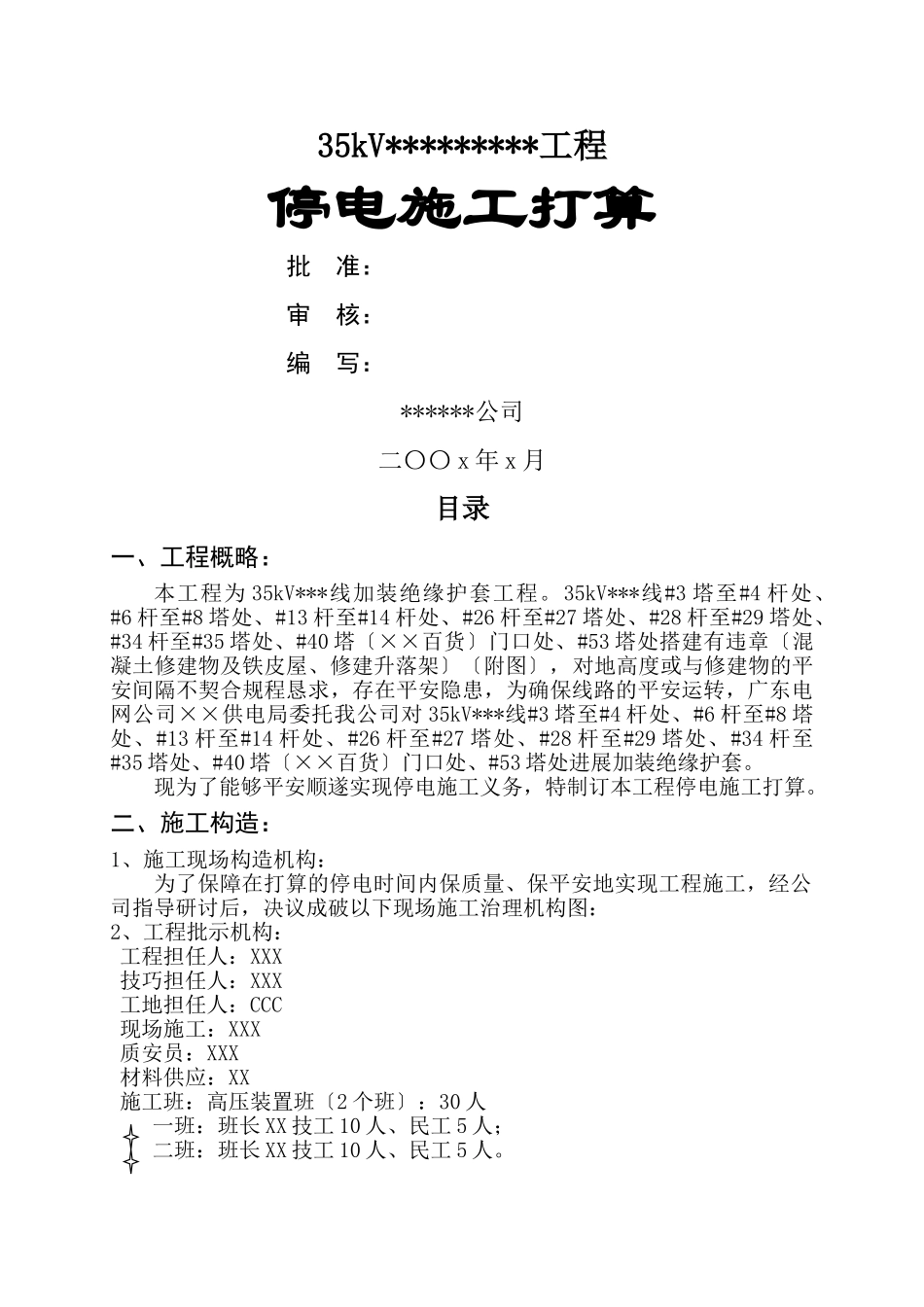

35kV*********工程停电施工打算批准:审核:编写:******公司二〇〇x年x月目录一、工程概略:本工程为35kV***线加装绝缘护套工程
35kV***线#3塔至#4杆处、#6杆至#8塔处、#13杆至#14杆处、#26杆至#27塔处、#28杆至#29塔处、#34杆至#35塔处、#40塔〔××百货〕门口处、#53塔处搭建有违章〔混凝土修建物及铁皮屋、修建升落架〕〔附图〕,对地高度或与修建物的平安间隔不契合规程恳求,存在平安隐患,为确保线路的平安运转,广东电网公司××供电局委托我公司对35kV***线#3塔至#4杆处、#6杆至#8塔处、#13杆至#14杆处、#26杆至#27塔处、#28杆至#29塔处、#34杆至#35塔处、#40塔〔××百货〕门口处、#53塔处进展加装绝缘护套
现为了能够平安顺遂实现停电施工义务,特制订本工程停电施工打算
二、施工构造:1、施工现场构造机构:为了保障在打算的停电时间内保质量、保平安地实现工程施工,经公司指导研讨后,决议成破以下现场施工治理机构图:2、工程批示机构:工程担任人:XXX技巧担任人:XXX工地担任人:CCC现场施工:XXX质安员:XXX材料供应:XX施工班:高压装置班〔2个班〕:30人一班:班长XX技工10人、民工5人;二班:班长XX技工10人、民工5人

三、打算停电时间与停电任务量:打算于月日08时00分至月日18时00分停35kVXXX线,停电时间为天
任务义务:35kVXXX线#3塔至#4杆处、#6杆至#8塔处、#13杆至#14杆处、#26杆至#27塔处、#28杆至#29塔处、#34杆至#35塔处、#40塔〔XX百货〕门口处、#53塔处〔XX花圃XX〕加装绝缘护套
四、停电前任务安排:1
盘点绝缘护套等材料,并详细反省能否及格,觉察分歧格的绝缘护套等材料实时改换弥补

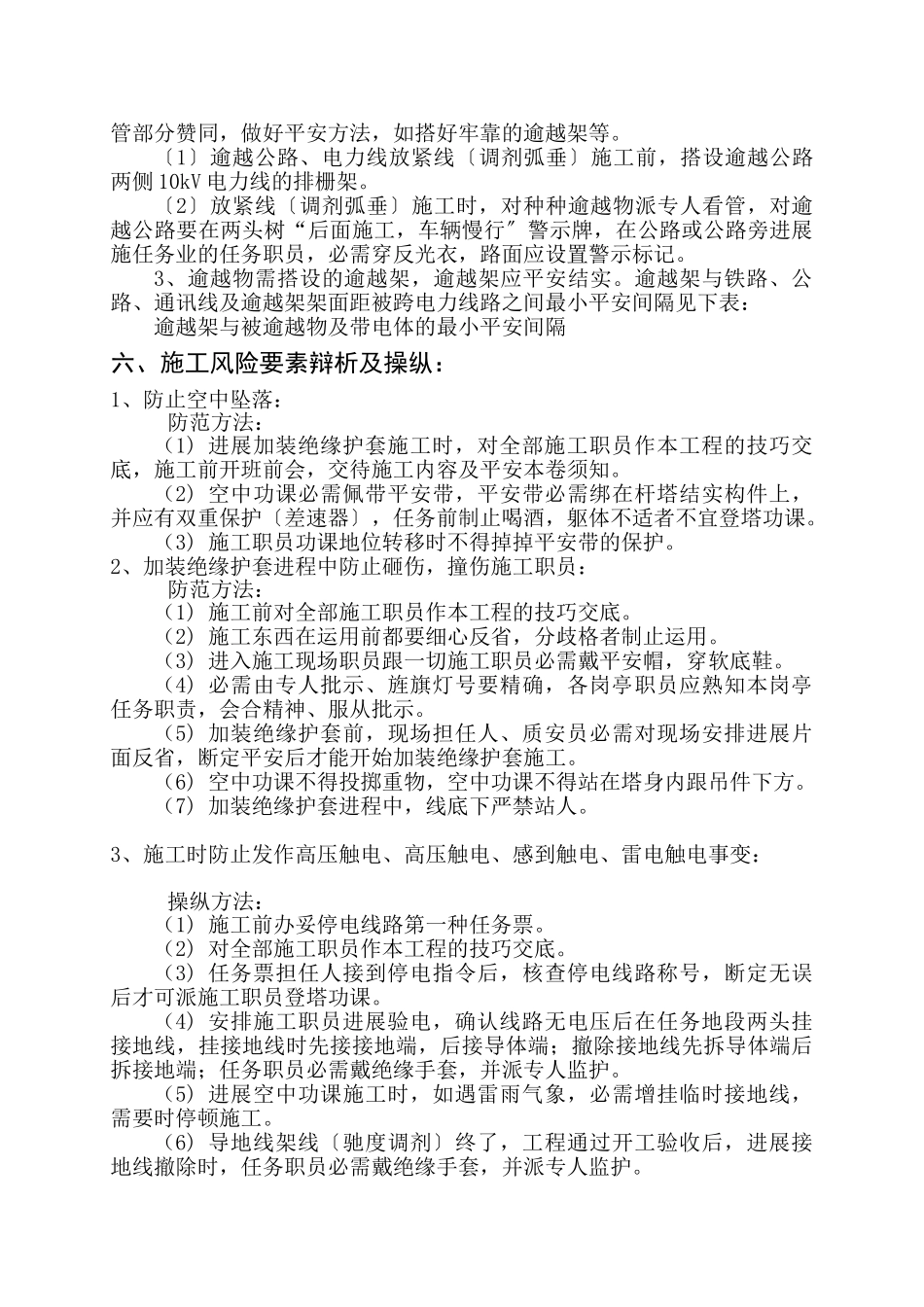

与交通、交警、绿化委、城监等部分操持好有关手续
