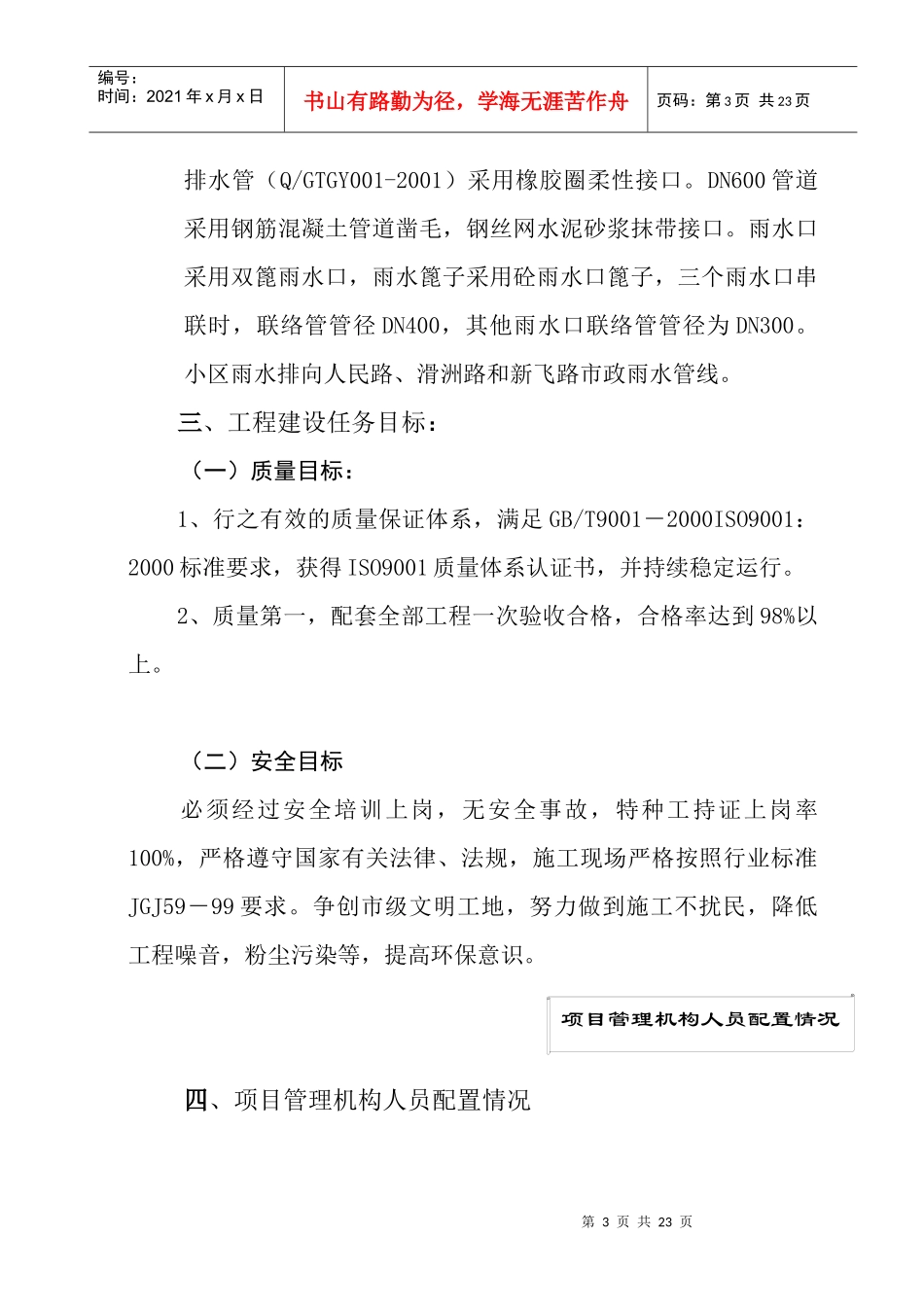

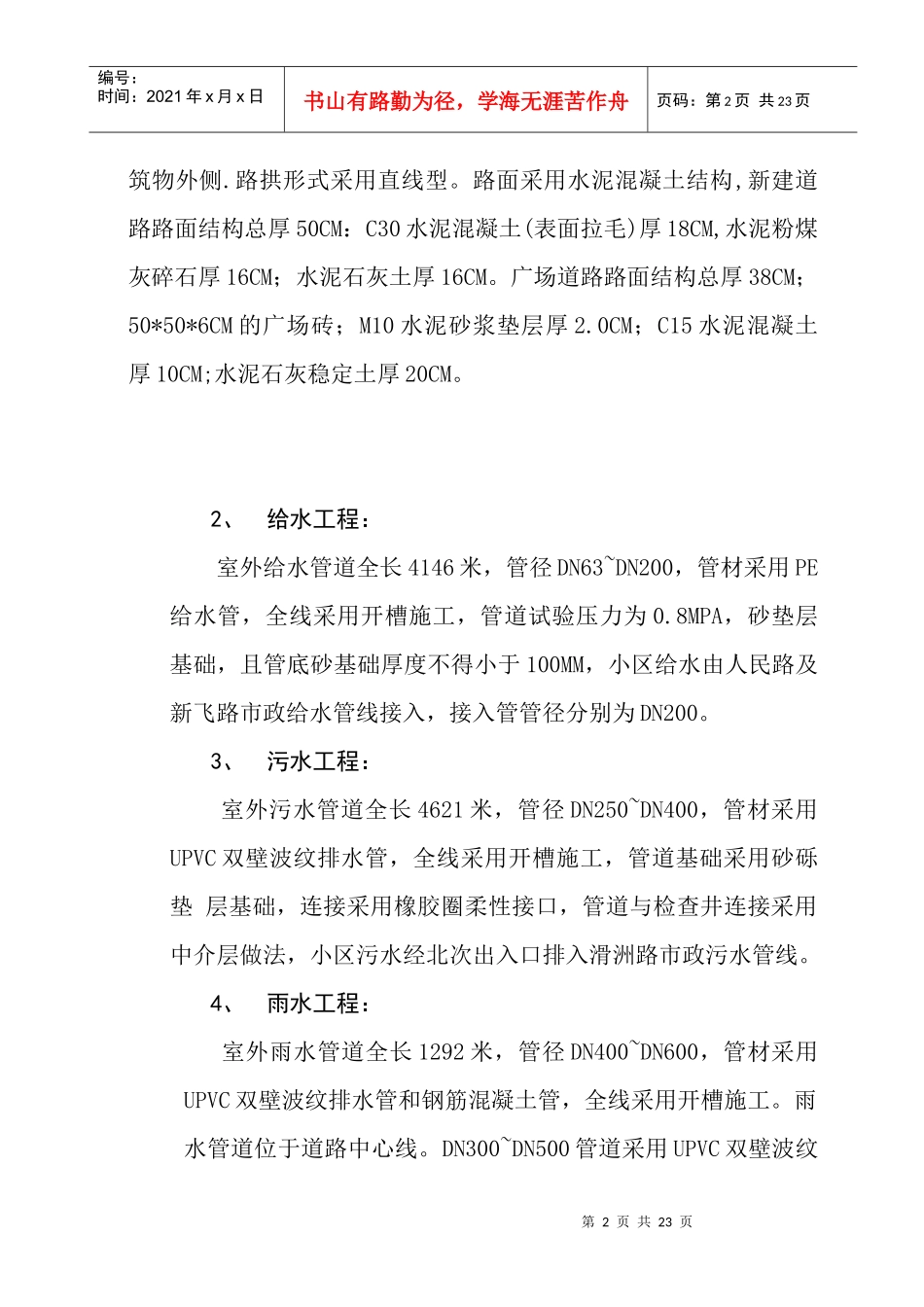

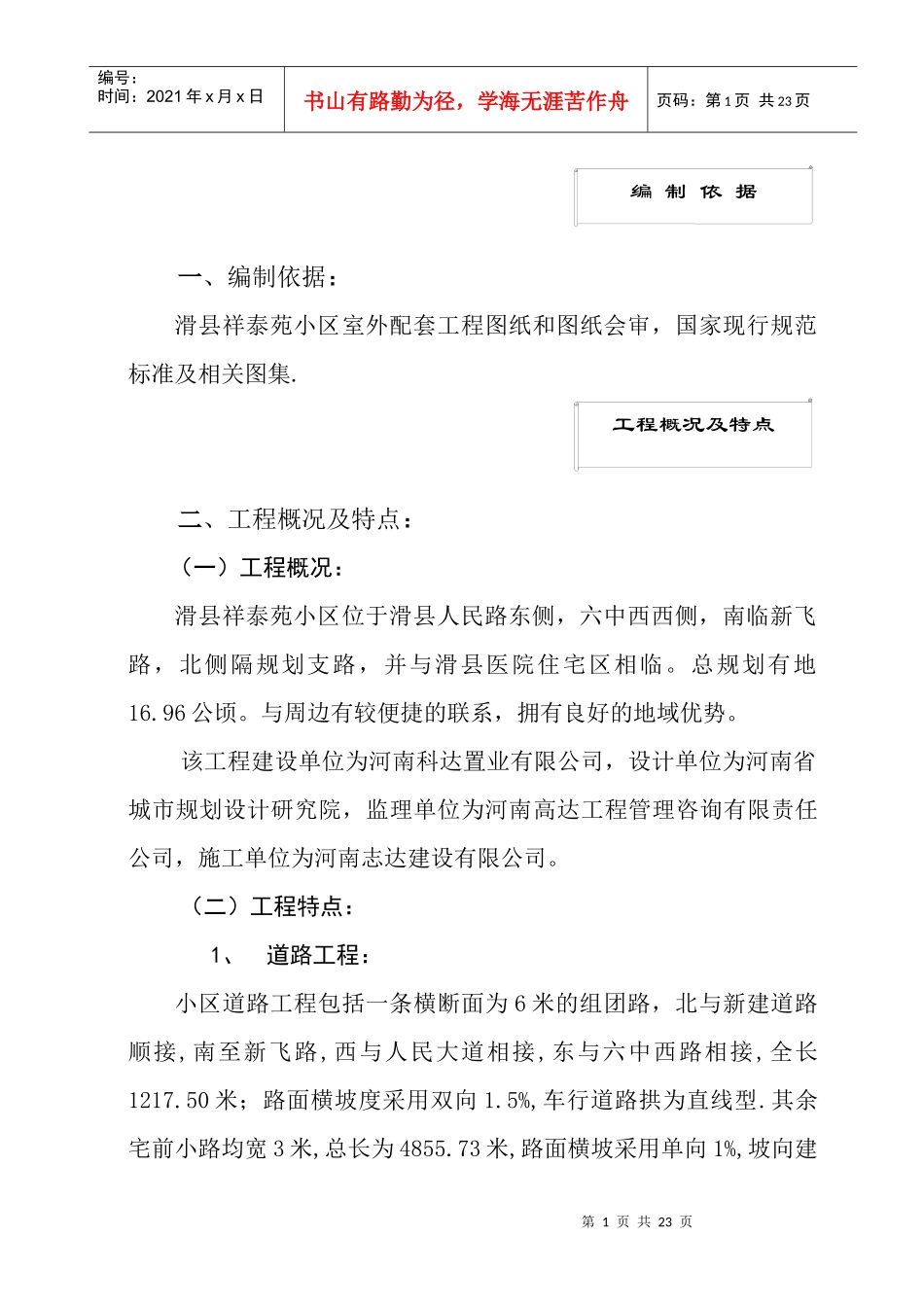

第1页共23页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共23页一、编制依据:滑县祥泰苑小区室外配套工程图纸和图纸会审,国家现行规范标准及相关图集.二、工程概况及特点:(一)工程概况:滑县祥泰苑小区位于滑县人民路东侧,六中西西侧,南临新飞路,北侧隔规划支路,并与滑县医院住宅区相临。总规划有地16.96公顷。与周边有较便捷的联系,拥有良好的地域优势。该工程建设单位为河南科达置业有限公司,设计单位为河南省城市规划设计研究院,监理单位为河南高达工程管理咨询有限责任公司,施工单位为河南志达建设有限公司。(二)工程特点:1、道路工程:小区道路工程包括一条横断面为6米的组团路,北与新建道路顺接,南至新飞路,西与人民大道相接,东与六中西路相接,全长1217.50米;路面横坡度采用双向1.5%,车行道路拱为直线型.其余宅前小路均宽3米,总长为4855.73米,路面横坡采用单向1%,坡向建工程概况及特点编制依据第2页共23页第1页共23页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共23页筑物外侧.路拱形式采用直线型。路面采用水泥混凝土结构,新建道路路面结构总厚50CM:C30水泥混凝土(表面拉毛)厚18CM,水泥粉煤灰碎石厚16CM;水泥石灰土厚16CM。广场道路路面结构总厚38CM;50*50*6CM的广场砖;M10水泥砂浆垫层厚2.0CM;C15水泥混凝土厚10CM;水泥石灰稳定土厚20CM。2、给水工程:室外给水管道全长4146米,管径DN63~DN200,管材采用PE给水管,全线采用开槽施工,管道试验压力为0.8MPA,砂垫层基础,且管底砂基础厚度不得小于100MM,小区给水由人民路及新飞路市政给水管线接入,接入管管径分别为DN200。3、污水工程:室外污水管道全长4621米,管径DN250~DN400,管材采用UPVC双壁波纹排水管,全线采用开槽施工,管道基础采用砂砾垫层基础,连接采用橡胶圈柔性接口,管道与检查井连接采用中介层做法,小区污水经北次出入口排入滑洲路市政污水管线。4、雨水工程:室外雨水管道全长1292米,管径DN400~DN600,管材采用UPVC双壁波纹排水管和钢筋混凝土管,全线采用开槽施工。雨水管道位于道路中心线。DN300~DN500管道采用UPVC双壁波纹第3页共23页第2页共23页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共23页排水管(Q/GTGY001-2001)采用橡胶圈柔性接口。DN600管道采用钢筋混凝土管道凿毛,钢丝网水泥砂浆抹带接口。雨水口采用双篦雨水口,雨水篦子采用砼雨水口篦子,三个雨水口串联时,联络管管径DN400,其他雨水口联络管管径为DN300。小区雨水排向人民路、滑洲路和新飞路市政雨水管线。三、工程建设任务目标:(一)质量目标:1、行之有效的质量保证体系,满足GB/T9001-2000ISO9001:2000标准要求,获得ISO9001质量体系认证书,并持续稳定运行。2、质量第一,配套全部工程一次验收合格,合格率达到98%以上。(二)安全目标必须经过安全培训上岗,无安全事故,特种工持证上岗率100%,严格遵守国家有关法律、法规,施工现场严格按照行业标准JGJ59-99要求。争创市级文明工地,努力做到施工不扰民,降低工程噪音,粉尘污染等,提高环保意识。四、项目管理机构人员配置情况项目管理机构人员配置情况第4页共23页第3页共23页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共23页项目管理机构配置情况配置人员名单项目经理许明群项目负责人任保枝项目技术负责人李茂亭专职安检员任松枝专职质检员杨红言测量组王玉德化验组杨红言五、施工准备工作计划:本工程在开工之前要做好施工准备工作,而且,随着工程施工的进展,各施工阶段开工之前也要做好施工准备工作,施工准备工作既要有阶段性,又要有连惯性,因此施工准备工作必须有计划、有步骤、分期和分阶段的进行,要贯彻拟建工程整个生产过程的始终。工程项目的施工准备工作主要有技术准备、物资准备、劳动组织准备、施工现场准备和施工场外准备。A、技术准备:审查施工图纸和有关的设计资料,建设单位和设施工准备工作计划第5页共23页第4页共23页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共23页计单位提供的...
