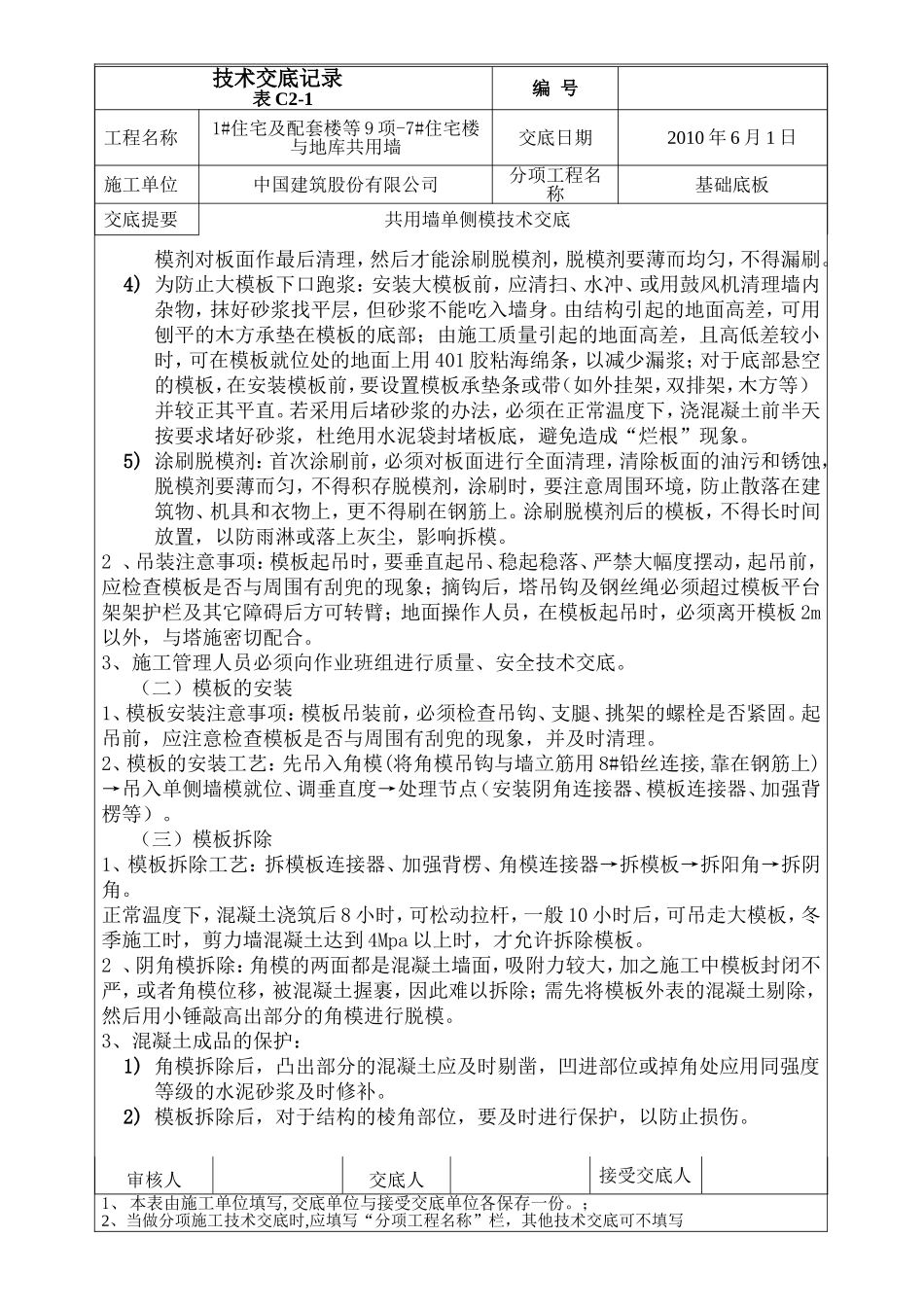

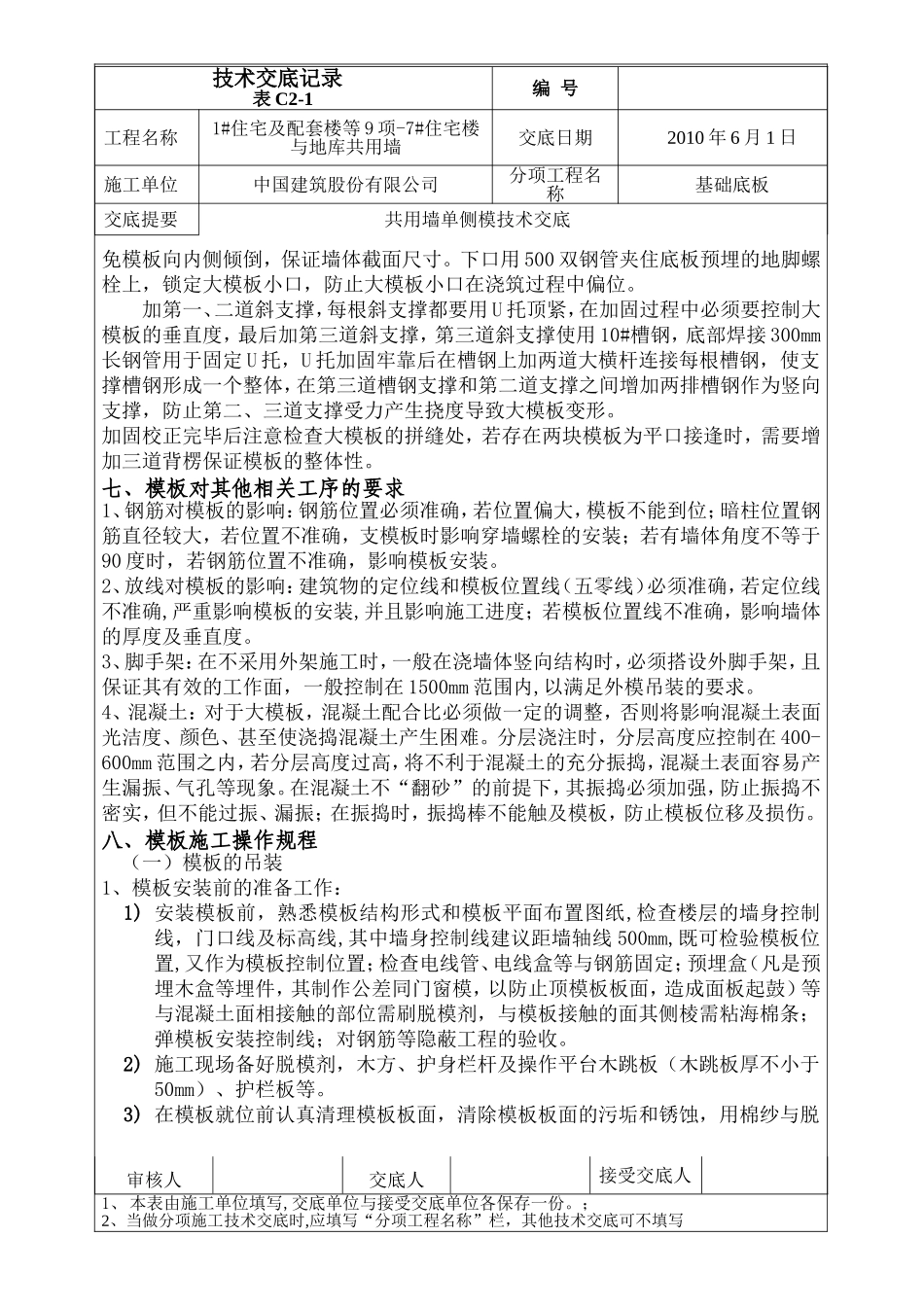

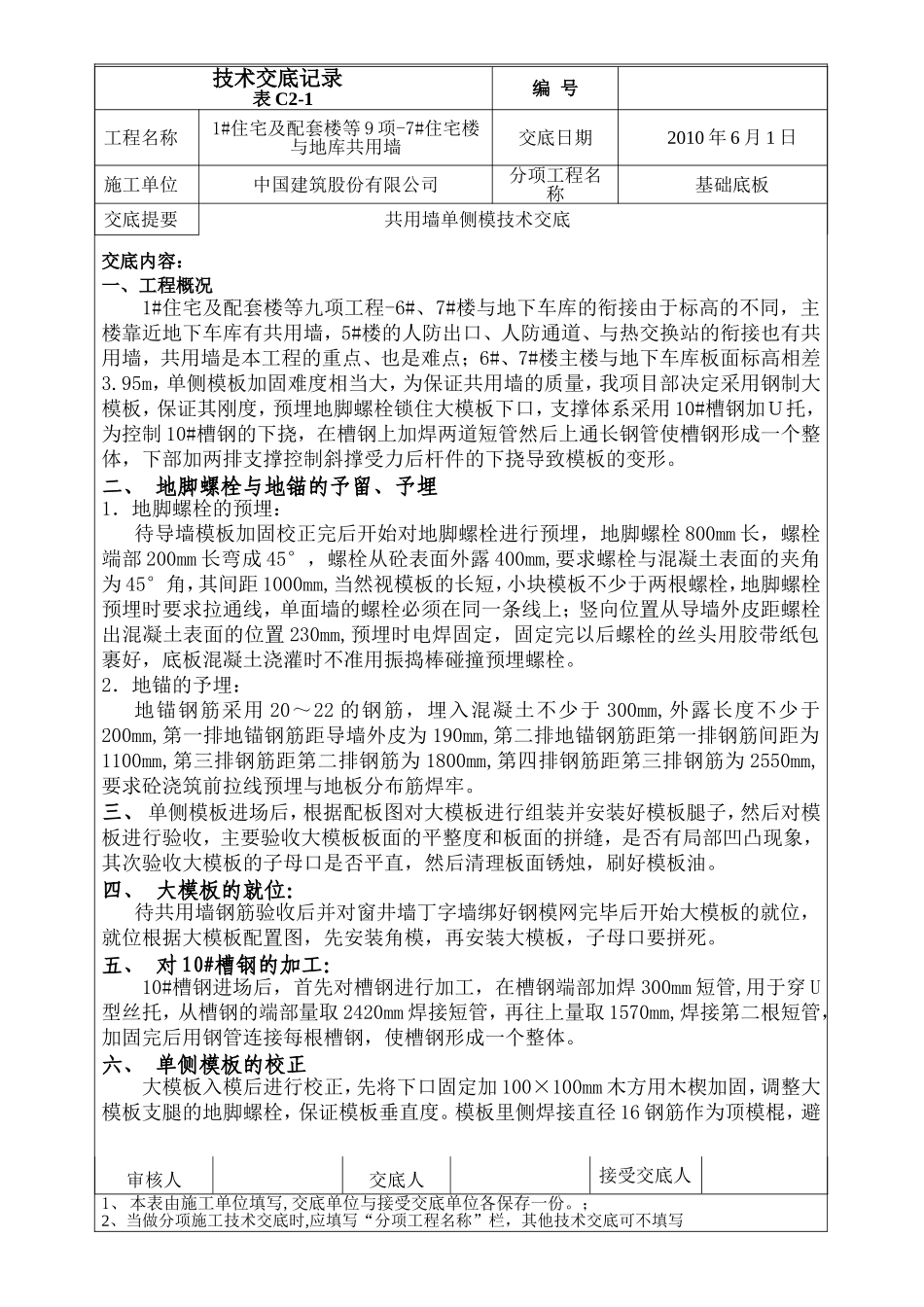

技术交底记录表C2-1编号工程名称1#住宅及配套楼等9项-7#住宅楼与地库共用墙交底日期2010年6月1日施工单位中国建筑股份有限公司分项工程名称基础底板交底提要共用墙单侧模技术交底交底内容:一、工程概况1#住宅及配套楼等九项工程-6#、7#楼与地下车库的衔接由于标高的不同,主楼靠近地下车库有共用墙,5#楼的人防出口、人防通道、与热交换站的衔接也有共用墙,共用墙是本工程的重点、也是难点;6#、7#楼主楼与地下车库板面标高相差3
95m,单侧模板加固难度相当大,为保证共用墙的质量,我项目部决定采用钢制大模板,保证其刚度,预埋地脚螺栓锁住大模板下口,支撑体系采用10#槽钢加U托,为控制10#槽钢的下挠,在槽钢上加焊两道短管然后上通长钢管使槽钢形成一个整体,下部加两排支撑控制斜撑受力后杆件的下挠导致模板的变形
二、地脚螺栓与地锚的予留、予埋1.地脚螺栓的预埋:待导墙模板加固校正完后开始对地脚螺栓进行预埋,地脚螺栓800mm长,螺栓端部200mm长弯成45°,螺栓从砼表面外露400mm,要求螺栓与混凝土表面的夹角为45°角,其间距1000mm,当然视模板的长短,小块模板不少于两根螺栓,地脚螺栓预埋时要求拉通线,单面墙的螺栓必须在同一条线上;竖向位置从导墙外皮距螺栓出混凝土表面的位置230mm,预埋时电焊固定,固定完以后螺栓的丝头用胶带纸包裹好,底板混凝土浇灌时不准用振捣棒碰撞预埋螺栓
2.地锚的予埋:地锚钢筋采用20~22的钢筋,埋入混凝土不少于300mm,外露长度不少于200mm,第一排地锚钢筋距导墙外皮为190mm,第二排地锚钢筋距第一排钢筋间距为1100mm,第三排钢筋距第二排钢筋为1800mm,第四排钢筋距第三排钢筋为2550mm,要求砼浇筑前拉线预埋与地板分布筋焊牢
三、单侧模板进场后,根据配板图对大模板进行组装并安装好模板腿子,然后对模板进行验收,主要验收大模板板面的平
