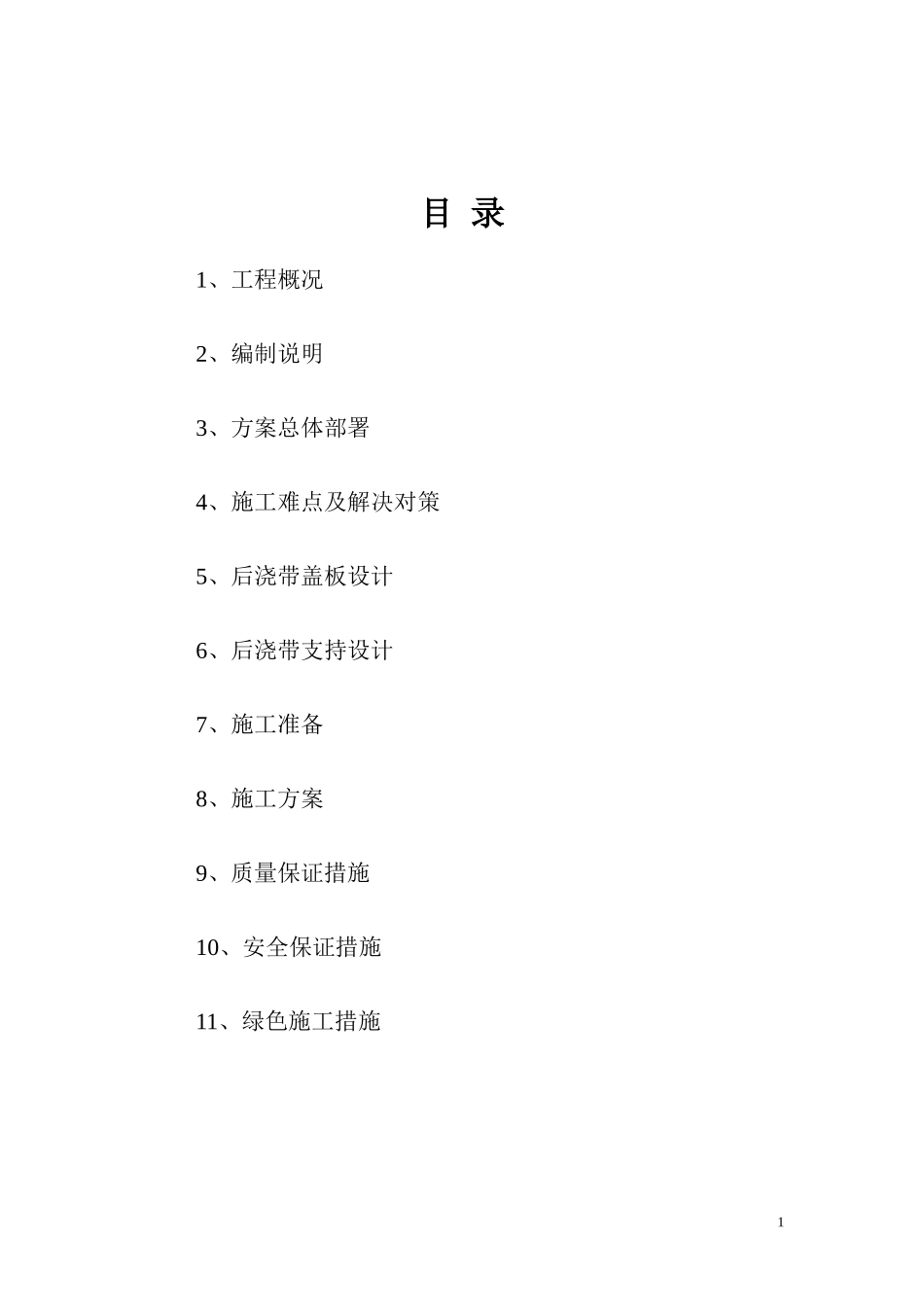

目录1、工程概况2、编制说明3、方案总体部署4、施工难点及解决对策5、后浇带盖板设计6、后浇带支持设计7、施工准备8、施工方案9、质量保证措施10、安全保证措施11、绿色施工措施11、工程概况1

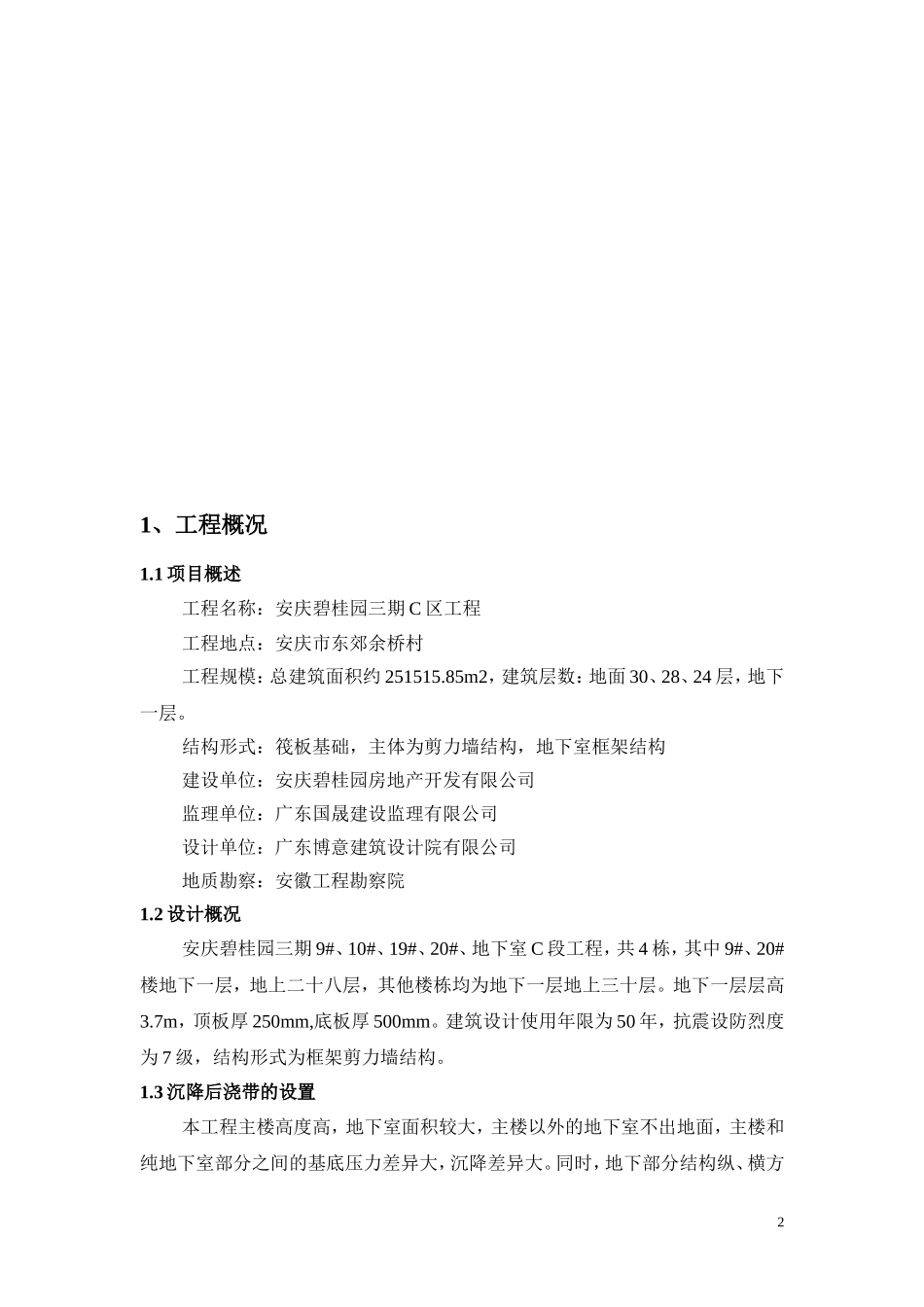

1项目概述工程名称:安庆碧桂园三期C区工程工程地点:安庆市东郊余桥村工程规模:总建筑面积约251515
85m2,建筑层数:地面30、28、24层,地下一层
结构形式:筏板基础,主体为剪力墙结构,地下室框架结构建设单位:安庆碧桂园房地产开发有限公司监理单位:广东国晟建设监理有限公司设计单位:广东博意建筑设计院有限公司地质勘察:安徽工程勘察院1
2设计概况安庆碧桂园三期9#、10#、19#、20#、地下室C段工程,共4栋,其中9#、20#楼地下一层,地上二十八层,其他楼栋均为地下一层地上三十层
地下一层层高3
7m,顶板厚250mm,底板厚500mm
建筑设计使用年限为50年,抗震设防烈度为7级,结构形式为框架剪力墙结构
3沉降后浇带的设置本工程主楼高度高,地下室面积较大,主楼以外的地下室不出地面,主楼和纯地下室部分之间的基底压力差异大,沉降差异大
同时,地下部分结构纵、横方2向的长度均超过规范伸缩缝最大间距的规定
由于建筑使用功能的要求,地下室不能设永久缝
为解决沉降差异问题,在主楼和纯地下室连接部位设沉降后浇带后浇带浇注的时间根据沉降观测结果确定
4质量、安全、工期目标按专用条款约定的国家相关企业及工程所在地技术规范及质量验收评定标准、验收合格等
合同工期671日历天
2、编制说明2
1目的:根据设计要求,沉降后浇带需主体结构完工、主楼和纯地下室消除沉降差异后浇筑
为确保样板展示区进度要求,在地库顶板结构施工完毕后,对现场进行合理的平面布置(附图:后浇带先封闭平面布置图),我们必须采取特殊施工方法达到预期目标,特制定此方案

2编制依据:1)安庆碧桂园三期9#、10#、
