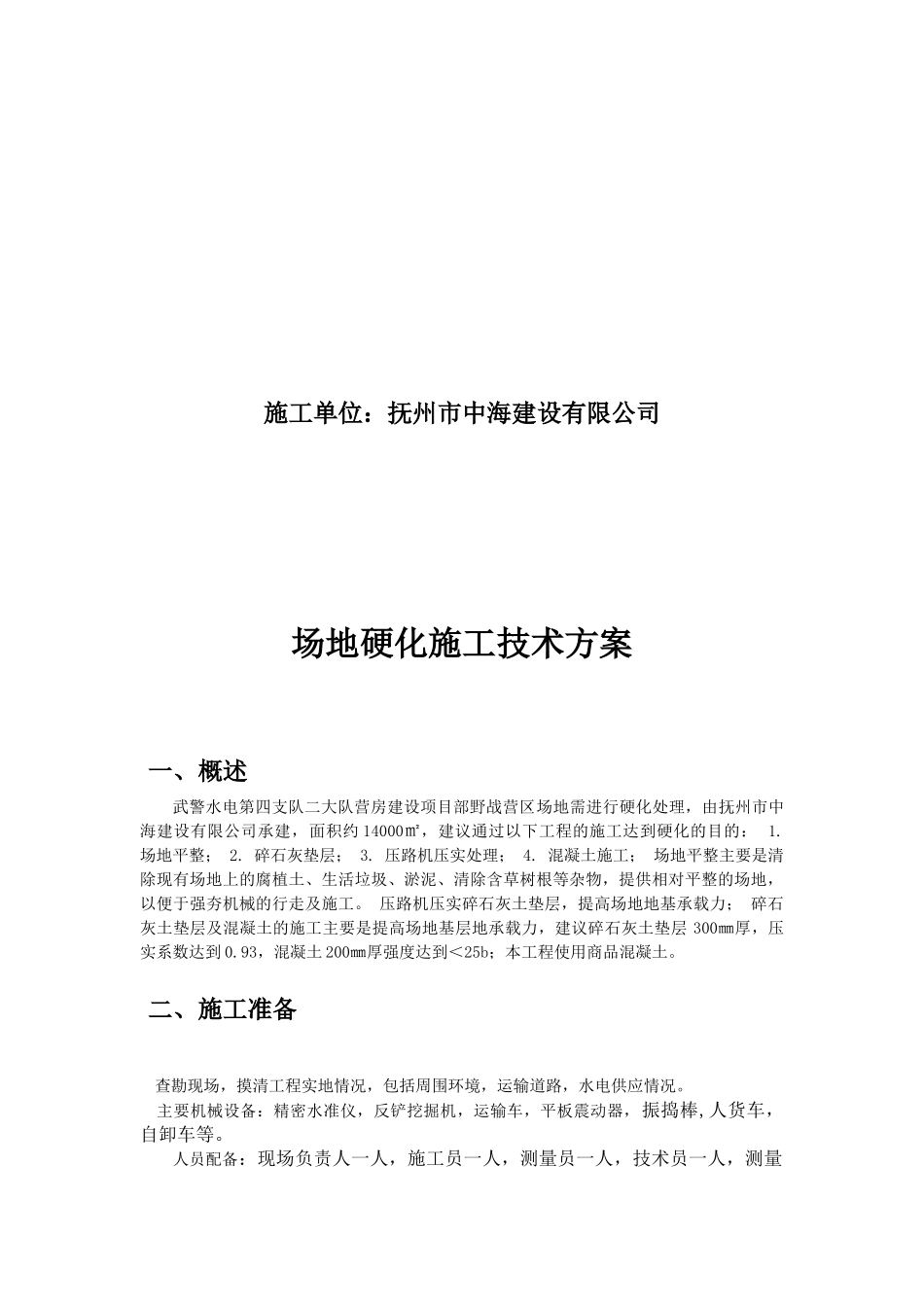

场地硬化施工技术方案武警水电第四支队二大队营房建设项目部(野战营区场地硬化)施工单位:抚州市中海建设有限公司场地硬化施工技术方案一、概述武警水电第四支队二大队营房建设项目部野战营区场地需进行硬化处理,由抚州市中海建设有限公司承建,面积约14000㎡,建议通过以下工程的施工达到硬化的目的:1
场地平整;2
碎石灰垫层;3
压路机压实处理;4
混凝土施工;场地平整主要是清除现有场地上的腐植土、生活垃圾、淤泥、清除含草树根等杂物,提供相对平整的场地,以便于强夯机械的行走及施工
压路机压实碎石灰土垫层,提高场地地基承载力;碎石灰土垫层及混凝土的施工主要是提高场地基层地承载力,建议碎石灰土垫层300㎜厚,压实系数达到0
93,混凝土200㎜厚强度达到<25b;本工程使用商品混凝土
二、施工准备查勘现场,摸清工程实地情况,包括周围环境,运输道路,水电供应情况
主要机械设备:精密水准仪,反铲挖掘机,运输车,平板震动器,振捣棒,人货车,自卸车等
人员配备:现场负责人一人,施工员一人,测量员一人,技术员一人,测量员一人,安全员一人,材料员一人,质检员一人,混凝土浇筑人员若干,小工四人

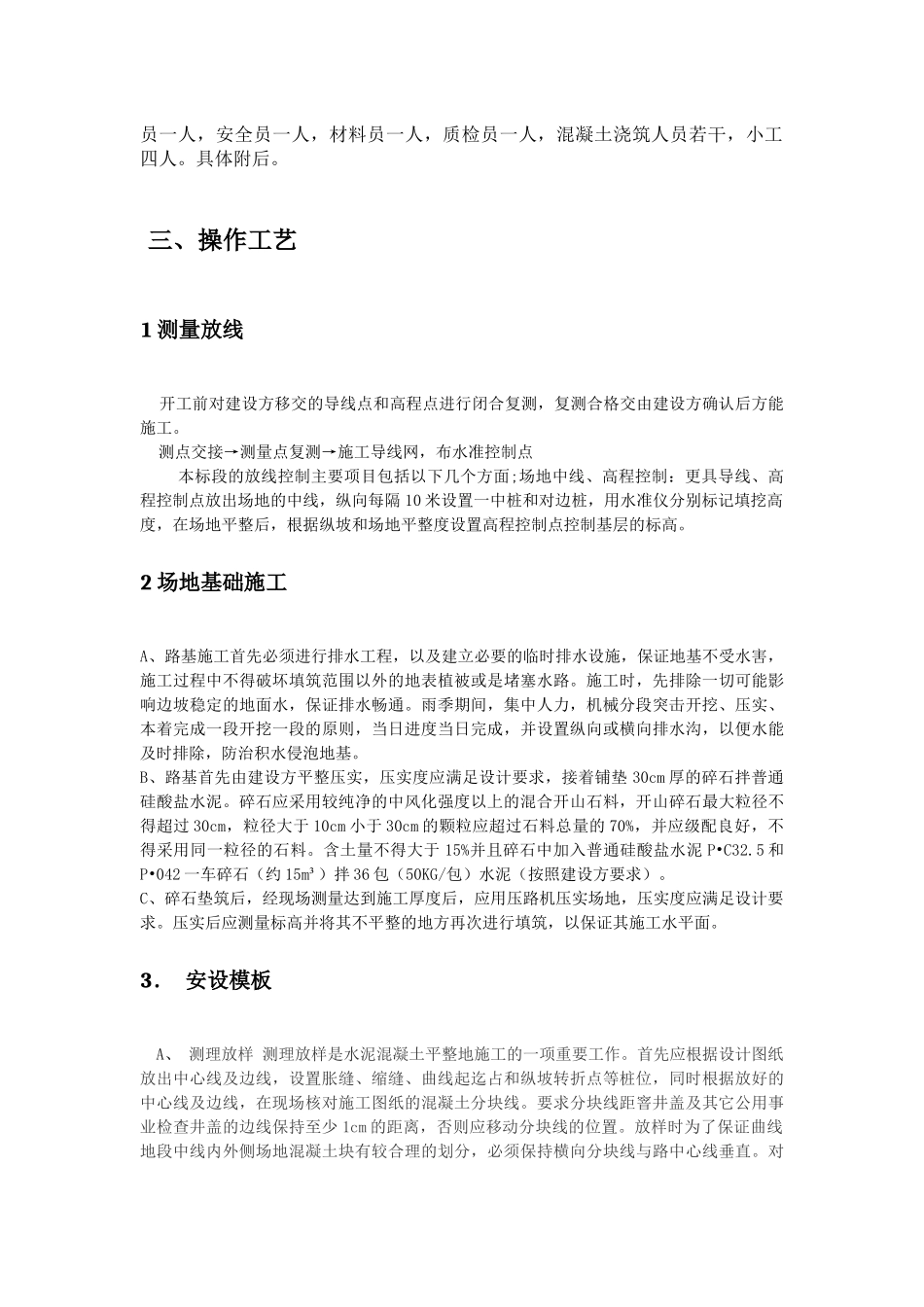

三、操作工艺1测量放线开工前对建设方移交的导线点和高程点进行闭合复测,复测合格交由建设方确认后方能施工
测点交接→测量点复测→施工导线网,布水准控制点本标段的放线控制主要项目包括以下几个方面;场地中线、高程控制:更具导线、高程控制点放出场地的中线,纵向每隔10米设置一中桩和对边桩,用水准仪分别标记填挖高度,在场地平整后,根据纵坡和场地平整度设置高程控制点控制基层的标高
2场地基础施工A、路基施工首先必须进行排水工程,以及建立必要的临时排水设施,保证地基不受水害,施工过程中不得破坏填筑范围以外的地表植被或是堵塞水路
施工时,先排除一切可能影响边坡稳定的地面水,保证排水畅通
雨季期间,集中人力,机械分段突
