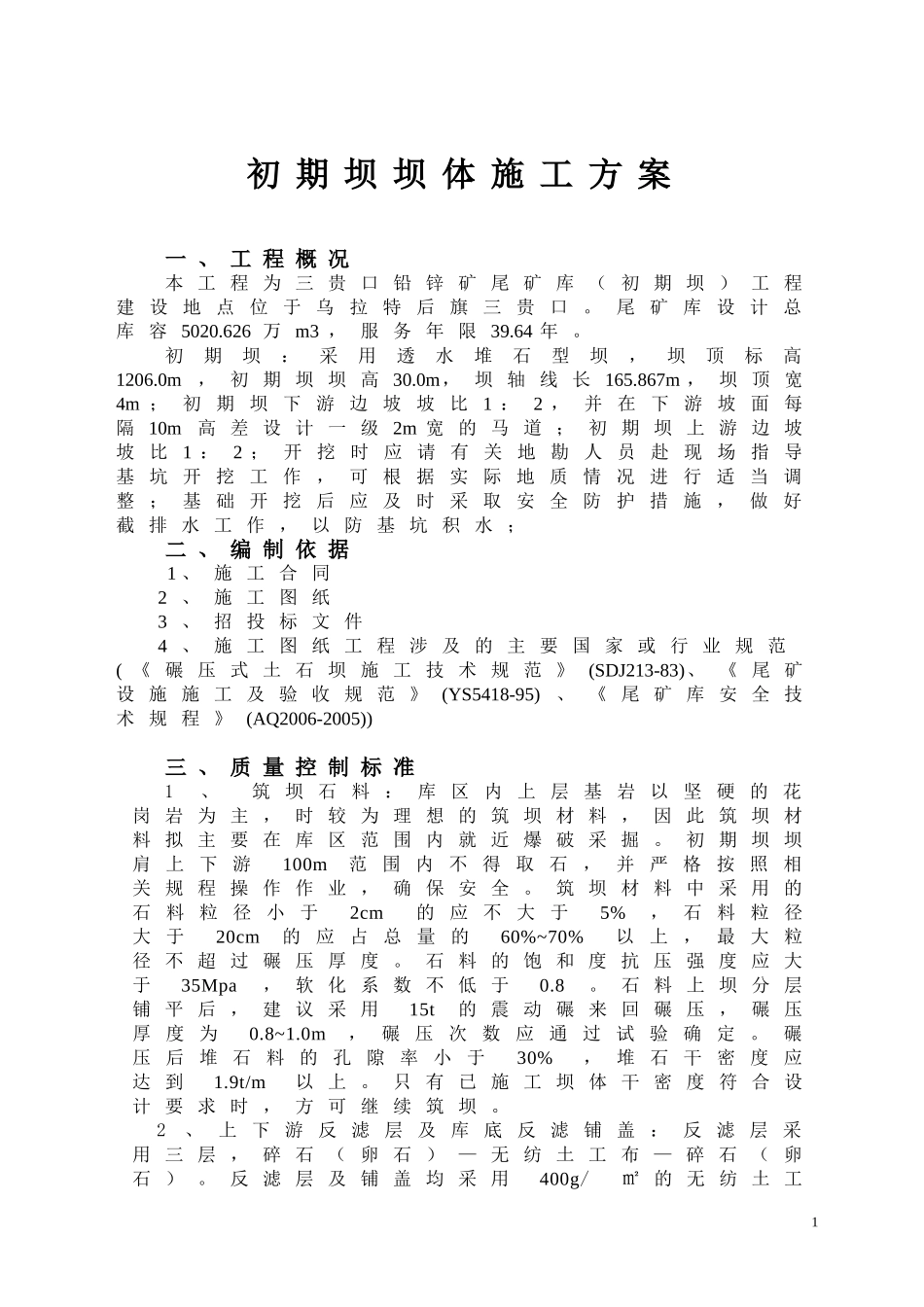

初期坝坝体施工方案一、工程概况本工程为三贵口铅锌矿尾矿库(初期坝)工程建设地点位于乌拉特后旗三贵口
尾矿库设计总库容5020
626万m3,服务年限39
初期坝:采用透水堆石型坝,坝顶标高1206
0m,初期坝坝高30
0m,坝轴线长165
867m,坝顶宽4m;初期坝下游边坡坡比1:2,并在下游坡面每隔10m高差设计一级2m宽的马道;初期坝上游边坡坡比1:2;开挖时应请有关地勘人员赴现场指导基坑开挖工作,可根据实际地质情况进行适当调整;基础开挖后应及时采取安全防护措施,做好截排水工作,以防基坑积水;二、编制依据1、施工合同2、施工图纸3、招投标文件4、施工图纸工程涉及的主要国家或行业规范(《碾压式土石坝施工技术规范》(SDJ213-83)、《尾矿设施施工及验收规范》(YS5418-95)、《尾矿库安全技术规程》(AQ2006-2005))三、质量控制标准1、筑坝石料:库区内上层基岩以坚硬的花岗岩为主,时较为理想的筑坝材料,因此筑坝材料拟主要在库区范围内就近爆破采掘
初期坝坝肩上下游100m范围内不得取石,并严格按照相关规程操作作业,确保安全
筑坝材料中采用的石料粒径小于2cm的应不大于5%,石料粒径大于20cm的应占总量的60%~70%以上,最大粒径不超过碾压厚度
石料的饱和度抗压强度应大于35Mpa,软化系数不低于0
石料上坝分层铺平后,建议采用15t的震动碾来回碾压,碾压厚度为0
0m,碾压次数应通过试验确定
碾压后堆石料的孔隙率小于30%,堆石干密度应达到1
9t/m以上
只有已施工坝体干密度符合设计要求时,方可继续筑坝
2、上下游反滤层及库底反滤铺盖:反滤层采用三层,碎石(卵石)—无纺土工布—碎石(卵石)
反滤层及铺盖均采用400g/㎡的无纺土工1布作为滤水隔砂层,无纺布上、下均铺厚度为500mm的碎石做垫层,反滤层上部再设置厚度不小于1m的干
