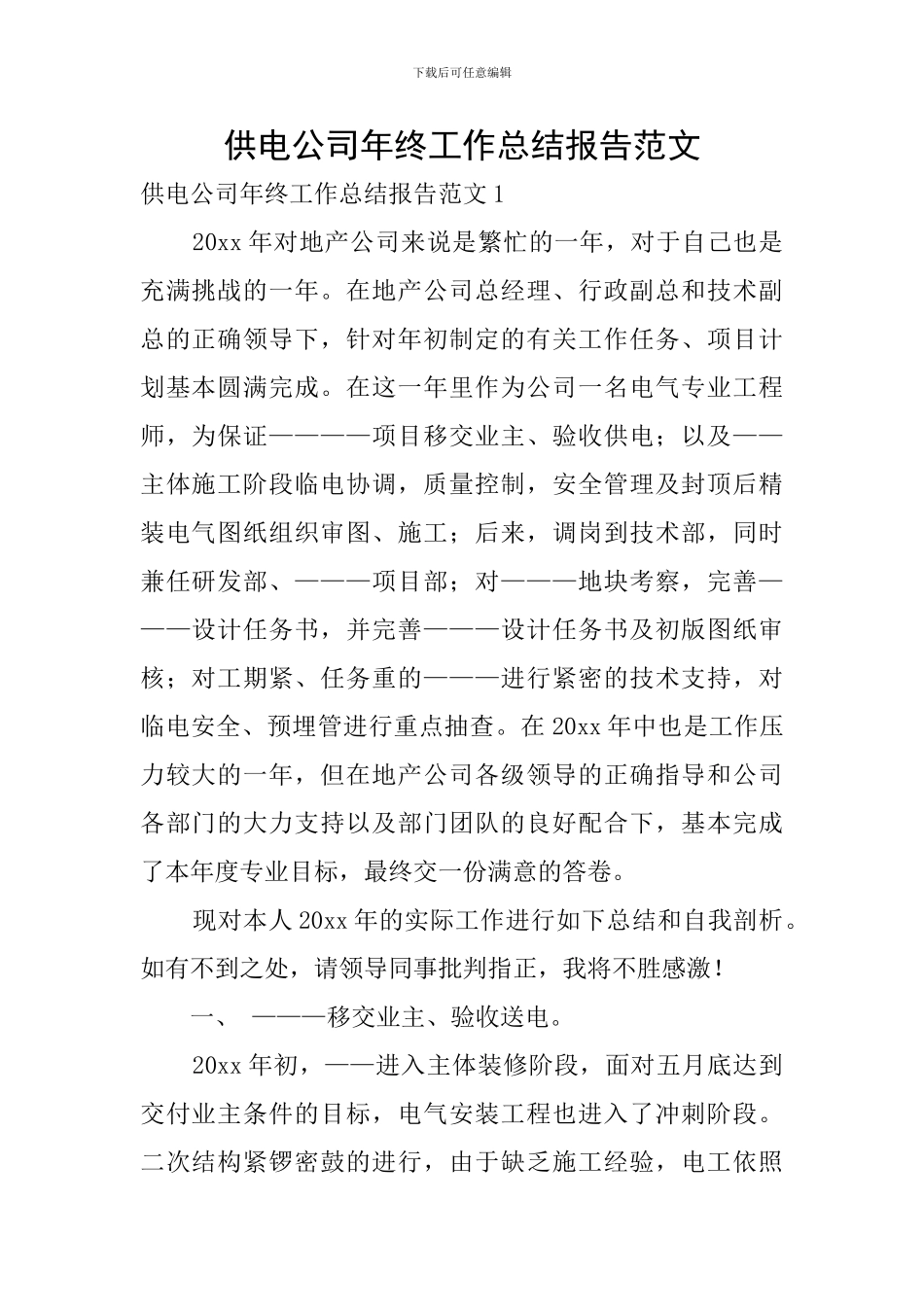

下载后可任意编辑供电公司年终工作总结报告范文供电公司年终工作总结报告范文120xx年对地产公司来说是繁忙的一年,对于自己也是充满挑战的一年
在地产公司总经理、行政副总和技术副总的正确领导下,针对年初制定的有关工作任务、项目计划基本圆满完成
在这一年里作为公司一名电气专业工程师,为保证————项目移交业主、验收供电;以及——主体施工阶段临电协调,质量控制,安全管理及封顶后精装电气图纸组织审图、施工;后来,调岗到技术部,同时兼任研发部、———项目部;对———地块考察,完善———设计任务书,并完善———设计任务书及初版图纸审核;对工期紧、任务重的———进行紧密的技术支持,对临电安全、预埋管进行重点抽查
在20xx年中也是工作压力较大的一年,但在地产公司各级领导的正确指导和公司各部门的大力支持以及部门团队的良好配合下,基本完成了本年度专业目标,最终交一份满意的答卷
现对本人20xx年的实际工作进行如下总结和自我剖析
如有不到之处,请领导同事批判指正,我将不胜感激
一、———移交业主、验收送电

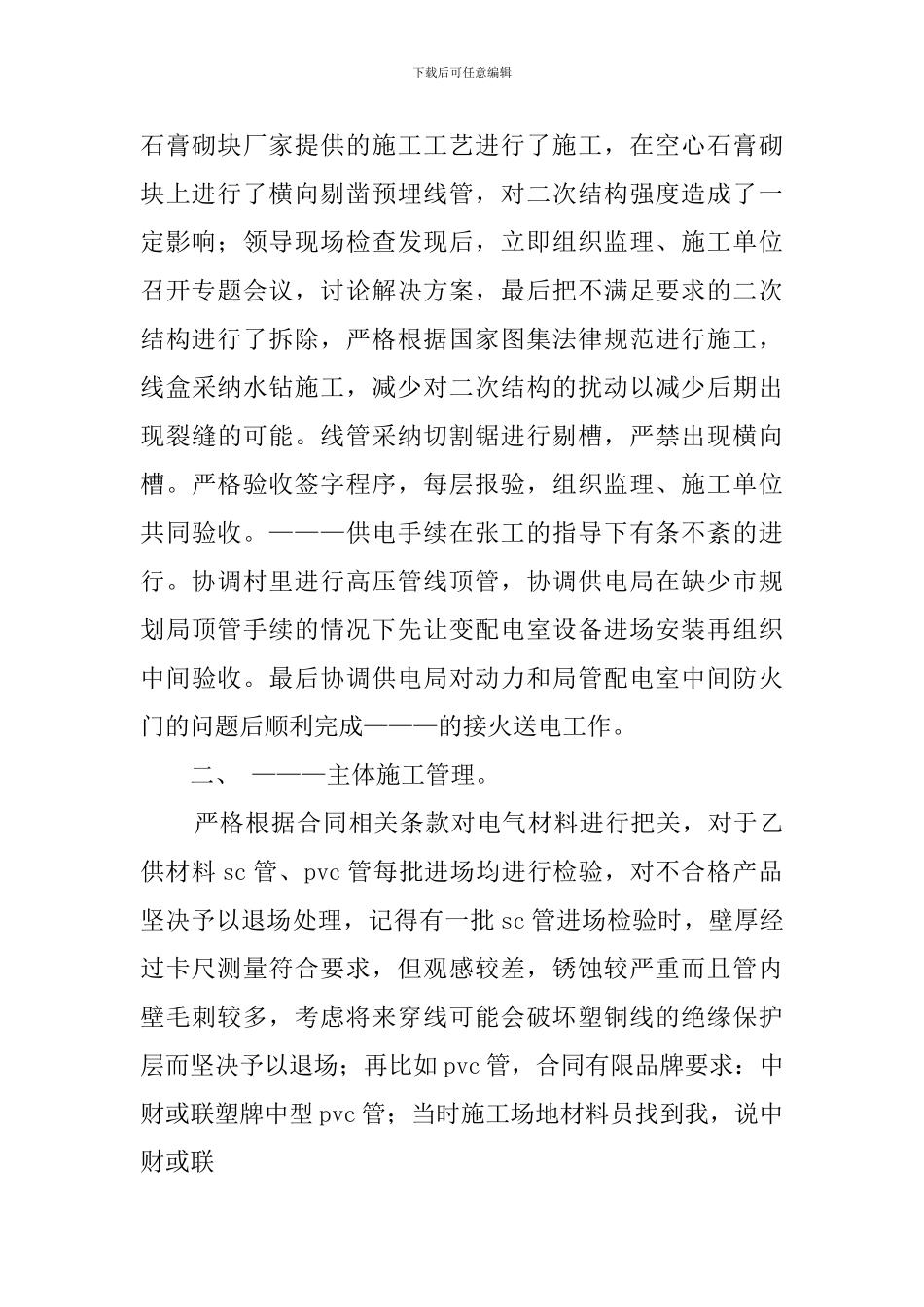

20xx年初,——进入主体装修阶段,面对五月底达到交付业主条件的目标,电气安装工程也进入了冲刺阶段
二次结构紧锣密鼓的进行,由于缺乏施工经验,电工依照下载后可任意编辑石膏砌块厂家提供的施工工艺进行了施工,在空心石膏砌块上进行了横向剔凿预埋线管,对二次结构强度造成了一定影响;领导现场检查发现后,立即组织监理、施工单位召开专题会议,讨论解决方案,最后把不满足要求的二次结构进行了拆除,严格根据国家图集法律规范进行施工,线盒采纳水钻施工,减少对二次结构的扰动以减少后期出现裂缝的可能
线管采纳切割锯进行剔槽,严禁出现横向槽
严格验收签字程序,每层报验,组织监理、施工单位共同验收
———供电手续在张工的指导下有条不紊的进行
协调村里进行高压管线顶管,协调供电局在缺少市规划局顶管手续的情况下先让变配电室设备
