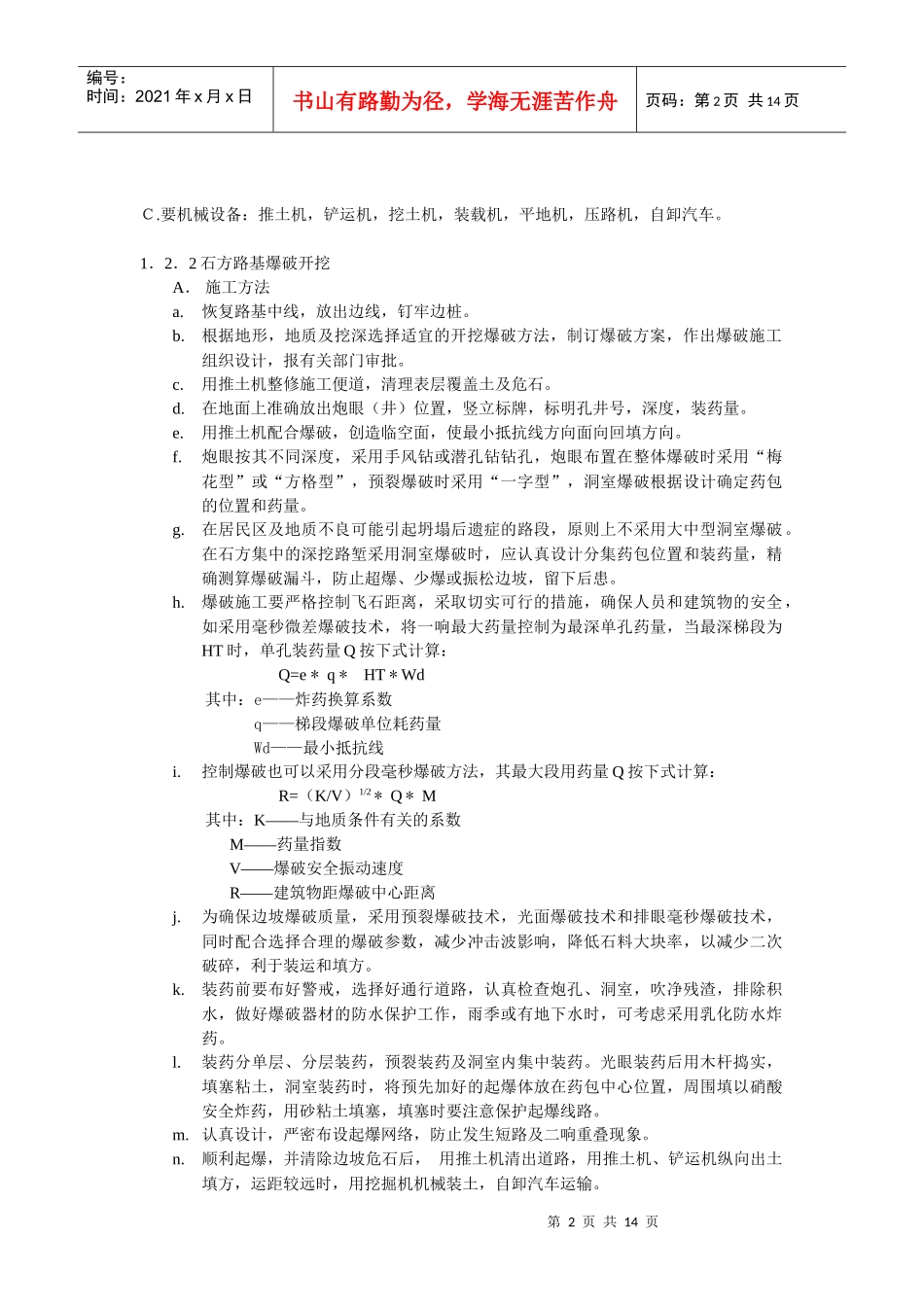

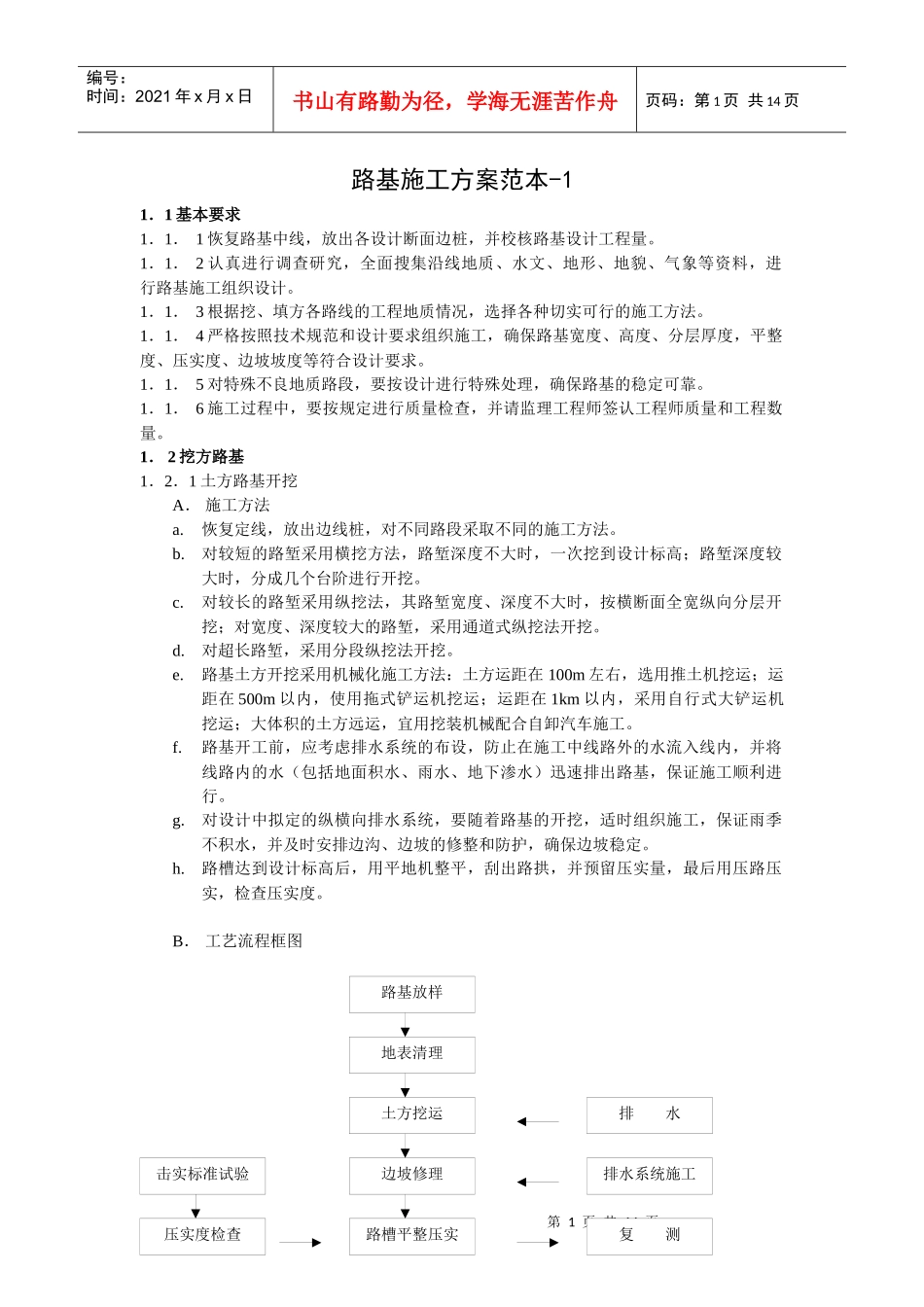

第1页共14页路基放样地表清理土方挖运边坡修理排水排水系统施工击实标准试验路槽平整压实压实度检查复测编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共14页路基施工方案范本-11.1基本要求1.1.1恢复路基中线,放出各设计断面边桩,并校核路基设计工程量
1.1.2认真进行调查研究,全面搜集沿线地质、水文、地形、地貌、气象等资料,进行路基施工组织设计
1.1.3根据挖、填方各路线的工程地质情况,选择各种切实可行的施工方法
1.1.4严格按照技术规范和设计要求组织施工,确保路基宽度、高度、分层厚度,平整度、压实度、边坡坡度等符合设计要求
1.1.5对特殊不良地质路段,要按设计进行特殊处理,确保路基的稳定可靠
1.1.6施工过程中,要按规定进行质量检查,并请监理工程师签认工程师质量和工程数量
1.2挖方路基1.2.1土方路基开挖A.施工方法a

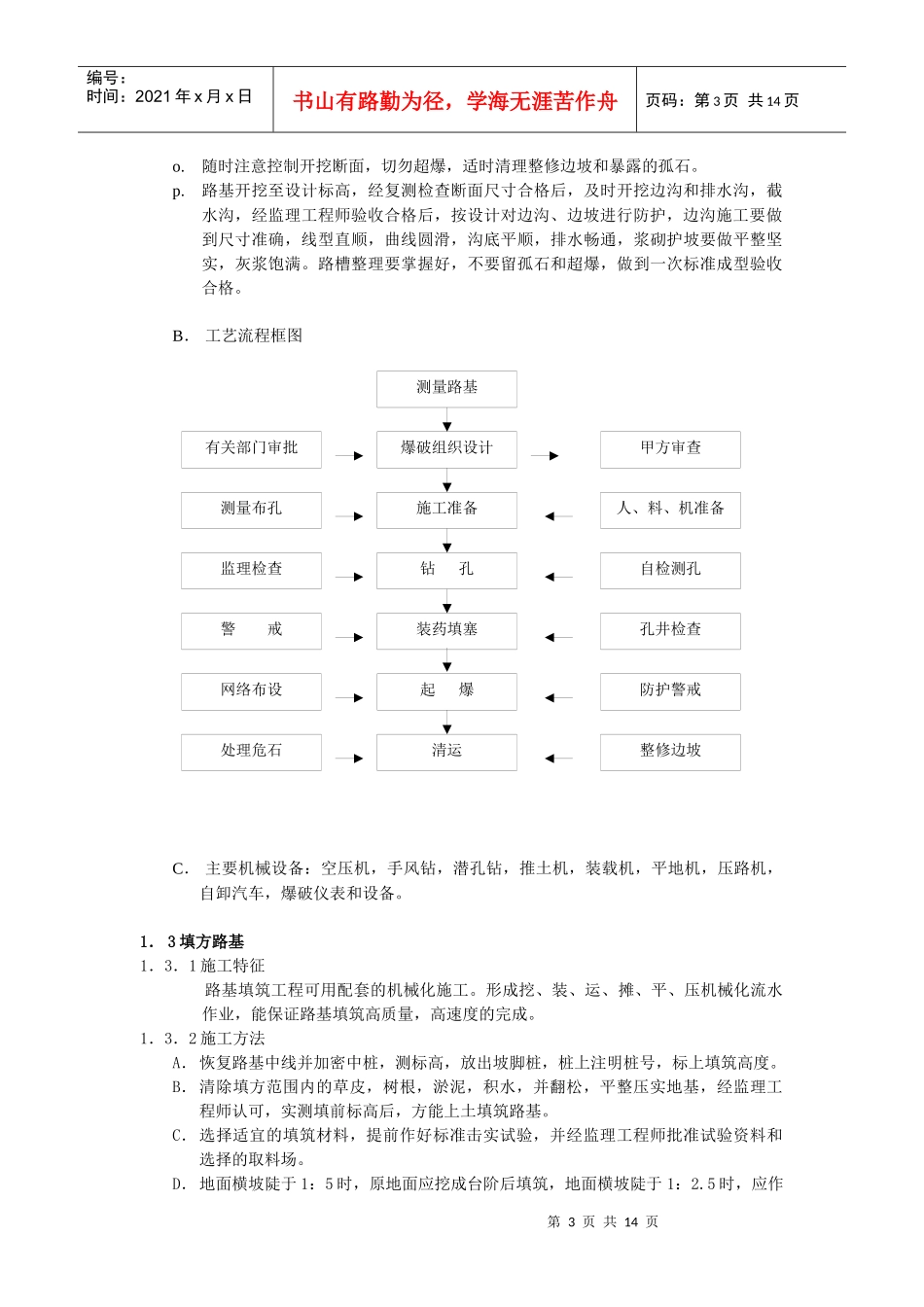

恢复定线,放出边线桩,对不同路段采取不同的施工方法
对较短的路堑采用横挖方法,路堑深度不大时,一次挖到设计标高;路堑深度较大时,分成几个台阶进行开挖
对较长的路堑采用纵挖法,其路堑宽度、深度不大时,按横断面全宽纵向分层开挖;对宽度、深度较大的路堑,采用通道式纵挖法开挖
对超长路堑,采用分段纵挖法开挖
路基土方开挖采用机械化施工方法:土方运距在100m左右,选用推土机挖运;运距在500m以内,使用拖式铲运机挖运;运距在1km以内,采用自行式大铲运机挖运;大体积的土方远运,宜用挖装机械配合自卸汽车施工
路基开工前,应考虑排水系统的布设,防止在施工中线路外的水流入线内,并将线路内的水(包括地面积水、雨水、地下渗水)迅速排出路基,保证施工顺利进行
对设计中拟定的纵横向排水系统,要随着路基的开挖,适时组织施工,保证雨季不积水,并及时安排边沟、边坡的修整和防护,确保边坡稳定
路槽达到设计标高后,用平
