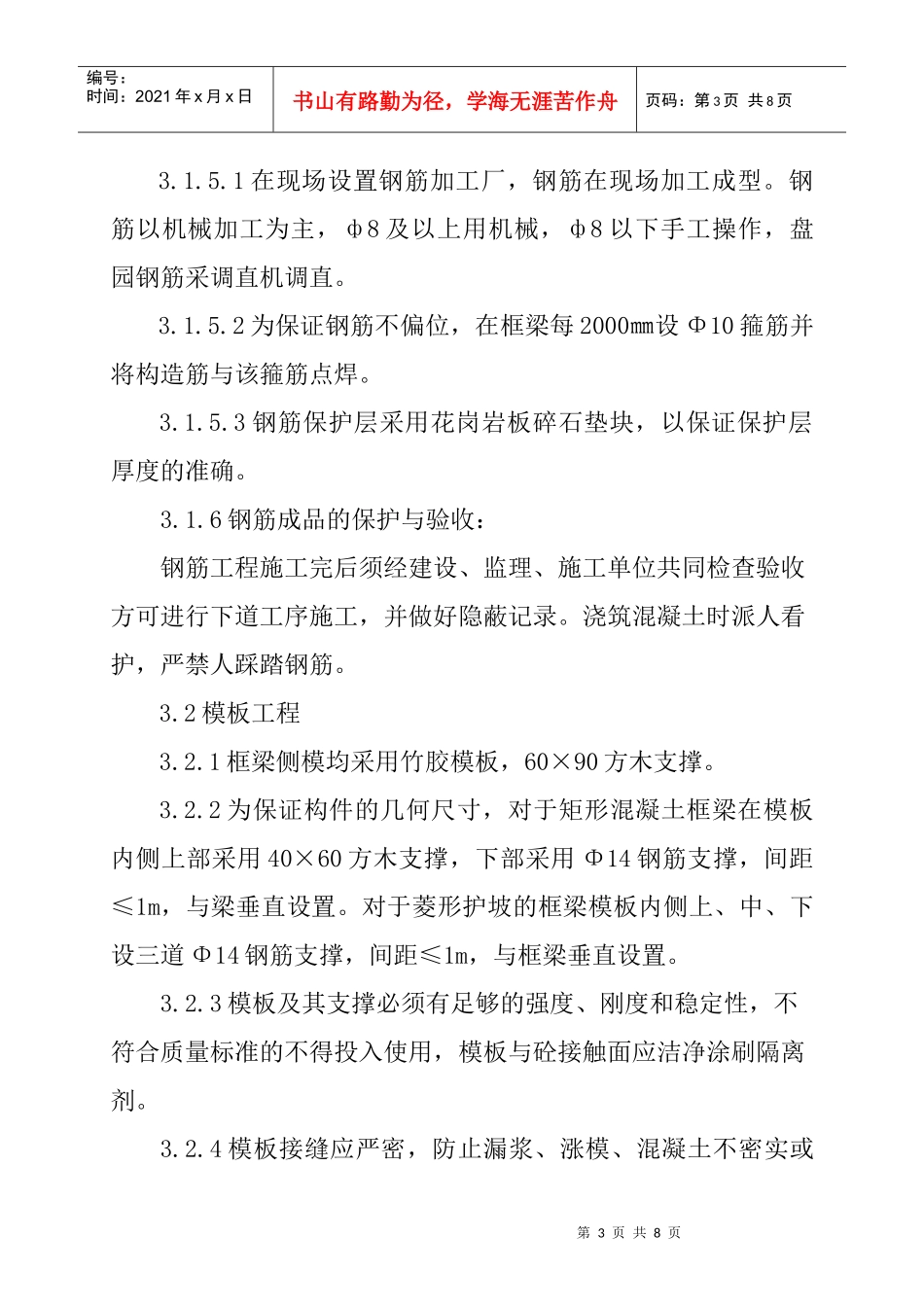

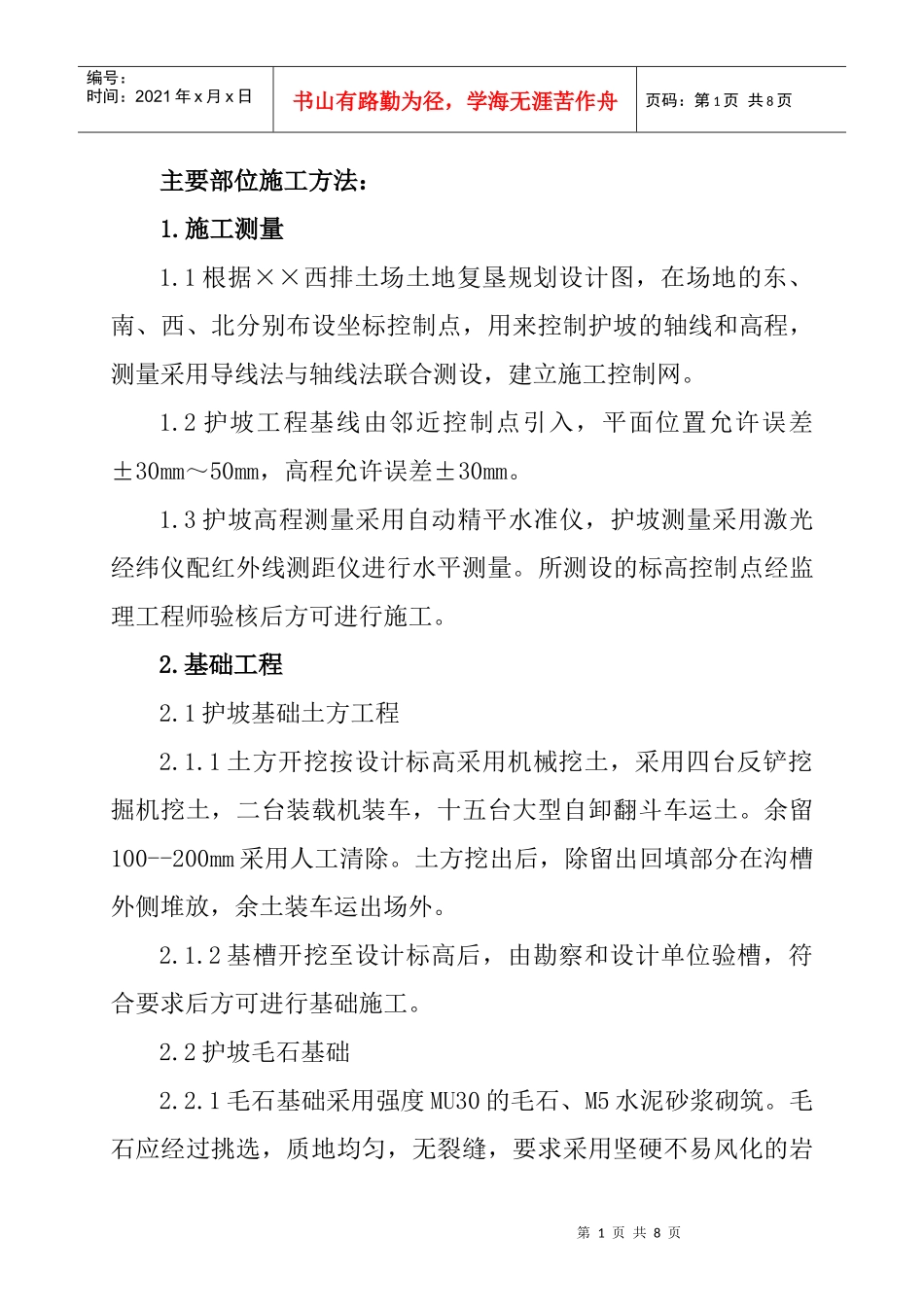

第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共8页主要部位施工方法:1
1根据××西排土场土地复垦规划设计图,在场地的东、南、西、北分别布设坐标控制点,用来控制护坡的轴线和高程,测量采用导线法与轴线法联合测设,建立施工控制网
2护坡工程基线由邻近控制点引入,平面位置允许误差±30mm~50mm,高程允许误差±30mm
3护坡高程测量采用自动精平水准仪,护坡测量采用激光经纬仪配红外线测距仪进行水平测量
所测设的标高控制点经监理工程师验核后方可进行施工
1护坡基础土方工程2
1土方开挖按设计标高采用机械挖土,采用四台反铲挖掘机挖土,二台装载机装车,十五台大型自卸翻斗车运土
余留100--200mm采用人工清除
土方挖出后,除留出回填部分在沟槽外侧堆放,余土装车运出场外
2基槽开挖至设计标高后,由勘察和设计单位验槽,符合要求后方可进行基础施工
2护坡毛石基础2
1毛石基础采用强度MU30的毛石、M5水泥砂浆砌筑
毛石应经过挑选,质地均匀,无裂缝,要求采用坚硬不易风化的岩第2页共8页第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共8页石
2必须坐浆砌筑,上下错缝搭砌,每砌3—4皮毛石为一个分层高度,每个分层高度找平一次
3砌筑时按照设计尺寸,标高
采用木板放样,双面挂通线砌筑,以保证墙体的几何尺寸
4每10m设一处沉降缝,采用沥青木板填缝,木板厚度20mm
3基础回填:基础施工完后土方回填采用机械回填,采用机械分层夯实,分层厚度300mm
混凝土框梁工程3
1钢筋工程3
1钢筋进场必须有出厂合格证,进场后按规定进行抽样检验,经检验合作后才能使用
各种规格、各种级别的钢筋分类堆放,并进行类别的检验状态的标识
