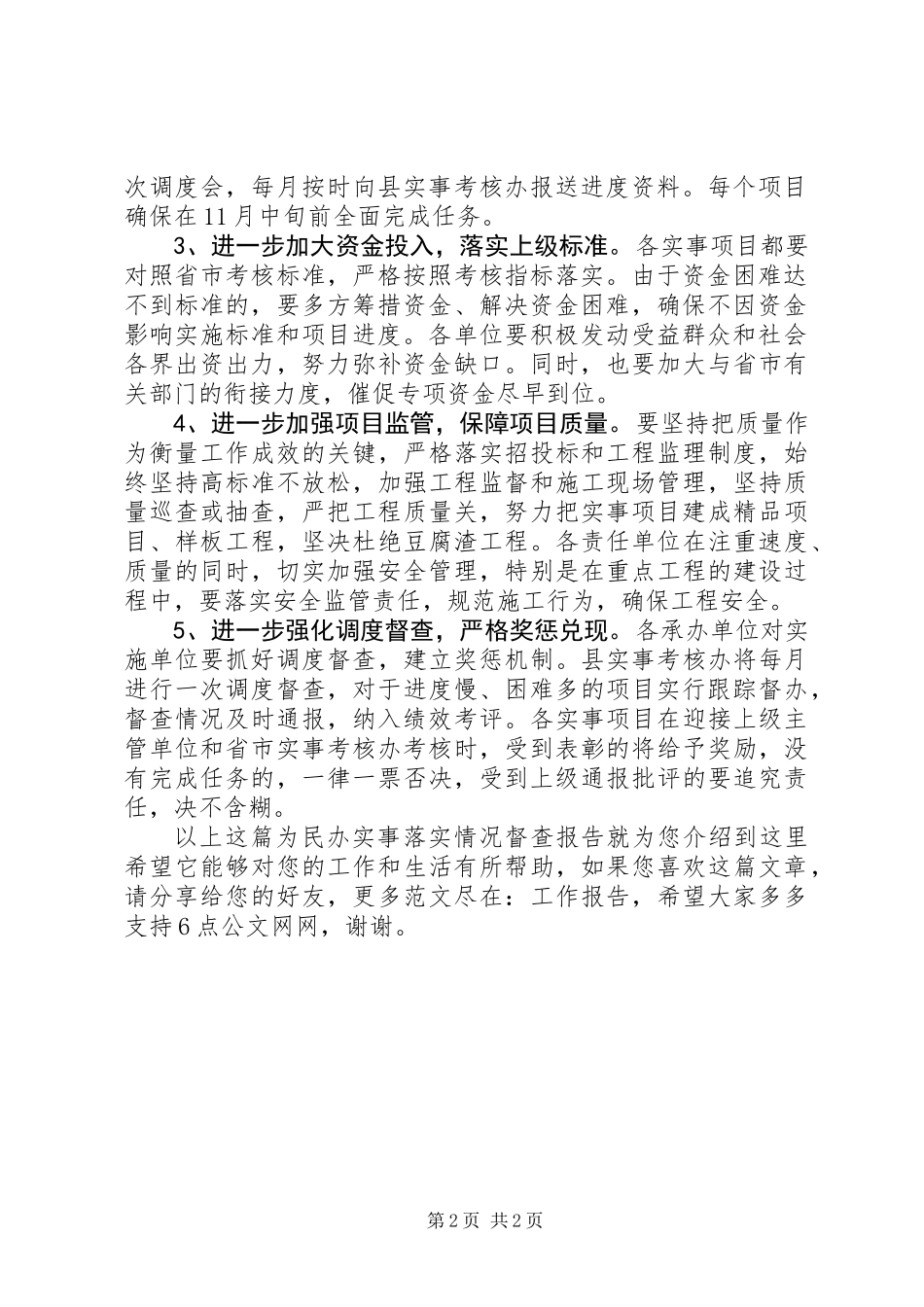

为民办实事落实情况督查报告一、当前面临的主要问题通过现场查看、上户走访、听取汇报、专题座谈等方式,发现当前为民办实事工作还存在5个方面问题。1、思想认识有偏差。有的项目承办单位将任务分解下达后,没有及时跟踪项目实施,上报实施进度以实施单位上报进度为准,认为任务下达后,实施单位会按要求实施,但实施单位存在敷衍应付的情况。2、建设资金有缺口。省政府要求农村公路建设项目通村公路路面宽4.5米,而我县农村村级主干道路基大多只能满足3.5米,增加宽度将大大增加投资成本。按照省定标准,我县完成4.5米宽的通村公路建设任务尚有较大资金缺口。3、项目质量有差距。有的项目实施监管不到位,没有按要求落实相关工作。如项目区现场零乱、标准不高,基础设施投入较少,台账资料没有完善,与省市标准存在较大差距。4、项目进度不平衡。解决农村饮水不安全人数项目由于受上级下达任务迟、实施程序多等因素影响,项目推进十分缓慢,有不能如期完成省市下达目标任务的风险。二、后段工作要求根据县委、县政府提出确保高标准、高质量完成省市下达为民办实事任务要求,各责任单位务必引起高度重视,狠抓项目进度,确保任务完成。1、进一步提高思想认识,掀起建设高潮。省市人民政府均把为民办实事列为一把手工程,并纳入年度绩效考核,实行一票否决。各承办单位和乡镇要把为民办实事工作作为重要政治任务和为民办事的民心工程和德政工程对待,一把手亲自抓,明确专人具体抓,在八、九、十月掀起为民服务,大干实事的高潮。2、进一步加强组织领导,加快实施进度。各承办单位制定详细的时间进度表,切实加强人力、财力、物力调度,及时与乡镇衔接,倒排工程进度,加快项目实施。各乡镇要创造项目实施环境,配合做好协调工作,不要对项目实施提出过分要求,要确保专款专用,计划与实际相符。各承办单位要每月组织一第1页共2页次调度会,每月按时向县实事考核办报送进度资料。每个项目确保在11月中旬前全面完成任务。3、进一步加大资金投入,落实上级标准。各实事项目都要对照省市考核标准,严格按照考核指标落实。由于资金困难达不到标准的,要多方筹措资金、解决资金困难,确保不因资金影响实施标准和项目进度。各单位要积极发动受益群众和社会各界出资出力,努力弥补资金缺口。同时,也要加大与省市有关部门的衔接力度,催促专项资金尽早到位。4、进一步加强项目监管,保障项目质量。要坚持把质量作为衡量工作成效的关键,严格落实招投标和工程监理制度,始终坚持高标准不放松,加强工程监督和施工现场管理,坚持质量巡查或抽查,严把工程质量关,努力把实事项目建成精品项目、样板工程,坚决杜绝豆腐渣工程。各责任单位在注重速度、质量的同时,切实加强安全管理,特别是在重点工程的建设过程中,要落实安全监管责任,规范施工行为,确保工程安全。5、进一步强化调度督查,严格奖惩兑现。各承办单位对实施单位要抓好调度督查,建立奖惩机制。县实事考核办将每月进行一次调度督查,对于进度慢、困难多的项目实行跟踪督办,督查情况及时通报,纳入绩效考评。各实事项目在迎接上级主管单位和省市实事考核办考核时,受到表彰的将给予奖励,没有完成任务的,一律一票否决,受到上级通报批评的要追究责任,决不含糊。以上这篇为民办实事落实情况督查报告就为您介绍到这里希望它能够对您的工作和生活有所帮助,如果您喜欢这篇文章,请分享给您的好友,更多范文尽在:工作报告,希望大家多多支持6点公文网网,谢谢。第2页共2页
