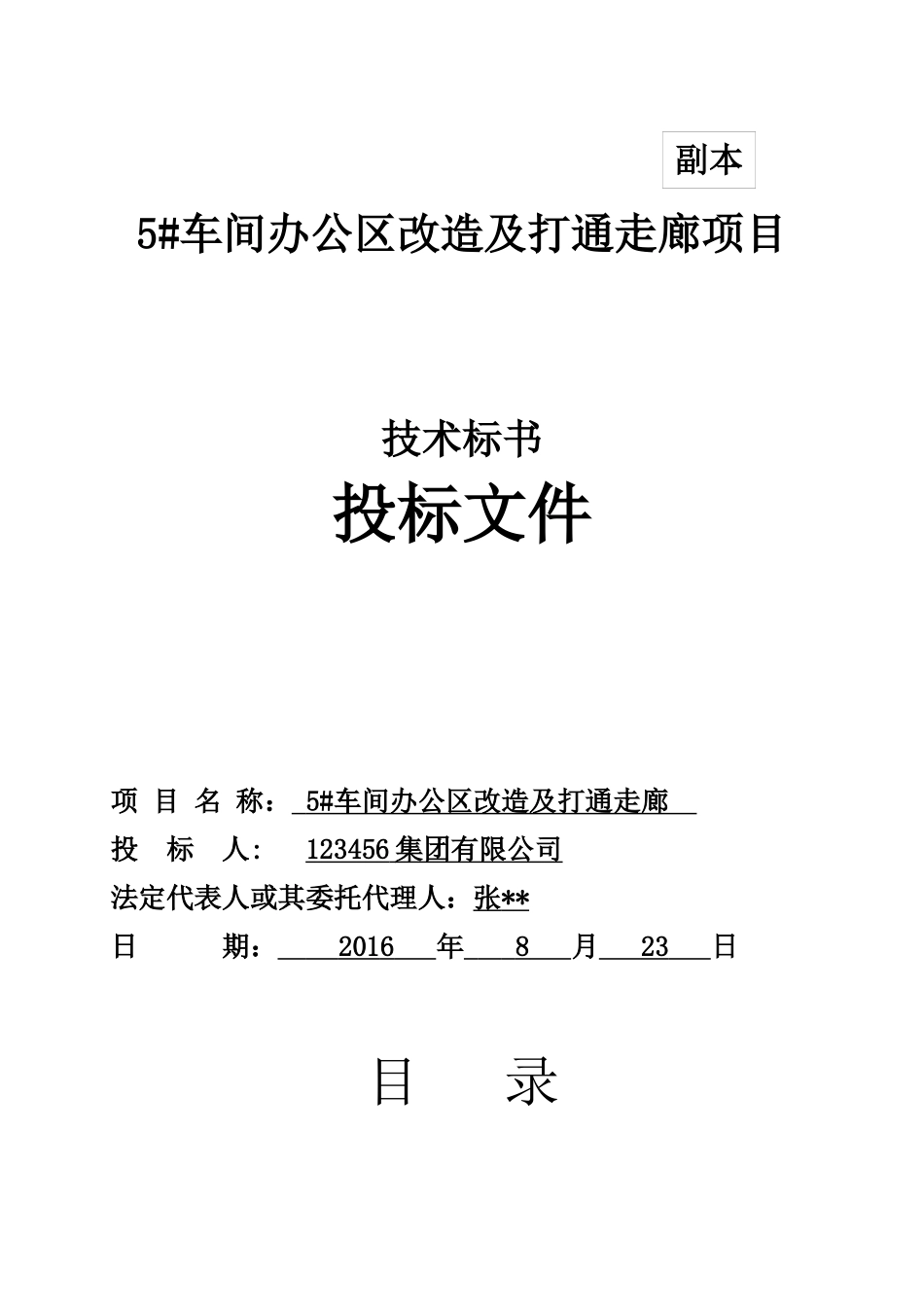

5#车间办公区改造及打通走廊项目技术标书投标文件项目名称:5#车间办公区改造及打通走廊投标人:123456集团有限公司法定代表人或其委托代理人:张**日期:2016年8月23日目录副本1第一部分施工方案第二部分施工进度计划及保证措施第三部分保证质量措施第四部分保证安全措施第五部分文明施工现场措施第六部分项目经理简历表第七部分其他资料第一部分施工方案一、工程概况21项目位于*****,交通十分便利

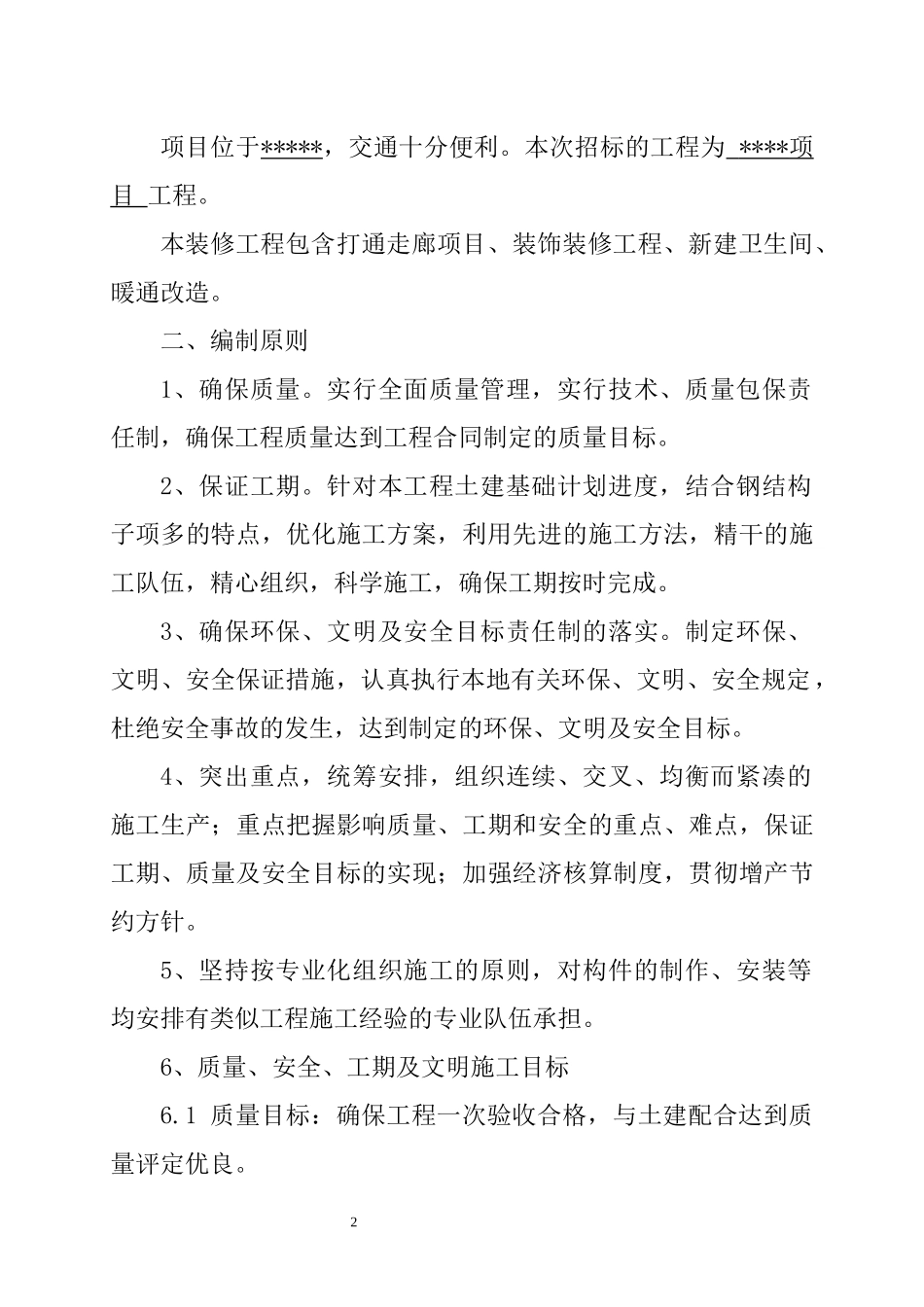

本次招标的工程为****项目工程
本装修工程包含打通走廊项目、装饰装修工程、新建卫生间、暖通改造
二、编制原则1、确保质量
实行全面质量管理,实行技术、质量包保责任制,确保工程质量达到工程合同制定的质量目标
2、保证工期
针对本工程土建基础计划进度,结合钢结构子项多的特点,优化施工方案,利用先进的施工方法,精干的施工队伍,精心组织,科学施工,确保工期按时完成
3、确保环保、文明及安全目标责任制的落实
制定环保、文明、安全保证措施,认真执行本地有关环保、文明、安全规定,杜绝安全事故的发生,达到制定的环保、文明及安全目标
4、突出重点,统筹安排,组织连续、交叉、均衡而紧凑的施工生产;重点把握影响质量、工期和安全的重点、难点,保证工期、质量及安全目标的实现;加强经济核算制度,贯彻增产节约方针
5、坚持按专业化组织施工的原则,对构件的制作、安装等均安排有类似工程施工经验的专业队伍承担
6、质量、安全、工期及文明施工目标6
1质量目标:确保工程一次验收合格,与土建配合达到质量评定优良
2安全目标:确保安全施工,杜绝重大伤亡事故,杜绝重大火灾事故、杜绝交通、治安等安全事故
3工期目标:总施工工期为50天
4文明施工目标:确保文明施工
三、施工工艺要求(一)内装修工程执行《建筑内部装修设计防火规范》、《建筑地面设计规范》、《建筑装饰装修工程质量验收规范》
(二)施工过程不得破坏原
