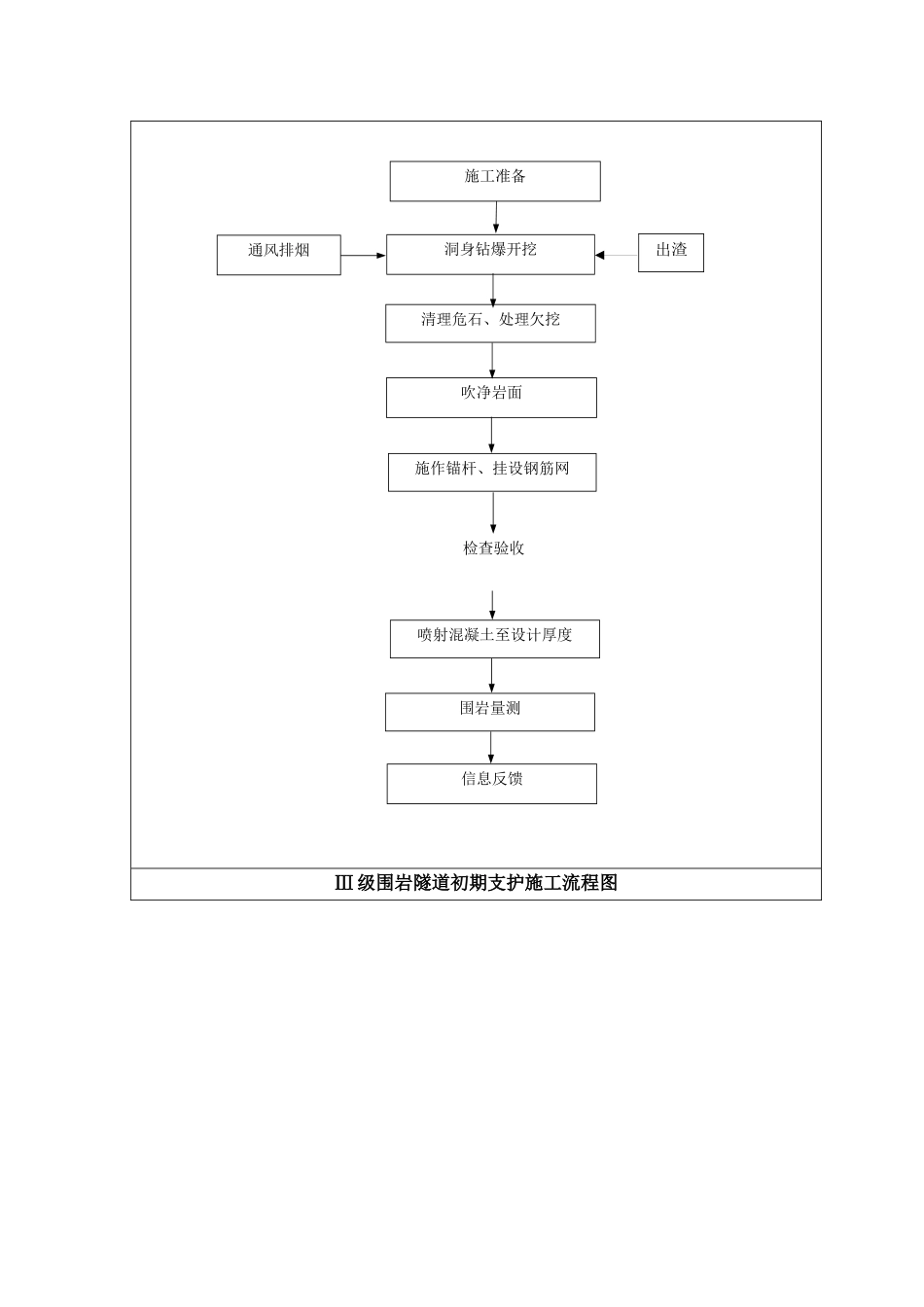

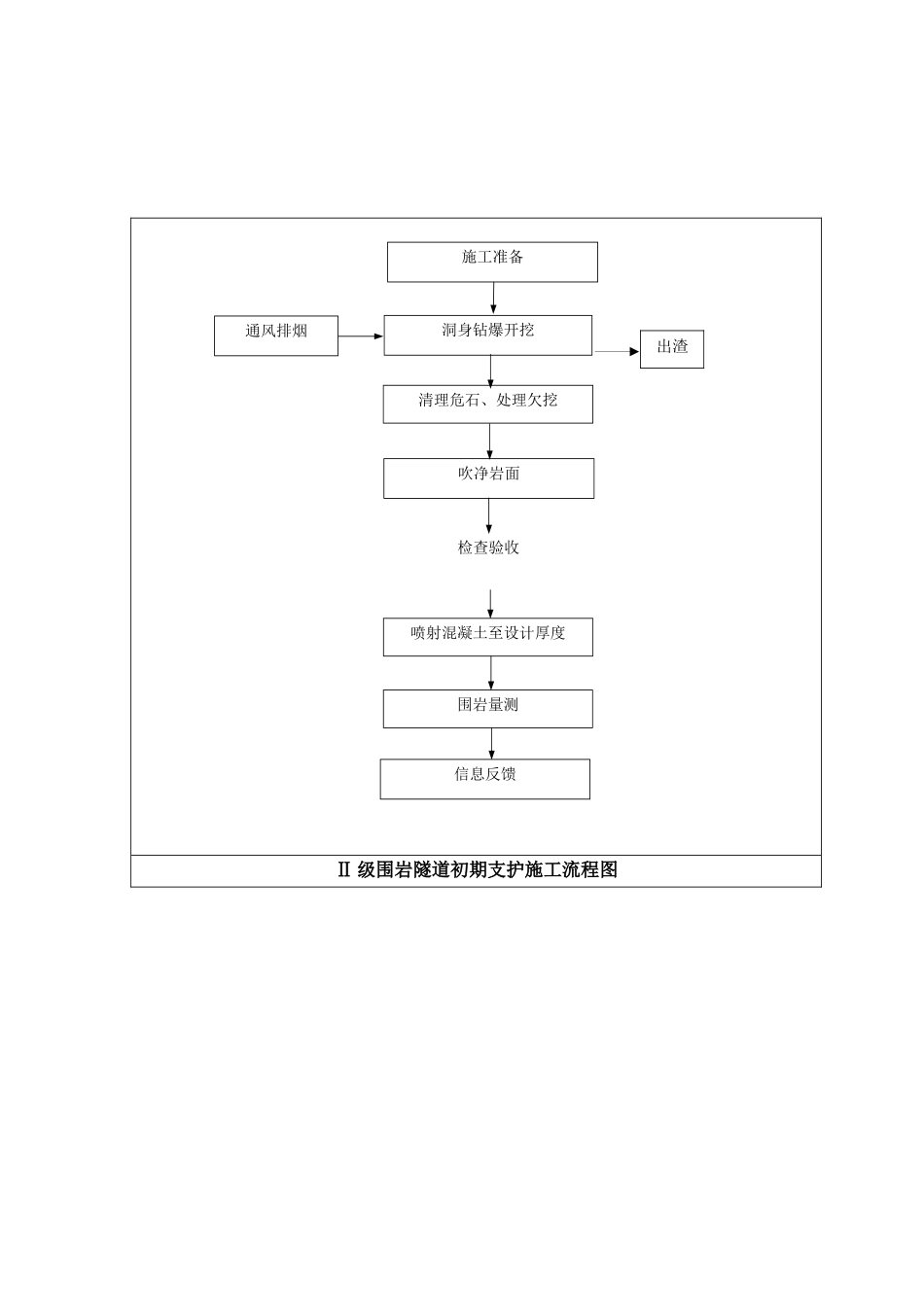

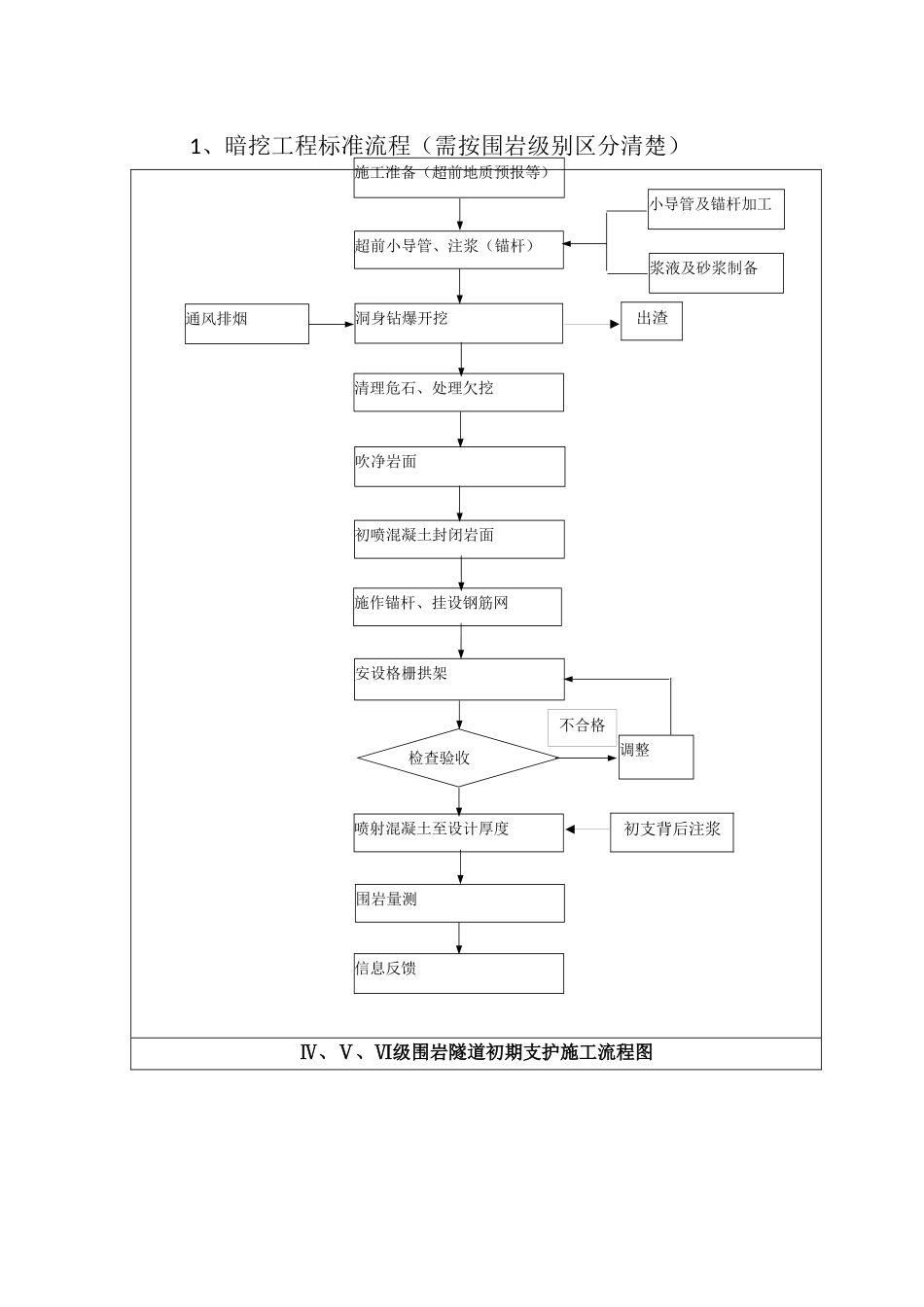

超前小导管、注浆(锚杆)施工准备(超前地质预报等)洞身钻爆开挖清理危石、处理欠挖吹净岩面初喷混凝土封闭岩面施作锚杆、挂设钢筋网喷射混凝土至设计厚度围岩量测小导管及锚杆加工浆液及砂浆制备调整检查验收安设格栅拱架信息反馈通风排烟不合格1、暗挖工程标准流程(需按围岩级别区分清楚)初支背后注浆Ⅳ、Ⅴ、Ⅵ级围岩隧道初期支护施工流程图出渣施工准备洞身钻爆开挖清理危石、处理欠挖吹净岩面施作锚杆、挂设钢筋网喷射混凝土至设计厚度围岩量测检查验收信息反馈通风排烟出渣Ⅲ级围岩隧道初期支护施工流程图施工准备洞身钻爆开挖清理危石、处理欠挖吹净岩面喷射混凝土至设计厚度围岩量测检查验收信息反馈通风排烟出渣Ⅱ级围岩隧道初期支护施工流程图原材料存放区外委试验室监理单位平行检测,第三方检测公司抽检待检供应商集中招标物资计划存放至已检区退场不合格2、重点原材料控制流程(使用前到货、甲控指标、投标等)3、暗挖、明挖、高架段的质量通病及解决方案工程类别质量通病名称通病现象产生原因预防措施暗挖工程超前地质预报和量测不及时、不准确,里程不连续超前地质预报和量测不及时、不准确,里程不连续,不能为施工安全提供可靠的依据
部分施工人员对超前地质预报和监控量测认识不清,重视不够;没有专人负责,相关测量仪器和设备配备不齐
⑴对超前地质预测预报和监控量测在隧道施工安全中的指导作用要有充分认识和足够重视;应严格做到先探后掘、不探不掘
必须由专人负责超前地质预测预报施工,相关仪器设备配备齐全
对操作人员进行超前地质预测预报知识培训,提高操作人员的业务水平
超前地质预测预报按设计要求施工里程要连续,并且确保足够的搭接长度
对初支变形量较大的断面应及时报告有关领导及部门,尽快采取有效的加固措施;预报应采用长短结合,多方式预报、相互验证(如采用地面垂直探孔、洞内超前探孔相结合)
隧道爆破开挖不规范爆破效果差及坍塌,爆破效果
