桥梁工程桥墩首件工程总结报告XX县区沙港公路(x572)改建工程第Ⅲ标段墩身首件工程施工总结XX市市政集团有限公司墩身首件工程施工总结一、墩身首件工程的施工目的通过对墩身首件工程的实施,熟悉设计规范及技术要求,根据桥墩墩身施工特点,确定质量验收标准,及编制的墩身施工方案是否可行,可预见施工中遇到的各种问题,对出现的问题及时处理,可以评价材料、人员、设备、工艺、环保对工程质量的影响程度;便于总结经验,加强施工管理,避免施工后期造成返工,为标准化施工创造条件
二、工程概况桥梁工程桥墩首件工程选取大丰三路互通主线桥的8X墩墩身作为桥梁墩身的首件工程,大丰三路互通主线桥桥墩均设计为顶部外扩的h型桥墩,其中8X墩墩身高5
392m,设计为c40钢筋水泥混凝土29
该墩身从10月29日开始钢筋加工及安装,于11月5日完成桥墩系梁以下部位模板安装,并检验合格后,11月6日浇筑第一次水泥混凝土(桥墩系梁底以下部分)
11月12日完成浇筑第二次水泥混凝土(桥墩系梁及墩顶部分),根据现场所做试块7天抗压强度为第一次44
9mpa,第二次39
1mpa,满足设计要求
三、劳力和机械配合1、机具设备
电焊机3台,钢筋弯曲机1台,钢筋切断机1台,钢筋剥肋直螺纹滚丝机床1台
振捣棒3根,混凝土罐车5辆,25t吊车1台,插入式振动器4台,空压机2台,托普康es-602g全站仪和苏州一光ds2水准仪各1台
2、人员配备钢筋工10人,模板工6人,混凝土工10人,小工7人

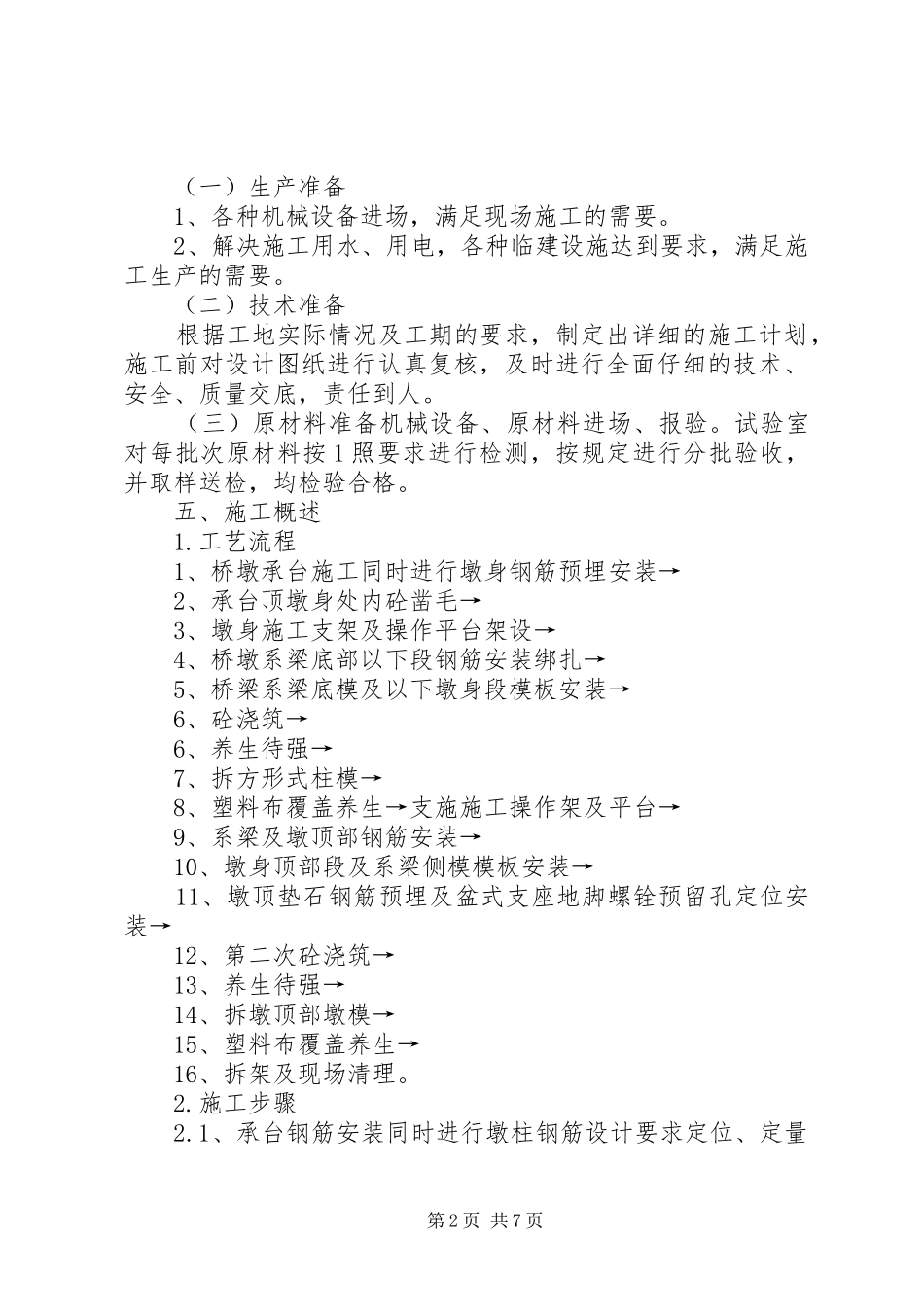

四、施工准备第1页共7页(一)生产准备1、各种机械设备进场,满足现场施工的需要
2、解决施工用水、用电,各种临建设施达到要求,满足施工生产的需要
(二)技术准备根据工地实际情况及工期的要求,制定出详细的施工计划,施工前对设计图纸进行认真复核,及时进行全面仔细的技术、安全、质量交底,责任到人
(三)原材料准备机械设备、原材料进场、报验
