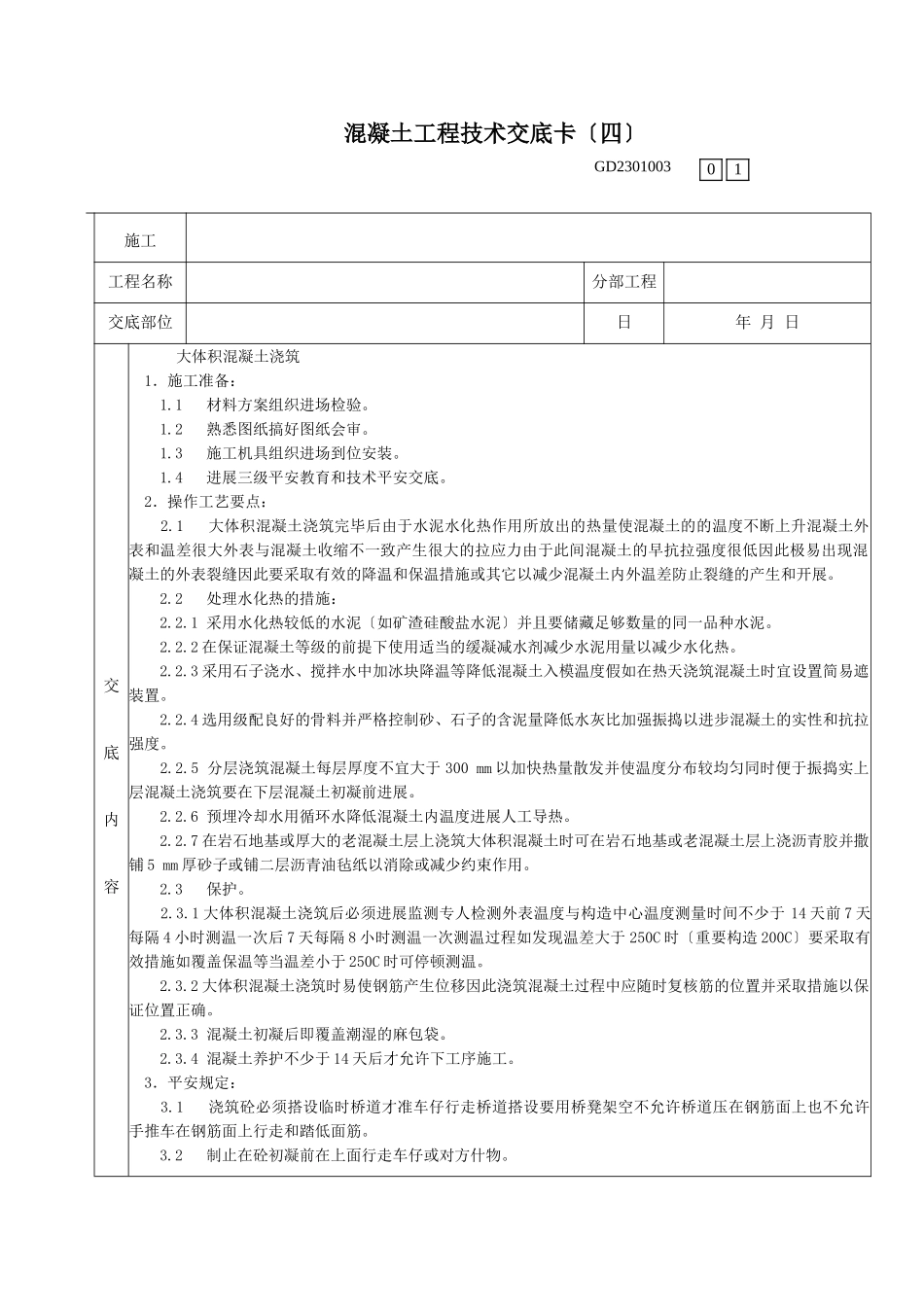

混凝土工程技术交底卡〔四〕GD2301003施工工程名称分部工程交底部位日年月日交底内容大体积混凝土浇筑1.施工准备:1
1材料方案组织进场检验
2熟悉图纸搞好图纸会审
3施工机具组织进场到位安装
4进展三级平安教育和技术平安交底
2.操作工艺要点:2
1大体积混凝土浇筑完毕后由于水泥水化热作用所放出的热量使混凝土的的温度不断上升混凝土外表和温差很大外表与混凝土收缩不一致产生很大的拉应力由于此间混凝土的早抗拉强度很低因此极易出现混凝土的外表裂缝因此要采取有效的降温和保温措施或其它以减少混凝土内外温差防止裂缝的产生和开展
2处理水化热的措施:2
1采用水化热较低的水泥〔如矿渣硅酸盐水泥〕并且要储藏足够数量的同一品种水泥
2在保证混凝土等级的前提下使用适当的缓凝减水剂减少水泥用量以减少水化热
3采用石子浇水、搅拌水中加冰块降温等降低混凝土入模温度假如在热天浇筑混凝土时宜设置简易遮装置
4选用级配良好的骨料并严格控制砂、石子的含泥量降低水灰比加强振捣以进步混凝土的实性和抗拉强度
5分层浇筑混凝土每层厚度不宜大于300mm以加快热量散发并使温度分布较均匀同时便于振捣实上层混凝土浇筑要在下层混凝土初凝前进展
6预埋冷却水用循环水降低混凝土内温度进展人工导热
7在岩石地基或厚大的老混凝土层上浇筑大体积混凝土时可在岩石地基或老混凝土层上浇沥青胶并撒铺5mm厚砂子或铺二层沥青油毡纸以消除或减少约束作用
1大体积混凝土浇筑后必须进展监测专人检测外表温度与构造中心温度测量时间不少于14天前7天每隔4小时测温一次后7天每隔8小时测温一次测温过程如发现温差大于250C时〔重要构造200C〕要采取有效措施如覆盖保温等当温差小于250C时可停顿测温
2大体积混凝土浇筑时易使钢筋产生位移因此浇筑混凝土过程中应
