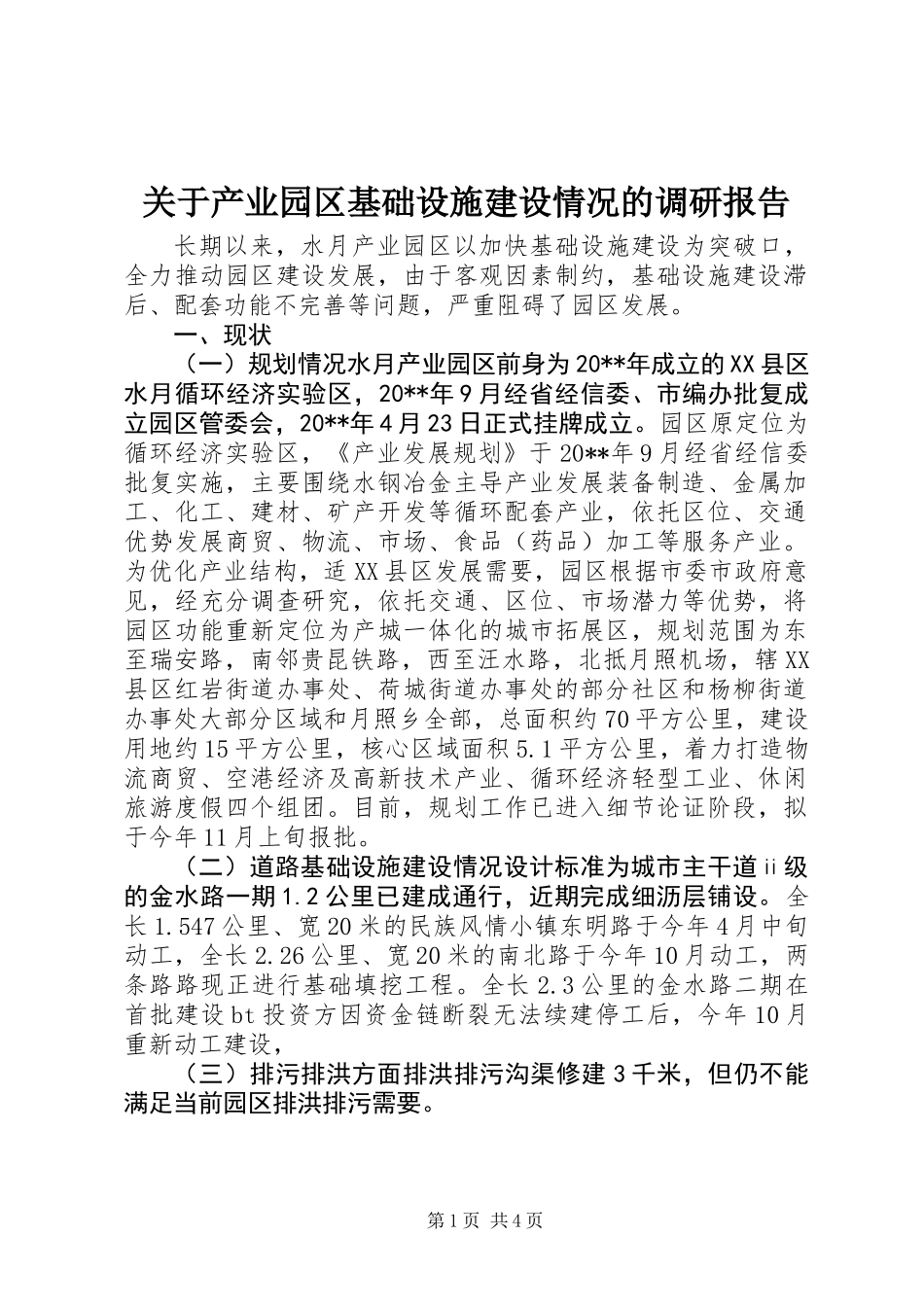

关于产业园区基础设施建设情况的调研报告长期以来,水月产业园区以加快基础设施建设为突破口,全力推动园区建设发展,由于客观因素制约,基础设施建设滞后、配套功能不完善等问题,严重阻碍了园区发展
一、现状(一)规划情况水月产业园区前身为20**年成立的XX县区水月循环经济实验区,20**年9月经省经信委、市编办批复成立园区管委会,20**年4月23日正式挂牌成立
园区原定位为循环经济实验区,《产业发展规划》于20**年9月经省经信委批复实施,主要围绕水钢冶金主导产业发展装备制造、金属加工、化工、建材、矿产开发等循环配套产业,依托区位、交通优势发展商贸、物流、市场、食品(药品)加工等服务产业
为优化产业结构,适XX县区发展需要,园区根据市委市政府意见,经充分调查研究,依托交通、区位、市场潜力等优势,将园区功能重新定位为产城一体化的城市拓展区,规划范围为东至瑞安路,南邻贵昆铁路,西至汪水路,北抵月照机场,辖XX县区红岩街道办事处、荷城街道办事处的部分社区和杨柳街道办事处大部分区域和月照乡全部,总面积约70平方公里,建设用地约15平方公里,核心区域面积5
1平方公里,着力打造物流商贸、空港经济及高新技术产业、循环经济轻型工业、休闲旅游度假四个组团
目前,规划工作已进入细节论证阶段,拟于今年11月上旬报批
(二)道路基础设施建设情况设计标准为城市主干道ⅱ级的金水路一期1
2公里已建成通行,近期完成细沥层铺设
547公里、宽20米的民族风情小镇东明路于今年4月中旬动工,全长2
26公里、宽20米的南北路于今年10月动工,两条路路现正进行基础填挖工程
3公里的金水路二期在首批建设bt投资方因资金链断裂无法续建停工后,今年10月重新动工建设,(三)排污排洪方面排洪排污沟渠修建3千米,但仍不能满足当前园区排洪排污需要
第1页共4页(四)水电气配套方面共完成供水管道安装13千米,铺设
