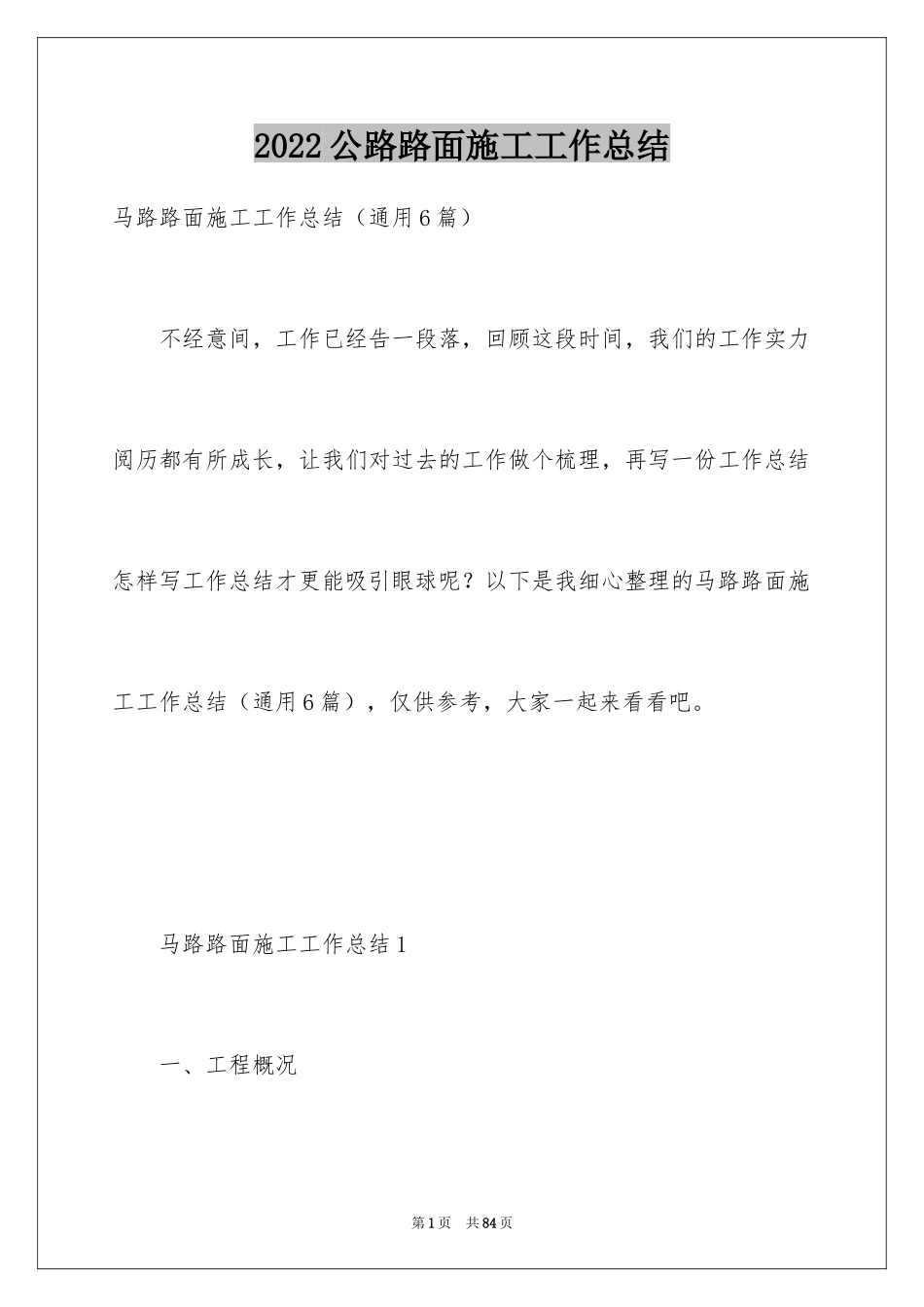

2022公路路面施工工作总结马路路面施工工作总结(通用6篇)不经意间,工作已经告一段落,回顾这段时间,我们的工作实力阅历都有所成长,让我们对过去的工作做个梳理,再写一份工作总结怎样写工作总结才更能吸引眼球呢
以下是我细心整理的马路路面施工工作总结(通用6篇),仅供参考,大家一起来看看吧
马路路面施工工作总结1一、工程概况第1页共84页本合同段位于山西省东南部的长治市、高平市市境内

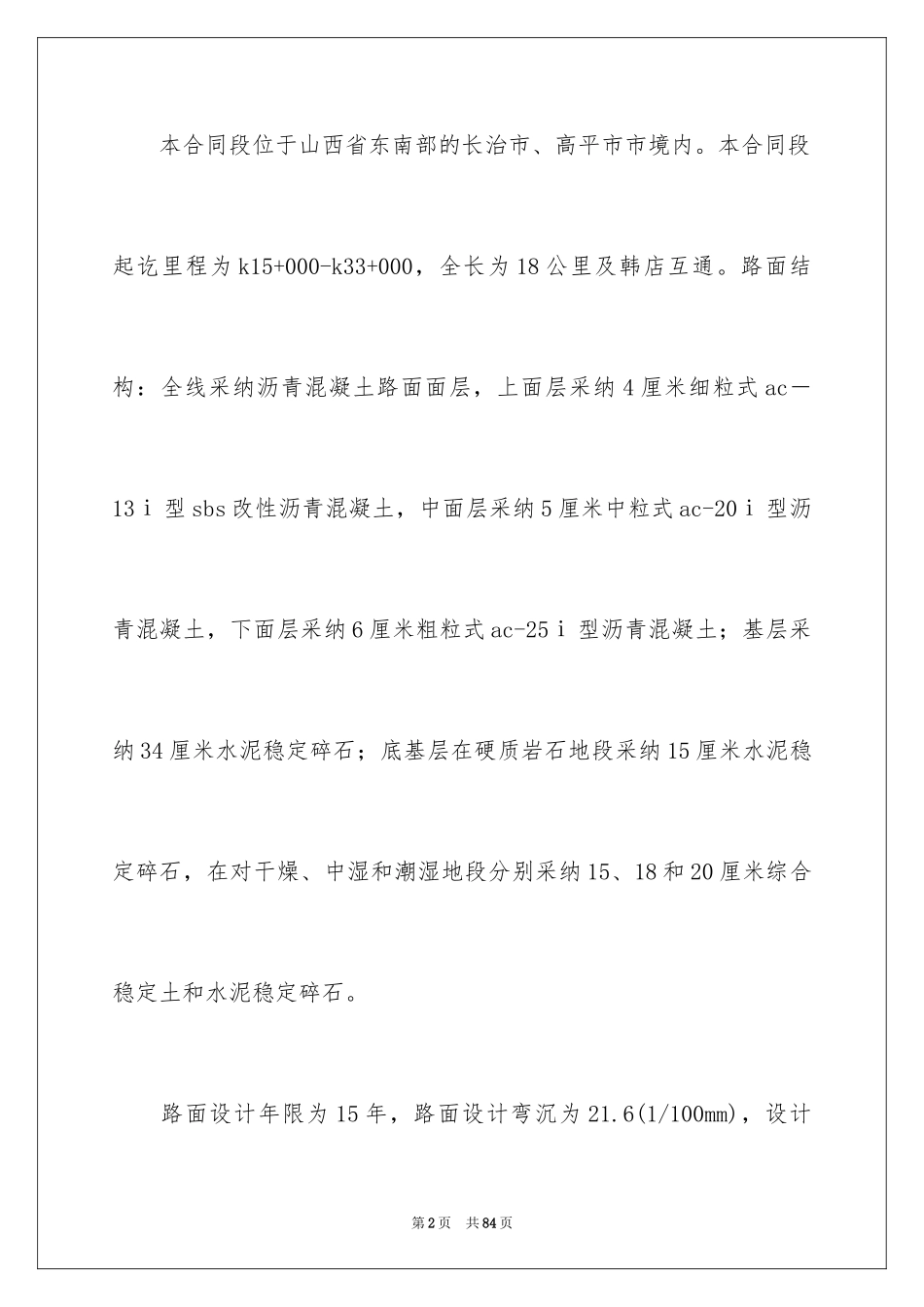

本合同段起讫里程为k15+000-k33+000,全长为18公里及韩店互通
路面结构:全线采纳沥青混凝土路面面层,上面层采纳4厘米细粒式ac-13ⅰ型sbs改性沥青混凝土,中面层采纳5厘米中粒式ac-20ⅰ型沥青混凝土,下面层采纳6厘米粗粒式ac-25ⅰ型沥青混凝土;基层采纳34厘米水泥稳定碎石;底基层在硬质岩石地段采纳15厘米水泥稳定碎石,在对干燥、中湿和潮湿地段分别采纳15、18和20厘米综合稳定土和水泥稳定碎石
路面设计年限为15年,路面设计弯沉为21

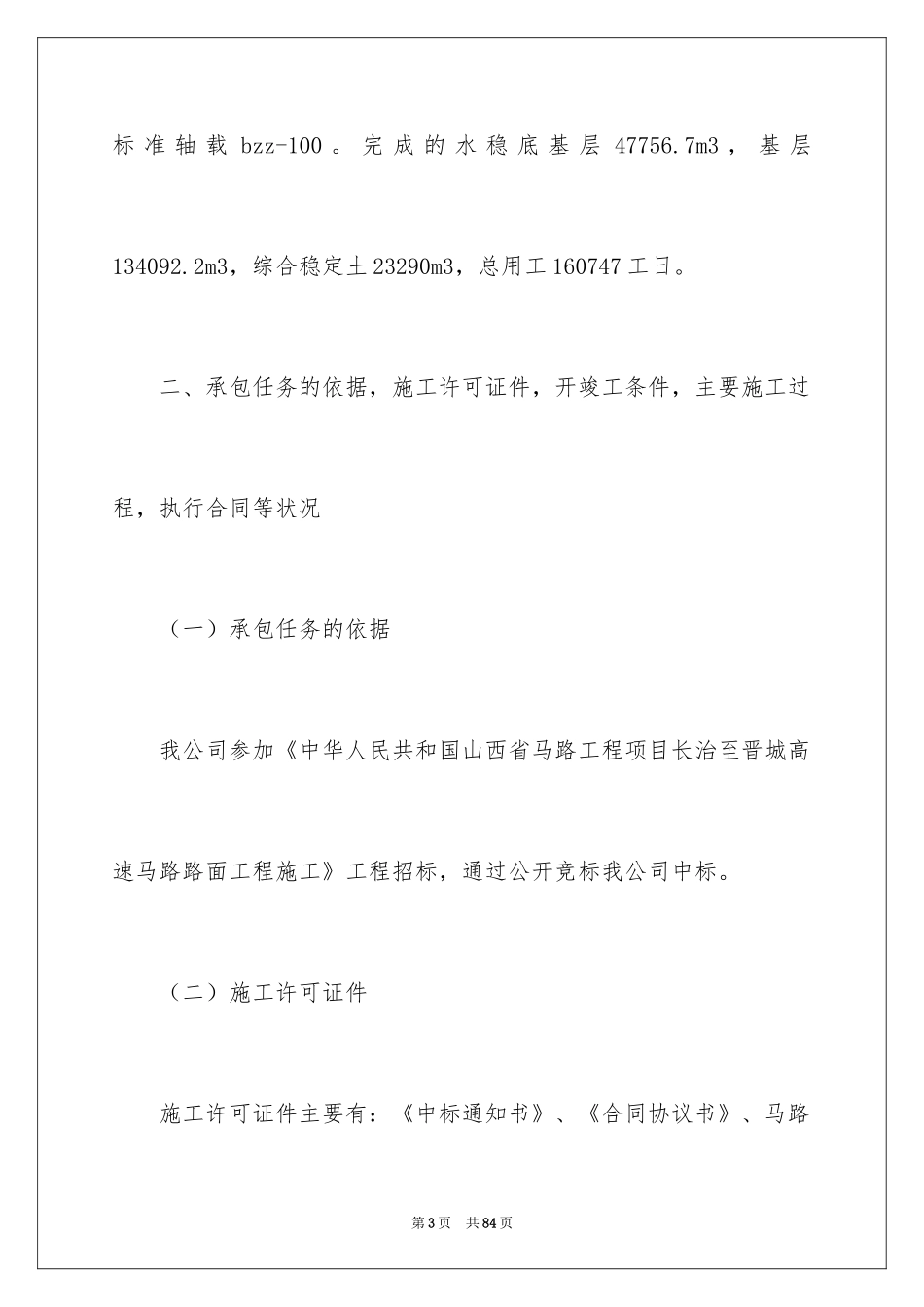

6(1/100mm),设计第2页共84页标准轴载bzz-100
完成的水稳底基层47756
7m3,基层134092
2m3,综合稳定土23290m3,总用工160747工日
二、承包任务的依据,施工许可证件,开竣工条件,主要施工过程,执行合同等状况(一)承包任务的依据我公司参加《中华人民共和国山西省马路工程项目长治至晋城高速马路路面工程施工》工程招标,通过公开竞标我公司中标
(二)施工许可证件施工许可证件主要有:《中标通知书》、《合同协议书》、马路第3页共84页工程总承包一级资质、路基工程专业承包一级、《平安施工许可证》等
(三)开、竣工条件1、开工条件路基已完成并验收合格,机械设备已到位并调试完毕,料已备齐总体开工报告已审批,打算工作已完成
2、竣工条件合同约定的各项内容已完成,工程质量自检合格,监理工程师对工程质量的评定合格,竣工文件已
