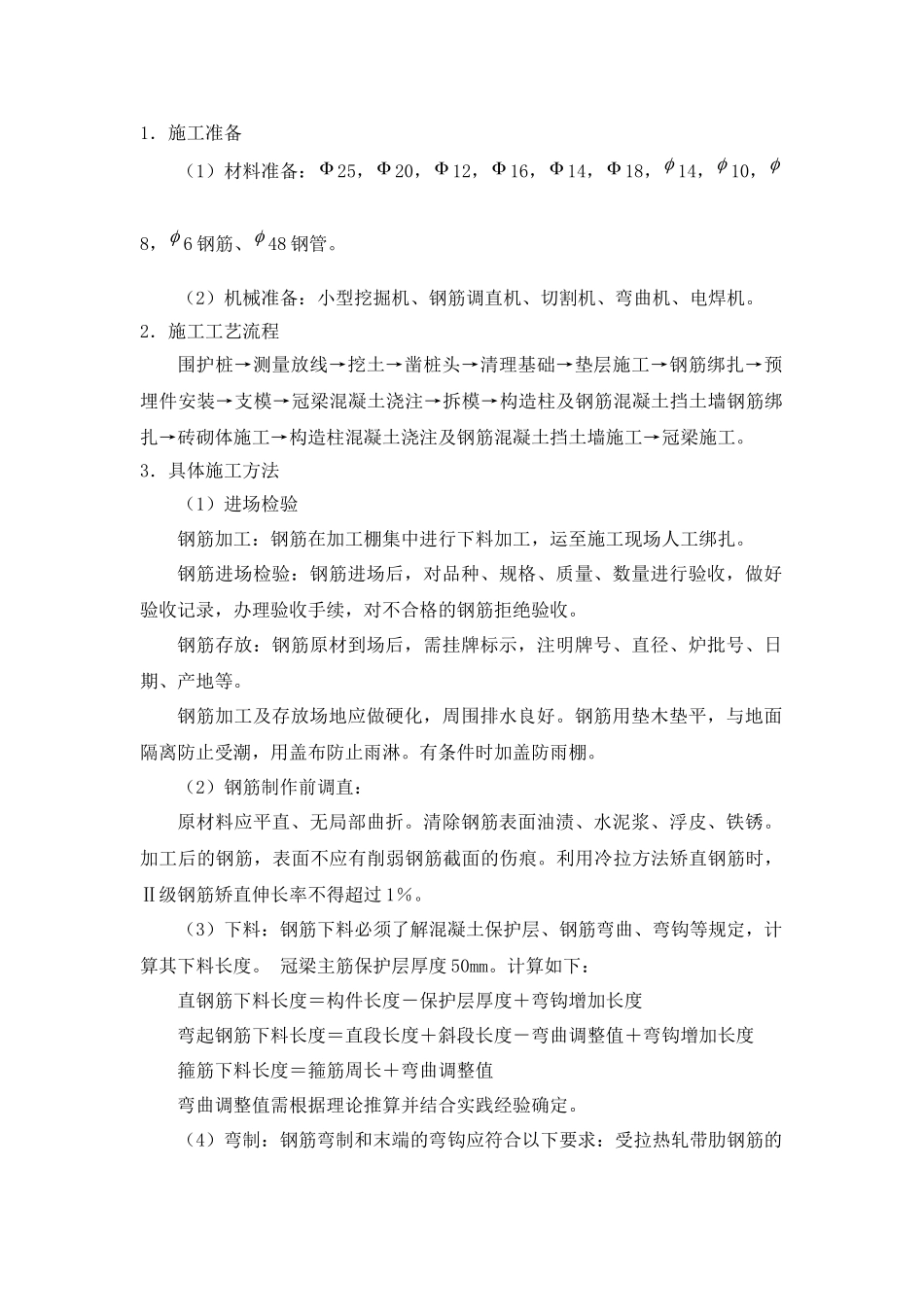

1.施工准备(1)材料准备:25,20,12,16,14,18,14,10,8,6钢筋、48钢管
(2)机械准备:小型挖掘机、钢筋调直机、切割机、弯曲机、电焊机
2.施工工艺流程围护桩→测量放线→挖土→凿桩头→清理基础→垫层施工→钢筋绑扎→预埋件安装→支模→冠梁混凝土浇注→拆模→构造柱及钢筋混凝土挡土墙钢筋绑扎→砖砌体施工→构造柱混凝土浇注及钢筋混凝土挡土墙施工→冠梁施工
3.具体施工方法(1)进场检验钢筋加工:钢筋在加工棚集中进行下料加工,运至施工现场人工绑扎
钢筋进场检验:钢筋进场后,对品种、规格、质量、数量进行验收,做好验收记录,办理验收手续,对不合格的钢筋拒绝验收
钢筋存放:钢筋原材到场后,需挂牌标示,注明牌号、直径、炉批号、日期、产地等
钢筋加工及存放场地应做硬化,周围排水良好
钢筋用垫木垫平,与地面隔离防止受潮,用盖布防止雨淋
有条件时加盖防雨棚
(2)钢筋制作前调直:原材料应平直、无局部曲折
清除钢筋表面油渍、水泥浆、浮皮、铁锈
加工后的钢筋,表面不应有削弱钢筋截面的伤痕
利用冷拉方法矫直钢筋时,Ⅱ级钢筋矫直伸长率不得超过1%
(3)下料:钢筋下料必须了解混凝土保护层、钢筋弯曲、弯钩等规定,计算其下料长度
冠梁主筋保护层厚度50mm
计算如下:直钢筋下料长度=构件长度-保护层厚度+弯钩增加长度弯起钢筋下料长度=直段长度+斜段长度-弯曲调整值+弯钩增加长度箍筋下料长度=箍筋周长+弯曲调整值弯曲调整值需根据理论推算并结合实践经验确定

(4)弯制:钢筋弯制和末端的弯钩应符合以下要求:受拉热轧带肋钢筋的末端,应采用直角形弯钩,弯钩的直线段长度不应小于3d,直勾的弯曲直径不得小于5d,且符合图纸要求
钢筋宜在常温下加工
弯制钢筋宜从中部开始,逐步弯向两端,弯钩应一次弯成
(5)钢筋连接主筋钢筋采用搭接焊,搭接长度单面焊不小于10d,双面焊不小于5d
