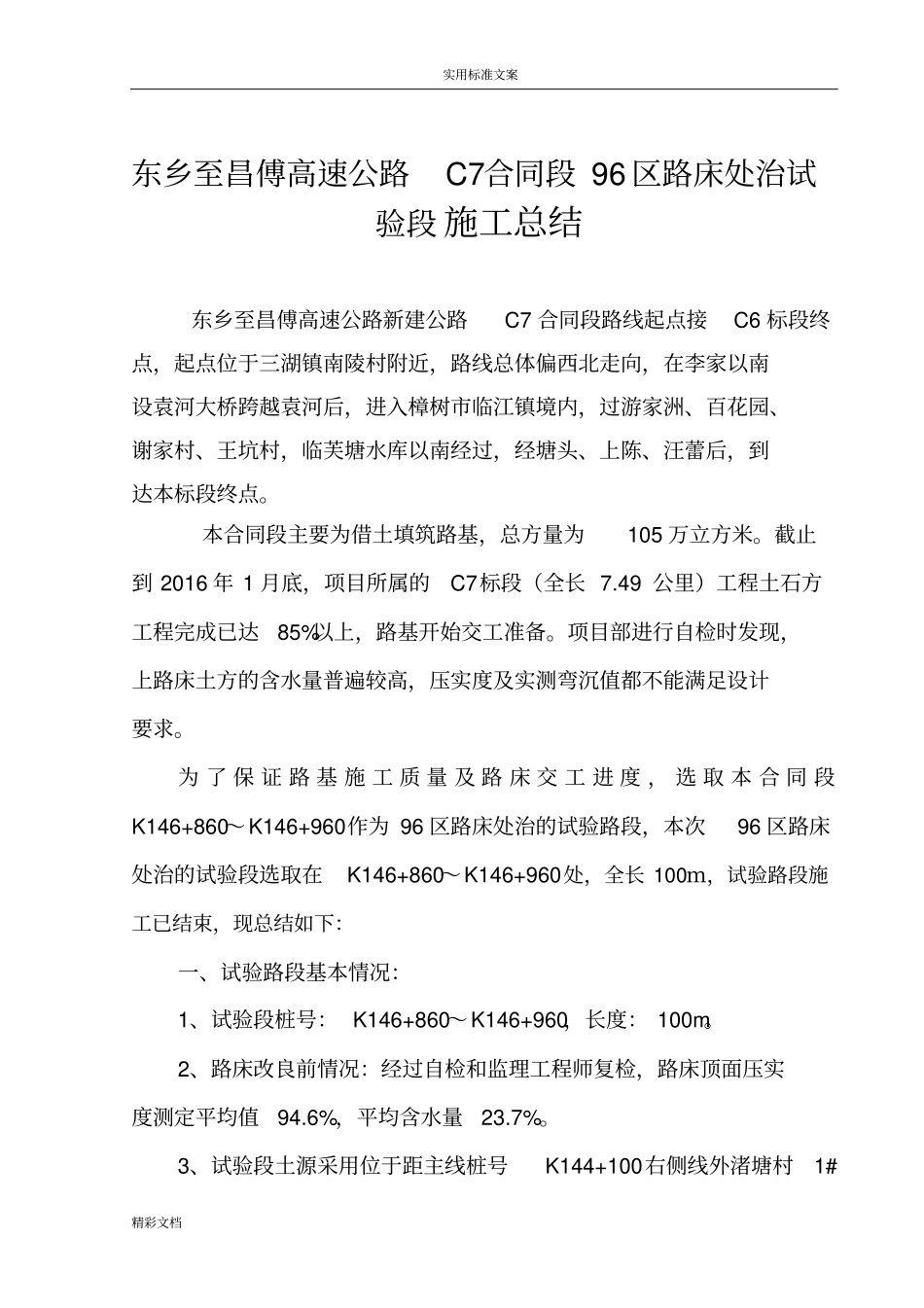

实用标准文案精彩文档江西省东乡至昌傅高速公路C7合同段(K139+590—K147+080)96区路床处治试验段施工总结鹰潭公路工程公司东昌高速公路C7标项目经理部实用标准文案精彩文档东乡至昌傅高速公路C7合同段96区路床处治试验段施工总结东乡至昌傅高速公路新建公路C7合同段路线起点接C6标段终点,起点位于三湖镇南陵村附近,路线总体偏西北走向,在李家以南设袁河大桥跨越袁河后,进入樟树市临江镇境内,过游家洲、百花园、谢家村、王坑村,临芙塘水库以南经过,经塘头、上陈、汪蕾后,到达本标段终点
本合同段主要为借土填筑路基,总方量为105万立方米
截止到2016年1月底,项目所属的C7标段(全长7
49公里)工程土石方工程完成已达85%以上,路基开始交工准备
项目部进行自检时发现,上路床土方的含水量普遍较高,压实度及实测弯沉值都不能满足设计要求
为了保证路基施工质量及路床交工进度,选取本合同段K146+860~K146+960作为96区路床处治的试验路段,本次96区路床处治的试验段选取在K146+860~K146+960处,全长100m,试验路段施工已结束,现总结如下:一、试验路段基本情况:1、试验段桩号:K146+860~K146+960,长度:100m
2、路床改良前情况:经过自检和监理工程师复检,路床顶面压实度测定平均值94
6%,平均含水量23

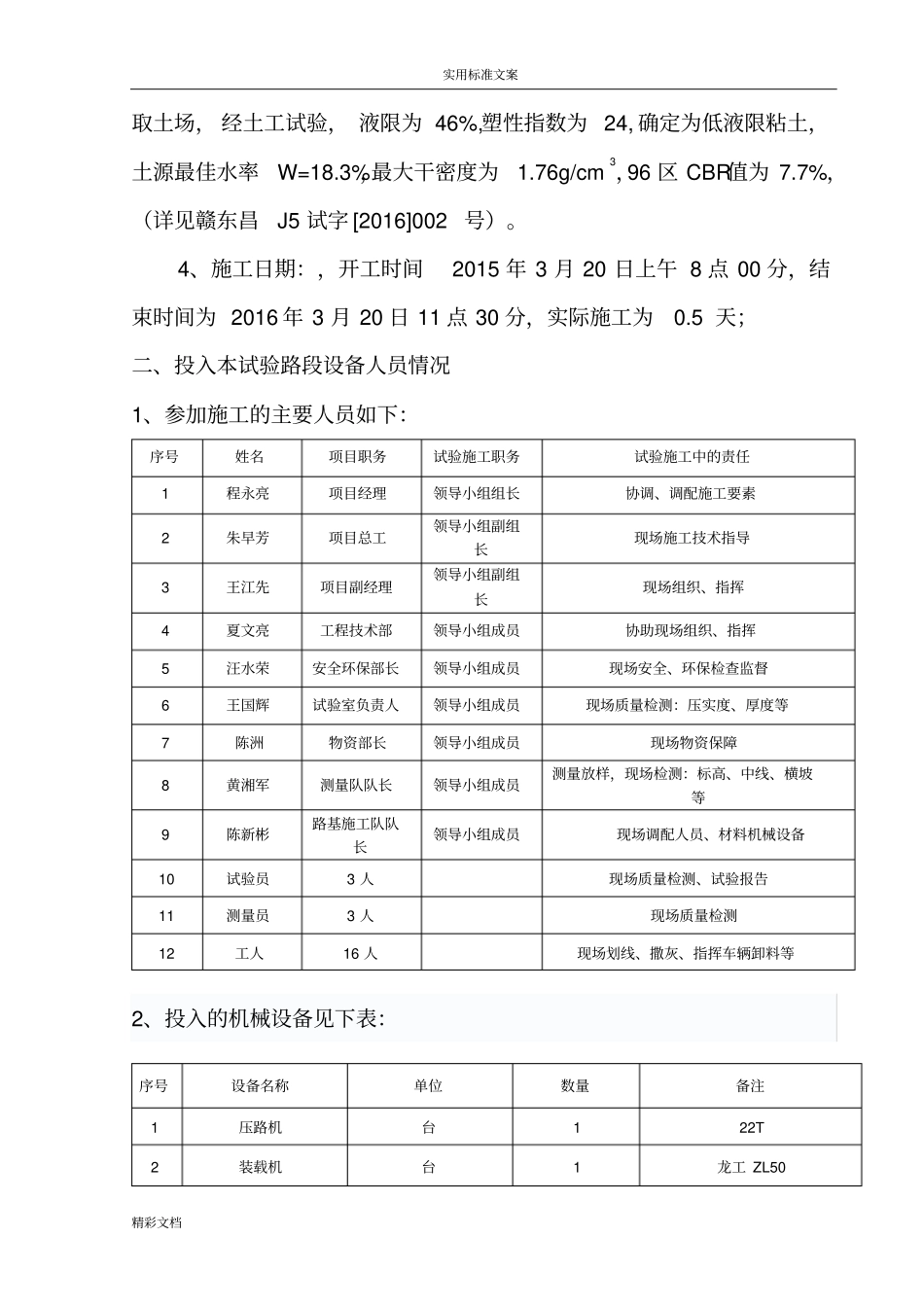

3、试验段土源采用位于距主线桩号K144+100右侧线外渚塘村1#实用标准文案精彩文档取土场,经土工试验,液限为46%,塑性指数为24,确定为低液限粘土,土源最佳水率W=18
3%,最大干密度为1
76g/cm3,96区CBR值为7
7%,(详见赣东昌J5试字[2016]002号)
4、施工日期:,开工时间2015年3月20日上午8点00分,结束时间为2016年3月20日11点30分,实际施工为0
5天;二、投入本试验路段设备人
