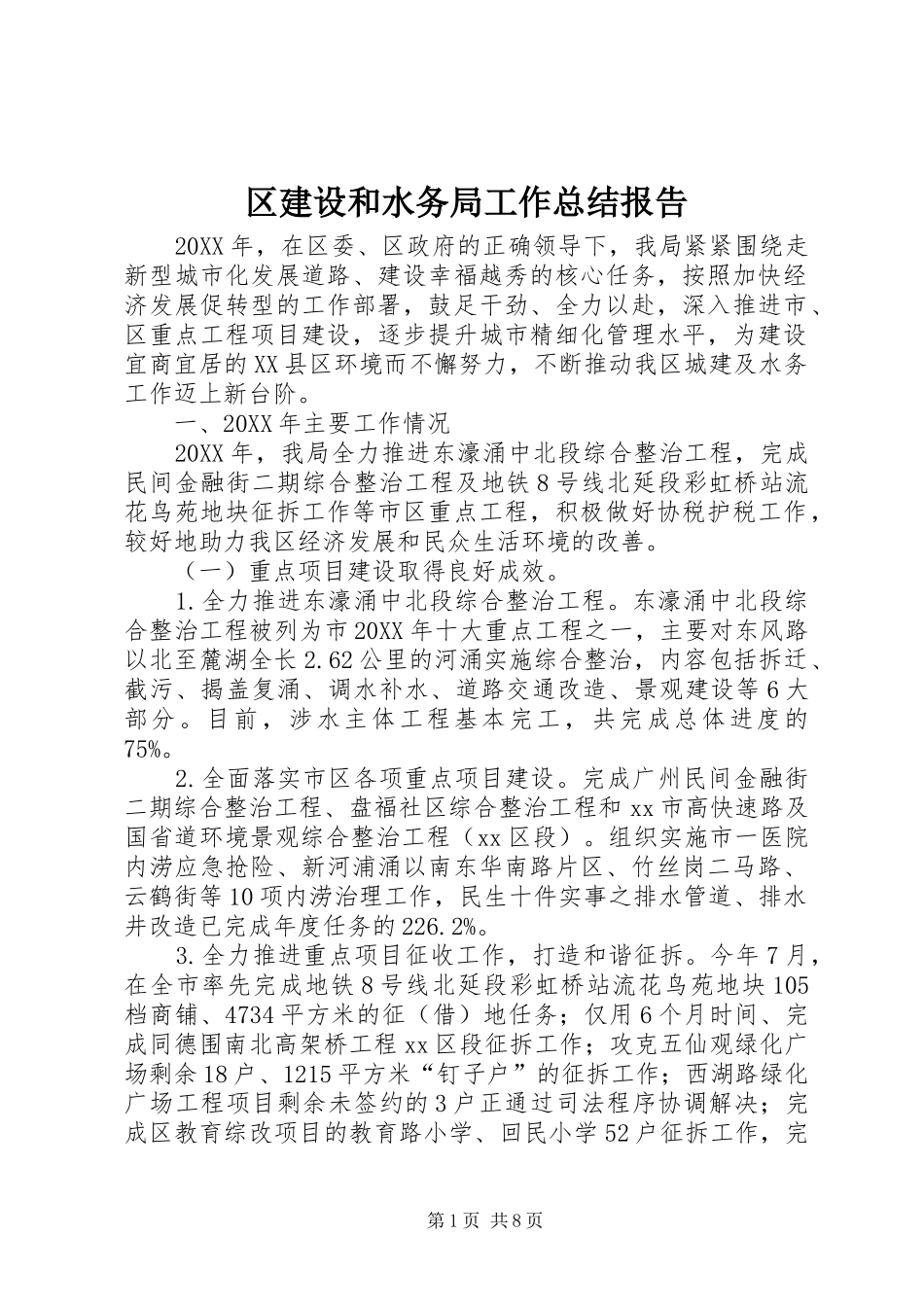

区建设和水务局工作总结报告20XX年,在区委、区政府的正确领导下,我局紧紧围绕走新型城市化发展道路、建设幸福越秀的核心任务,按照加快经济发展促转型的工作部署,鼓足干劲、全力以赴,深入推进市、区重点工程项目建设,逐步提升城市精细化管理水平,为建设宜商宜居的XX县区环境而不懈努力,不断推动我区城建及水务工作迈上新台阶
一、20XX年主要工作情况20XX年,我局全力推进东濠涌中北段综合整治工程,完成民间金融街二期综合整治工程及地铁8号线北延段彩虹桥站流花鸟苑地块征拆工作等市区重点工程,积极做好协税护税工作,较好地助力我区经济发展和民众生活环境的改善
(一)重点项目建设取得良好成效
全力推进东濠涌中北段综合整治工程
东濠涌中北段综合整治工程被列为市20XX年十大重点工程之一,主要对东风路以北至麓湖全长2
62公里的河涌实施综合整治,内容包括拆迁、截污、揭盖复涌、调水补水、道路交通改造、景观建设等6大部分
目前,涉水主体工程基本完工,共完成总体进度的75%
全面落实市区各项重点项目建设
完成广州民间金融街二期综合整治工程、盘福社区综合整治工程和xx市高快速路及国省道环境景观综合整治工程(xx区段)
组织实施市一医院内涝应急抢险、新河浦涌以南东华南路片区、竹丝岗二马路、云鹤街等10项内涝治理工作,民生十件实事之排水管道、排水井改造已完成年度任务的226
全力推进重点项目征收工作,打造和谐征拆
今年7月,在全市率先完成地铁8号线北延段彩虹桥站流花鸟苑地块105档商铺、4734平方米的征(借)地任务;仅用6个月时间、完成同德围南北高架桥工程xx区段征拆工作;攻克五仙观绿化广场剩余18户、1215平方米“钉子户”的征拆工作;西湖路绿化广场工程项目剩余未签约的3户正通过司法程序协调解决;完成区教育综改项目的教育路小学、回民小学52户征拆工作,完第1页共8页成率为29
