FIDIC(红皮书)项目实施过程中关键时间节点2————————————————————————————————作者:————————————————————————————————日期:3FIDIC(红皮书)中关键时间节点及对承包商的重要程度条款描述时间点重要程度3

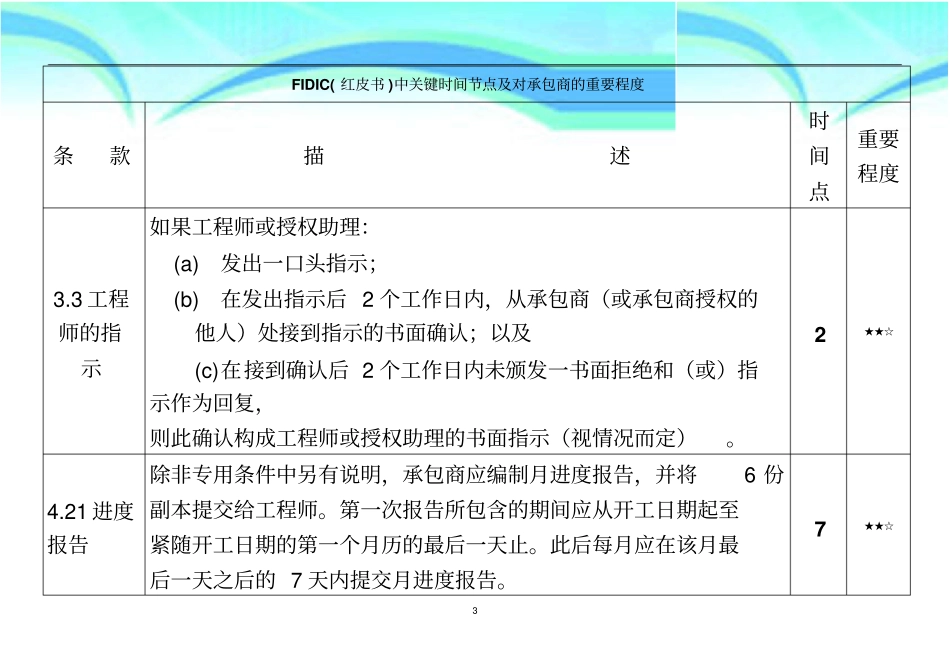

3工程师的指示如果工程师或授权助理:(a)发出一口头指示;(b)在发出指示后2个工作日内,从承包商(或承包商授权的他人)处接到指示的书面确认;以及(c)在接到确认后2个工作日内未颁发一书面拒绝和(或)指示作为回复,则此确认构成工程师或授权助理的书面指示(视情况而定)
21进度报告除非专用条件中另有说明,承包商应编制月进度报告,并将6份副本提交给工程师
第一次报告所包含的期间应从开工日期起至紧随开工日期的第一个月历的最后一天止
此后每月应在该月最后一天之后的7天内提交月进度报告
7★★☆48
1工程的开工工程师应至少提前7天通知承包商开工日期
除非专用条件中另有说明,开工日期应在承包商接到中标函后的42天内
7★★☆19
6可选择的终止、支付和返回如果由于不可抗力,导致整个工程的施工无法进行已经持续了84天,且已根据第19
2款【不可抗力的通知】发出了相应的通知,或如果由于同样原因停工时间的总和已经超过了140天,则任一方可向另一方发出终止合同的通知
在这种情况下,合同将在通知发出后7天终止,同时承包商应按照第16
3款【停止工作及承包商的设备的撤离】的规定执行
1承包商的义务承包商应提前21天将某一确定日期通知工程师,说明在该日期后他将准备好进行竣工检验
除非另有商定,此类检验应在该日期后14天内于工程师指示的某日或数日内进行
14★☆☆9
1承包商的义务承包商应提前21天将某一确定日期通知工程师,说明在该日期后他将准备好进行竣工检验
除非另有商定,此类检验应在该日期后14天内于工程师
