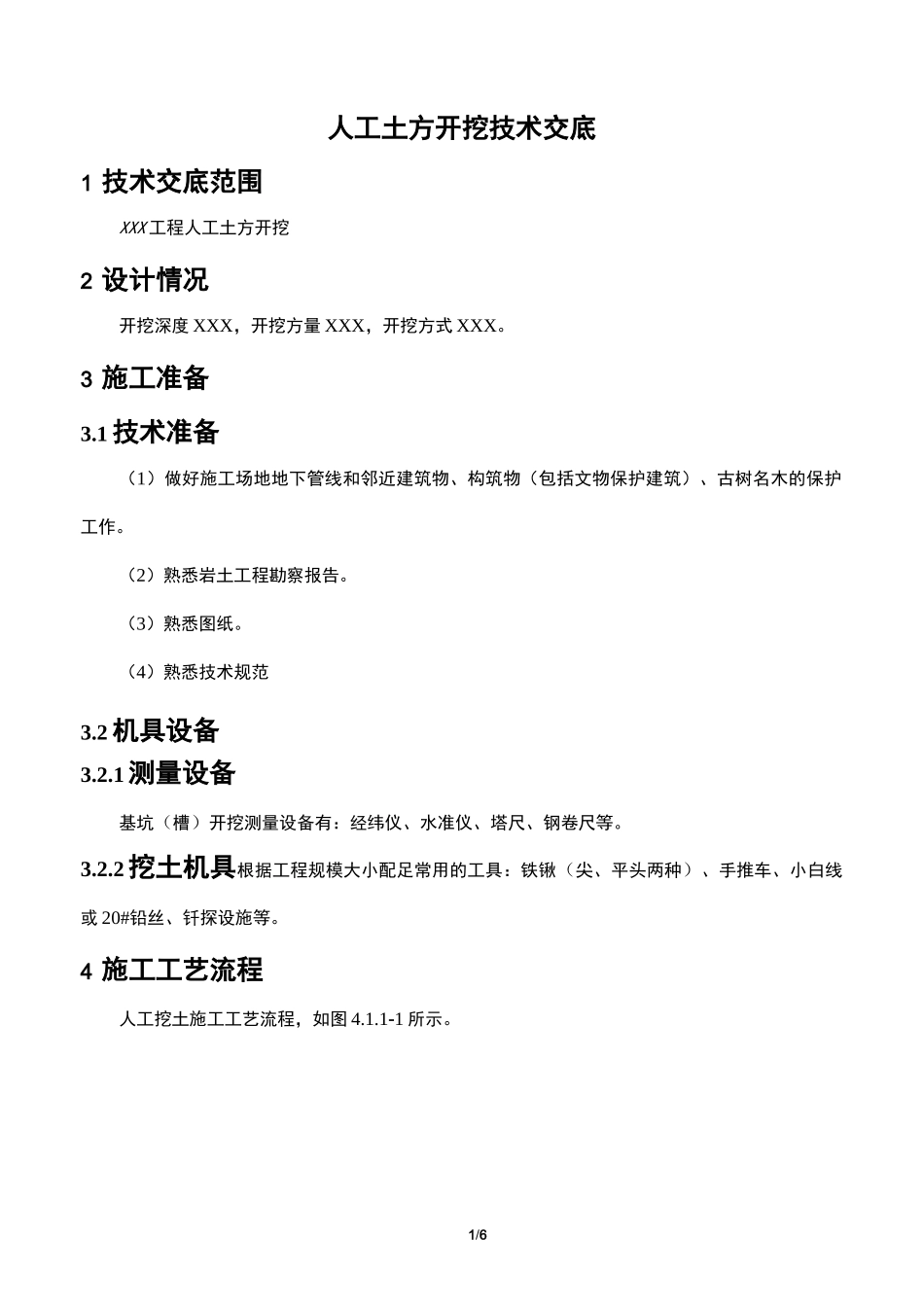

1/6人工土方开挖技术交底1技术交底范围XXX工程人工土方开挖2设计情况开挖深度XXX,开挖方量XXX,开挖方式XXX
3施工准备3
1技术准备(1)做好施工场地地下管线和邻近建筑物、构筑物(包括文物保护建筑)、古树名木的保护工作
(2)熟悉岩土工程勘察报告
(3)熟悉图纸
(4)熟悉技术规范3
2机具设备3
1测量设备基坑(槽)开挖测量设备有:经纬仪、水准仪、塔尺、钢卷尺等
2挖土机具根据工程规模大小配足常用的工具:铁锹(尖、平头两种)、手推车、小白线或20#铅丝、钎探设施等
4施工工艺流程人工挖土施工工艺流程,如图4
2/6人工挖土施工工艺流程图4
-1施工流程5工艺操作要点和质量要求根据挖方深度、土质为天然湿度、构造均匀、水文地质条件良好,且无地下水时,开挖基坑亦可不必放坡,采取直立开挖不加支护
1工艺操作要点5
1土方开挖(1)根据土质情况和现场存土、运土条件,合理确定开挖顺序,然后再分段分层开挖
土方开挖顺序应遵循“开槽支撑,先撑后挖,分层开挖,不得超挖”的原则
(2)开挖时应沿灰线切出基槽轮廓线,每层深度以600mm为宜,每层应清底,然后逐步挖掘
(3)开挖大面积浅基坑,可沿坑三面同时开挖,挖出的土方装入手推车或翻斗车,由未开挖的一面运至弃土地点
(4)在有存土条件的场地,一定留足需要的回填土,多余土方运至弃土地点,避免二次搬运
(5)在槽边堆放土时,应保证边坡稳定
一般地,土方距槽边缘不小于1
0m以外,高度不3/6宜超过L5m

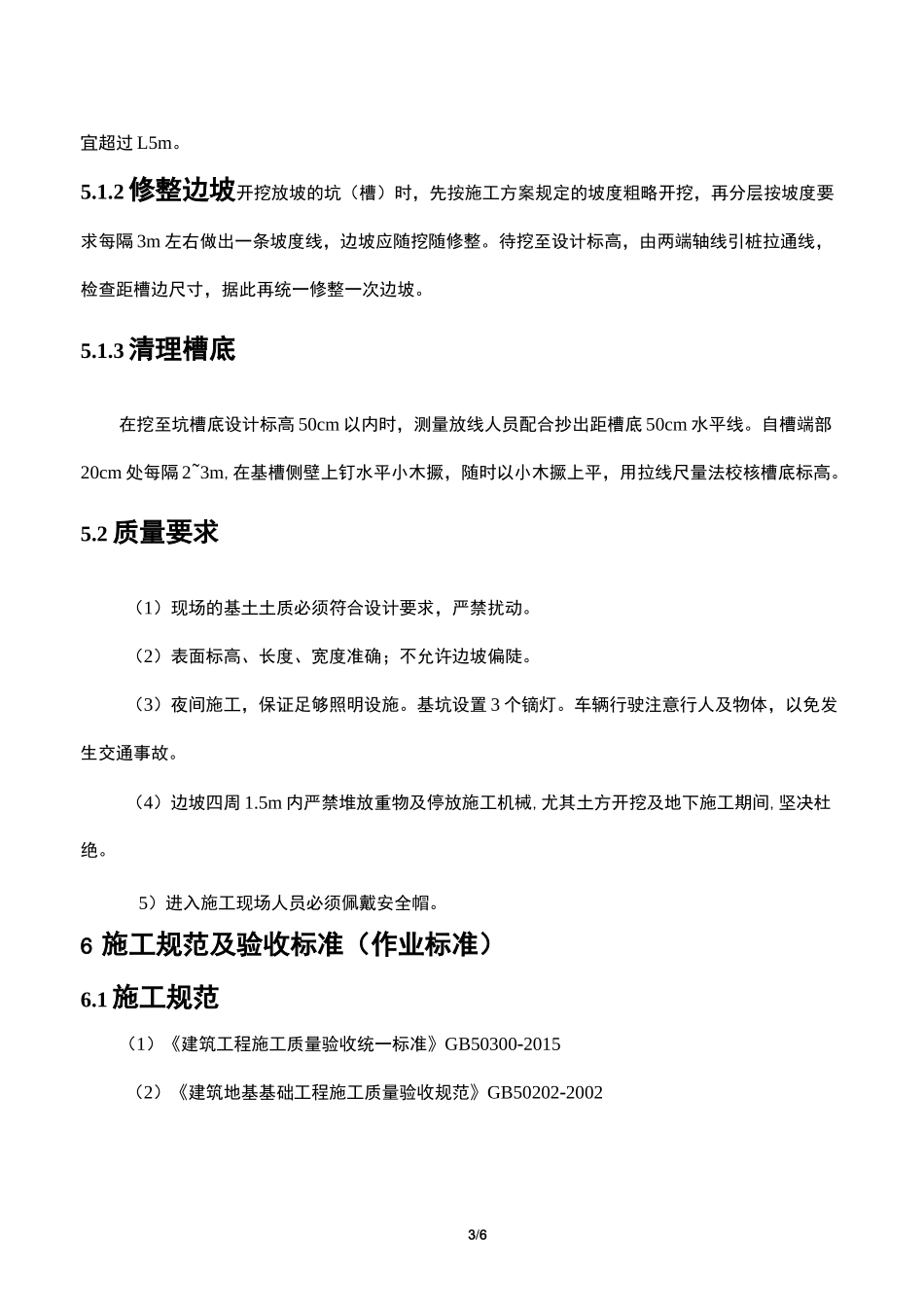

2修整边坡开挖放坡的坑(槽)时,先按施工方案规定的坡度粗略开挖,再分层按坡度要求每隔3m左右做出一条坡度线,边坡应随挖随修整
待挖至设计标高,由两端轴线引桩拉通线,检查距槽边尺寸,据此再统一修整一次边坡
3清理槽底在挖至坑槽底设计标高50cm以内时,测量放线人员配合抄出距槽底
