海德北岸二、三、四期总排水管道工程施工组织设计编制:(职务:职称:)审核:(职务:职称:)批准:(职务:职称:)南京市漆桥建筑安装工程有限公司二0—二年六月二十二日、工程概^况OOOOOOOOOOOOOOOOOOOOOO、准备工彳乍OOOOOOOOOOOOOOOOOOOOOO三、HDPE管主要施工工艺及流程四、HDPE管施工注意事项

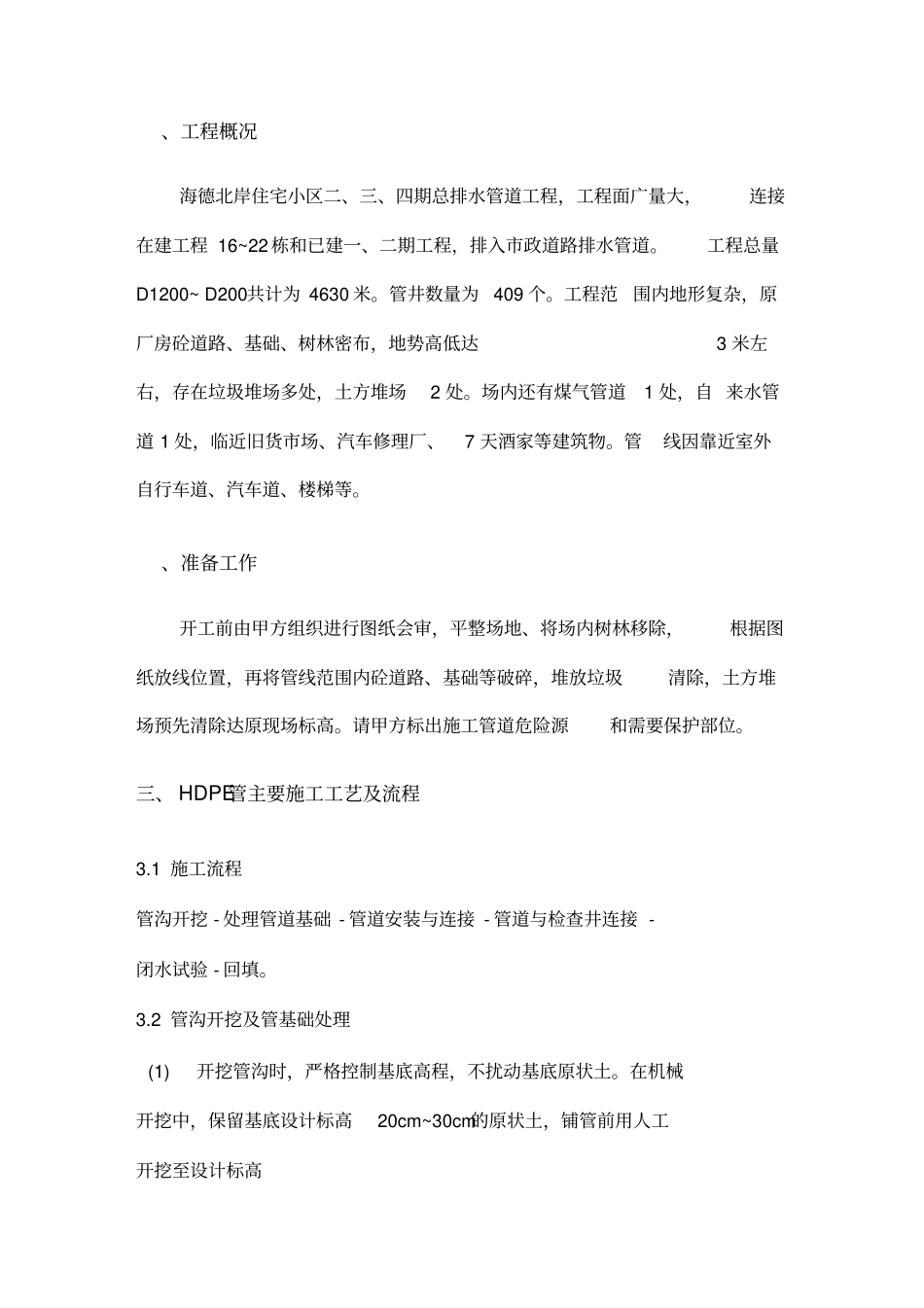

五、HDPE管道在应用中存在的问题六、重点地段重点处理七、安全技术措施八、质量技术措施10、工程概况海德北岸住宅小区二、三、四期总排水管道工程,工程面广量大,连接在建工程16~22栋和已建一、二期工程,排入市政道路排水管道
工程总量D1200~D200共计为4630米
管井数量为409个
工程范围内地形复杂,原厂房砼道路、基础、树林密布,地势高低达3米左右,存在垃圾堆场多处,土方堆场2处
场内还有煤气管道1处,自来水管道1处,临近旧货市场、汽车修理厂、7天酒家等建筑物
管线因靠近室外自行车道、汽车道、楼梯等
、准备工作开工前由甲方组织进行图纸会审,平整场地、将场内树林移除,根据图纸放线位置,再将管线范围内砼道路、基础等破碎,堆放垃圾清除,土方堆场预先清除达原现场标高
请甲方标出施工管道危险源和需要保护部位
三、HDPE管主要施工工艺及流程3
1施工流程管沟开挖-处理管道基础-管道安装与连接-管道与检查井连接-闭水试验-回填
2管沟开挖及管基础处理(1)开挖管沟时,严格控制基底高程,不扰动基底原状土
在机械开挖中,保留基底设计标高20cm~30cm的原状土,铺管前用人工开挖至设计标高(2)如果出现局部超挖或发生扰动情况时,用10mm~15mm天然级配石料或5mm~40mm碎石将超挖(或扰动)部分进行换填,整平夯实
(3)沟槽开挖宽度应根据管径大小和开挖深度确定,槽底最小宽度为DN(管径大小)+600mm且便于管道敷设和安装,
