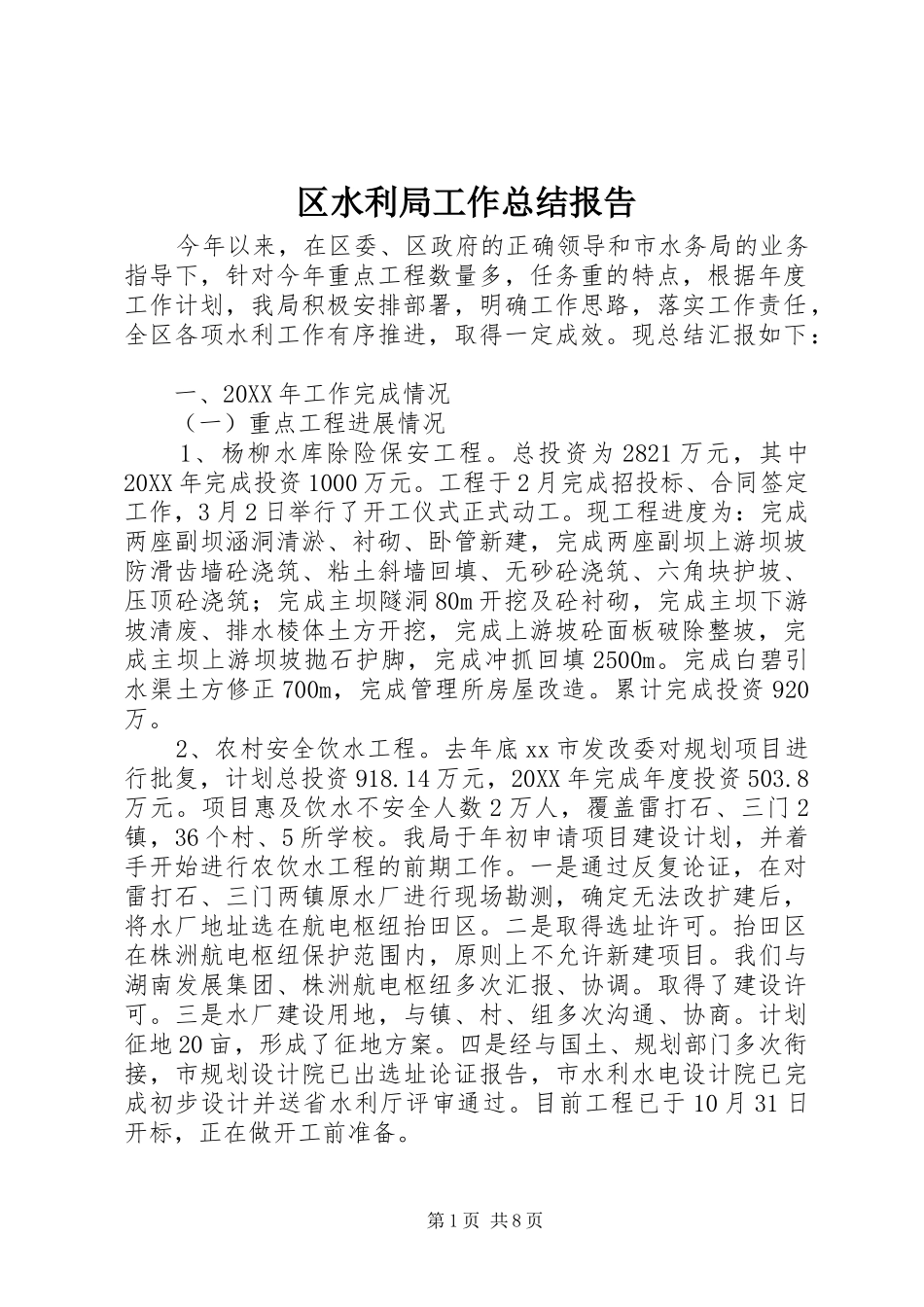

区水利局工作总结报告今年以来,在区委、区政府的正确领导和市水务局的业务指导下,针对今年重点工程数量多,任务重的特点,根据年度工作计划,我局积极安排部署,明确工作思路,落实工作责任,全区各项水利工作有序推进,取得一定成效
现总结汇报如下:一、20XX年工作完成情况(一)重点工程进展情况1、杨柳水库除险保安工程
总投资为2821万元,其中20XX年完成投资1000万元
工程于2月完成招投标、合同签定工作,3月2日举行了开工仪式正式动工
现工程进度为:完成两座副坝涵洞清淤、衬砌、卧管新建,完成两座副坝上游坝坡防滑齿墙砼浇筑、粘土斜墙回填、无砂砼浇筑、六角块护坡、压顶砼浇筑;完成主坝隧洞80m开挖及砼衬砌,完成主坝下游坡清废、排水棱体土方开挖,完成上游坡砼面板破除整坡,完成主坝上游坝坡抛石护脚,完成冲抓回填2500m
完成白碧引水渠土方修正700m,完成管理所房屋改造
累计完成投资920万
2、农村安全饮水工程
去年底xx市发改委对规划项目进行批复,计划总投资918
14万元,20XX年完成年度投资503
项目惠及饮水不安全人数2万人,覆盖雷打石、三门2镇,36个村、5所学校
我局于年初申请项目建设计划,并着手开始进行农饮水工程的前期工作
一是通过反复论证,在对雷打石、三门两镇原水厂进行现场勘测,确定无法改扩建后,将水厂地址选在航电枢纽抬田区
二是取得选址许可
抬田区在株洲航电枢纽保护范围内,原则上不允许新建项目
我们与湖南发展集团、株洲航电枢纽多次汇报、协调
取得了建设许可
三是水厂建设用地,与镇、村、组多次沟通、协商
计划征地20亩,形成了征地方案
四是经与国土、规划部门多次衔接,市规划设计院已出选址论证报告,市水利水电设计院已完成初步设计并送省水利厅评审通过
目前工程已于10月31日开标,正在做开工前准备
第1页共8页3、小(ⅱ)型水库除险保安工程

稀泥塘、油榨塘、石
