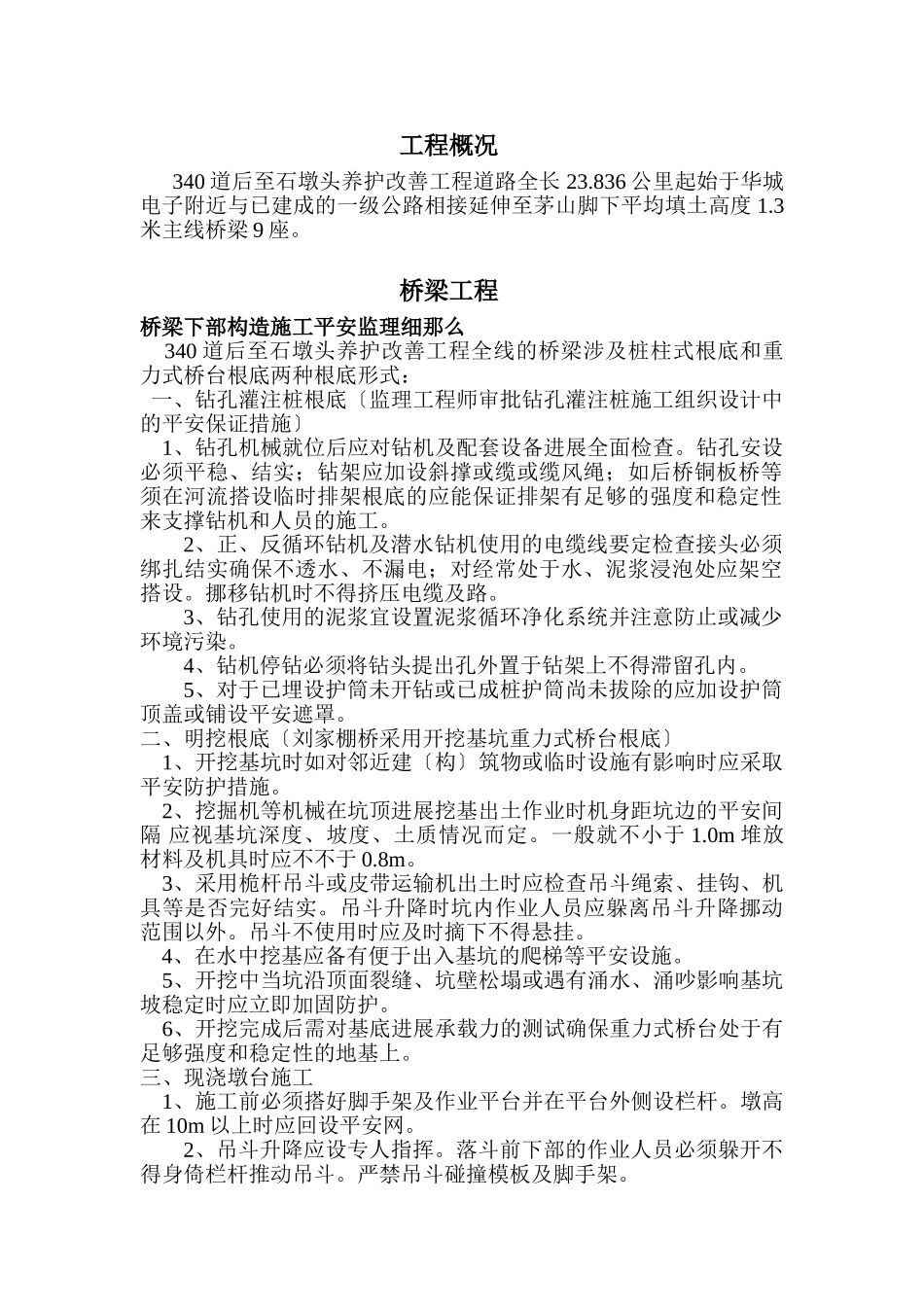

安全监理细那么340道后至石墩头养护改善工程驻地监理组2006年3月19日工程概况340道后至石墩头养护改善工程道路全长23
836公里起始于华城电子附近与已建成的一级公路相接延伸至茅山脚下平均填土高度1
3米主线桥梁9座

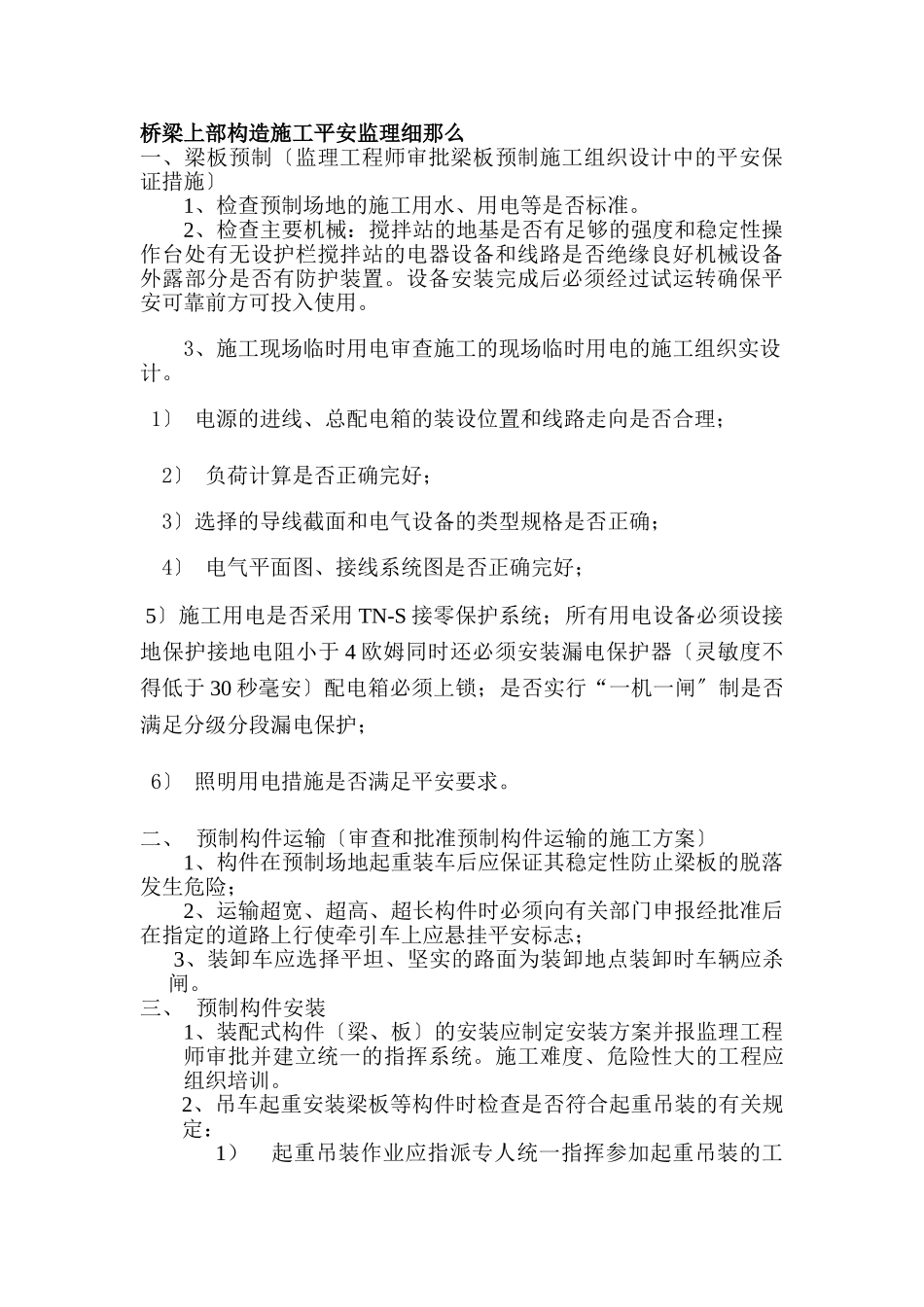

桥梁工程桥梁下部构造施工平安监理细那么340道后至石墩头养护改善工程全线的桥梁涉及桩柱式根底和重力式桥台根底两种根底形式:一、钻孔灌注桩根底〔监理工程师审批钻孔灌注桩施工组织设计中的平安保证措施〕1、钻孔机械就位后应对钻机及配套设备进展全面检查
钻孔安设必须平稳、结实;钻架应加设斜撑或缆或缆风绳;如后桥铜板桥等须在河流搭设临时排架根底的应能保证排架有足够的强度和稳定性来支撑钻机和人员的施工
2、正、反循环钻机及潜水钻机使用的电缆线要定检查接头必须绑扎结实确保不透水、不漏电;对经常处于水、泥浆浸泡处应架空搭设
挪移钻机时不得挤压电缆及路
3、钻孔使用的泥浆宜设置泥浆循环净化系统并注意防止或减少环境污染
4、钻机停钻必须将钻头提出孔外置于钻架上不得滞留孔内
5、对于已埋设护筒未开钻或已成桩护筒尚未拔除的应加设护筒顶盖或铺设平安遮罩
二、明挖根底〔刘家棚桥采用开挖基坑重力式桥台根底〕1、开挖基坑时如对邻近建〔构〕筑物或临时设施有影响时应采取平安防护措施
2、挖掘机等机械在坑顶进展挖基出土作业时机身距坑边的平安间隔应视基坑深度、坡度、土质情况而定
一般就不小于1
0m堆放材料及机具时应不不于0
3、采用桅杆吊斗或皮带运输机出土时应检查吊斗绳索、挂钩、机具等是否完好结实
吊斗升降时坑内作业人员应躲离吊斗升降挪动范围以外
吊斗不使用时应及时摘下不得悬挂
4、在水中挖基应备有便于出入基坑的爬梯等平安设施
5、开挖中当坑沿顶面裂缝、坑壁松塌或遇有涌水、涌吵影响基坑坡稳定时应立即加固防护
6、开挖完成后需对基底进展承载力的测试确保重力式桥台处于有足够强度和稳定性的地
